Электроснабжение ОЭЗ «Кулибин» «под ключ»

Электроснабжение ОЭЗ «Кулибин» «под ключ»

В 2020 году было подписано соглашение о создании особой экономической зоны промышленно-производственного типа «Кулибин» между Министерством экономического развития Российской Федерации, Правительством Нижегородской области и администрацией городского округа города Дзержинска. Управляющей организацией ОЭЗ была определена Корпорация развития Нижегородской области (КРНО).

В 2023 году границы особой экономической зоны были существенно расширены — её территория увеличилась почти в 10 раз: с 72,3 до 724,7 га.

Расширение территории потребовало масштабного развития инженерной инфраструктуры: строительства новых сетей электроснабжения, инженерных коммуникаций и подъездных дорог, которые должны были обеспечить необходимые условия для размещения и работы новых резидентов.

Именно в этот период ООО «Таврида Энерго Строй Нижний Новгород» заключило с КРНО договор генерального подряда на проектирование и строительство системы электроснабжения ОЭЗ «Кулибин» ПРОМ.

Проект реализовывался в формате полного цикла — от инженерных изысканий и проектирования до строительства, пусконаладочных работ, прохождения необходимых согласований и сдачи объектов в эксплуатацию.

В мае 2023 года инженеры-проектировщики ООО «ТЭС НН» приступили к выполнению инженерных изысканий и разработке проектной документации.

Работы велись в соответствии с утверждёнными графиками. Уже к 22 декабря 2023 года — Дню энергетика — проект получил положительное заключение государственной экспертизы проектной документации и результатов инженерных изысканий, а также положительное заключение по проверке достоверности определения сметной стоимости объекта.

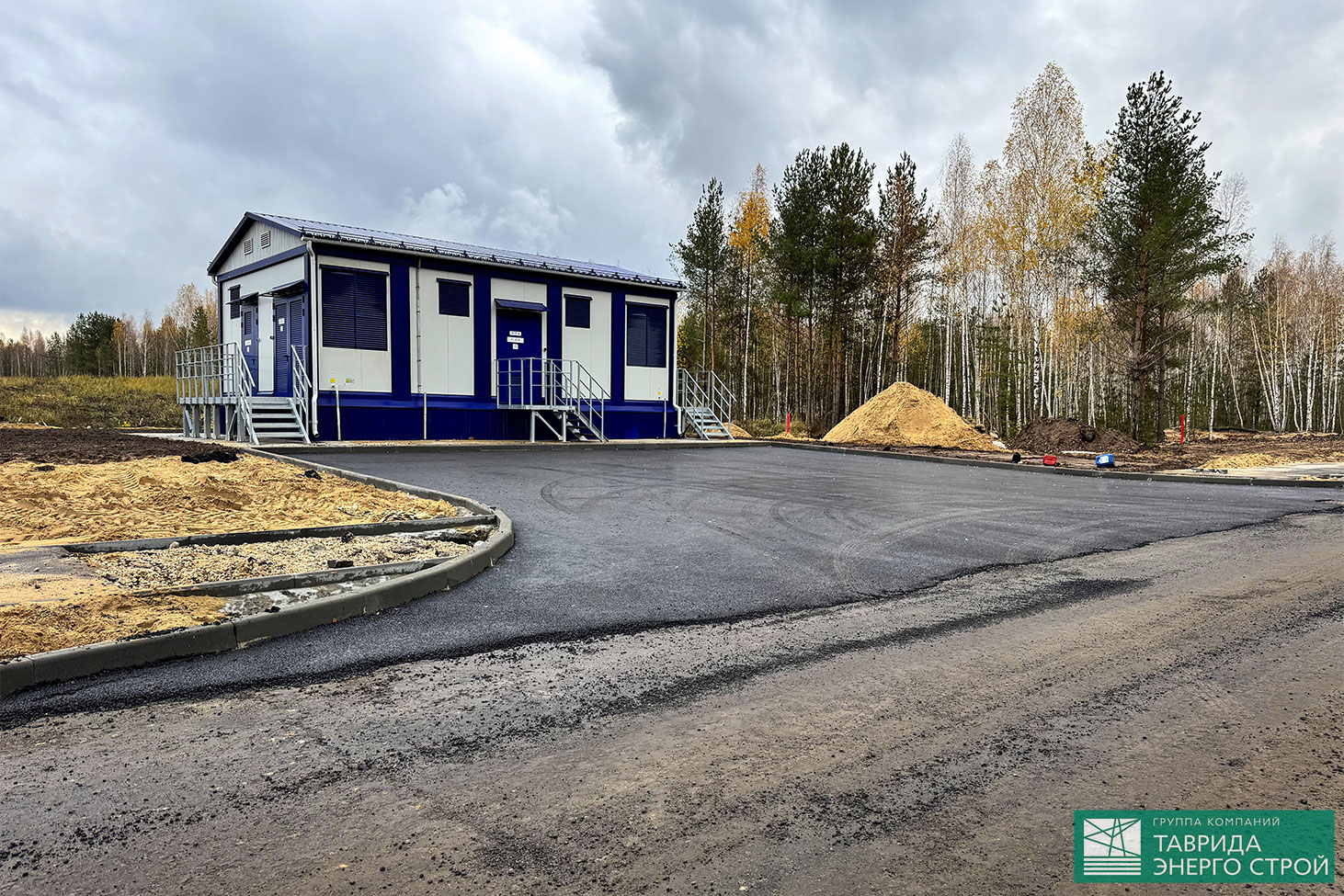

После завершения разработки рабочей документации в феврале 2024 года специалисты компании вышли непосредственно на строительную площадку. Начались организация подъездных путей, устройство стройгородка и подготовка территории к основному этапу строительства.

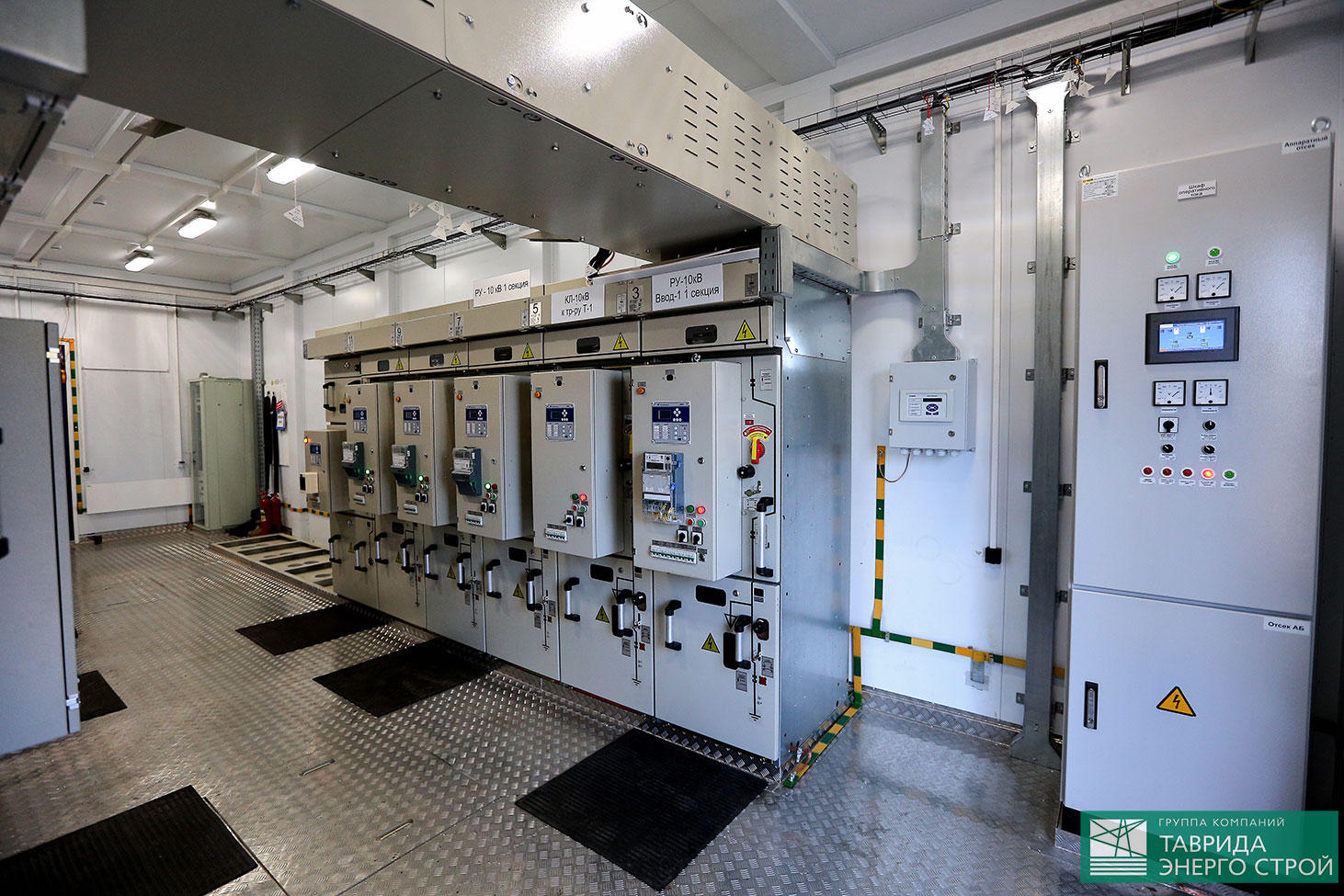

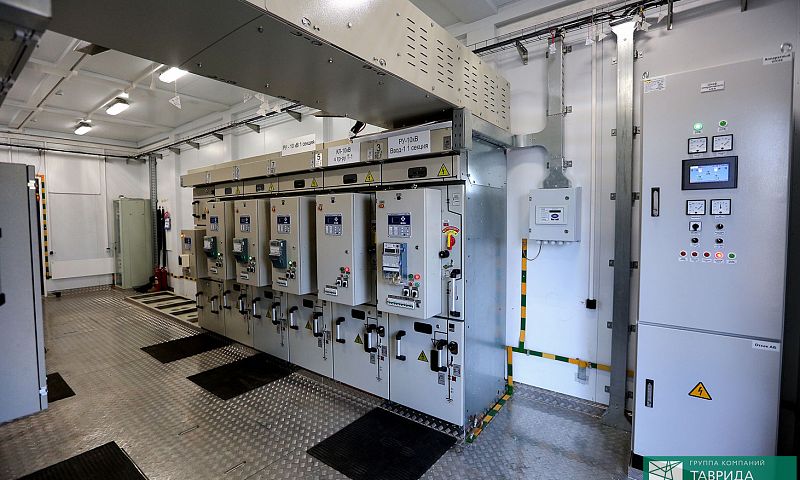

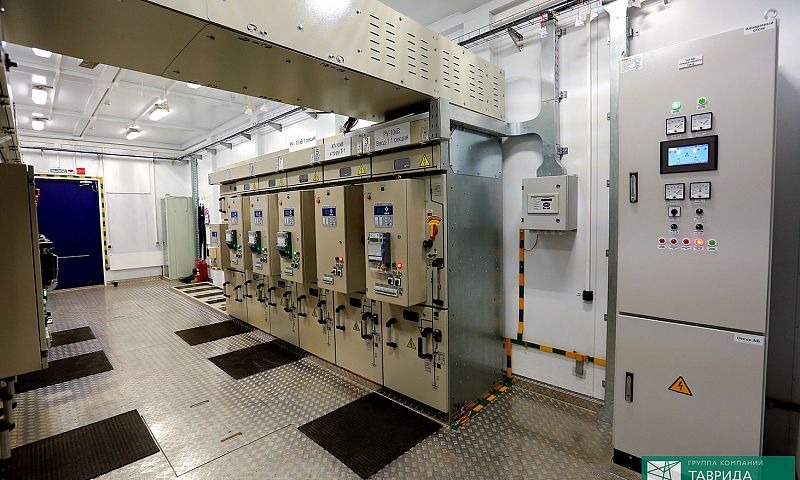

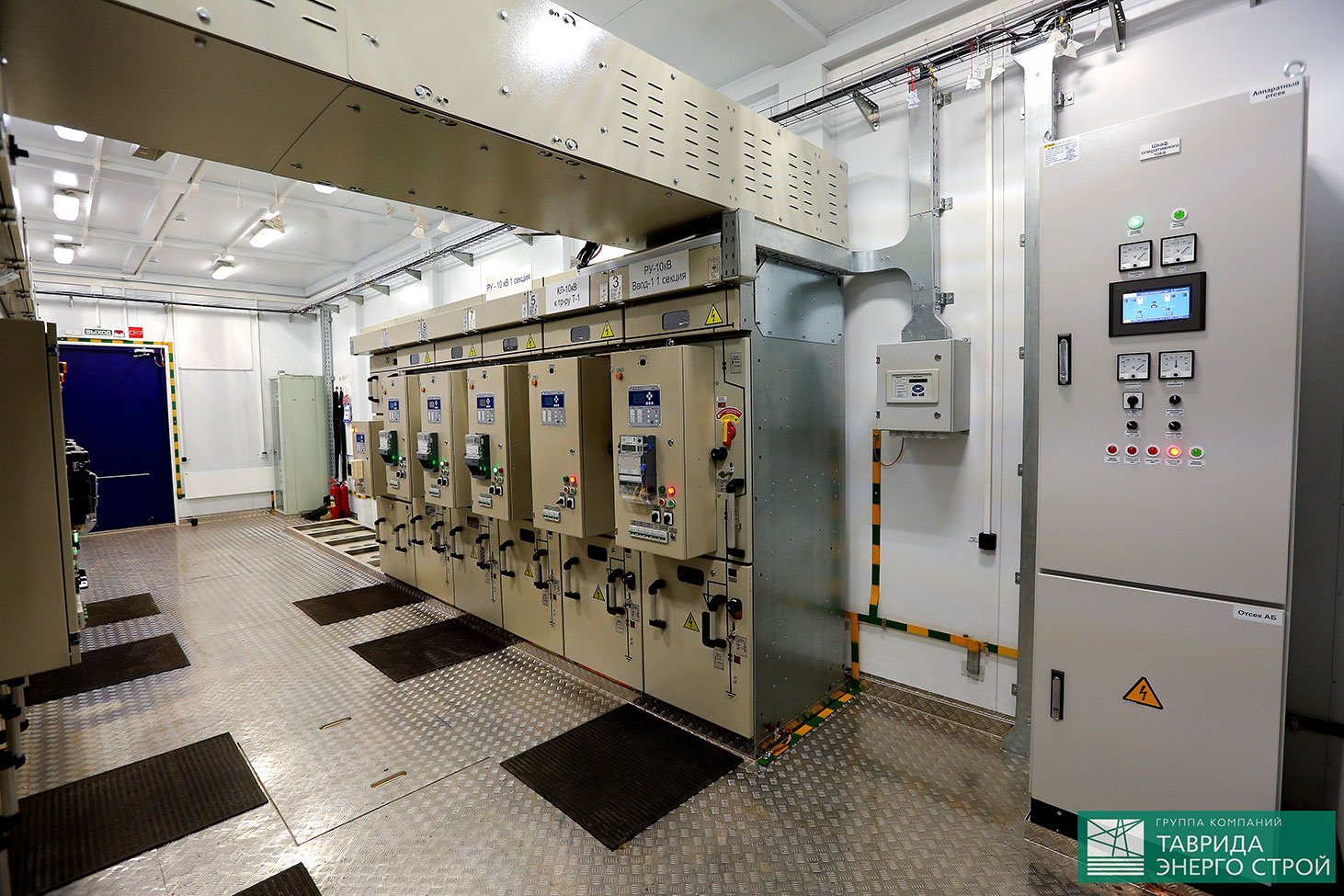

Центром питания объекта стало распределительное устройство 10 кВ с ячейками КСО «Новация» производства Нижегородского электротехнического завода (ООО «НЭТЗ»).

На территории ОЭЗ планировалось разместить семь распределительных трансформаторных подстанций. Для их строительства были разработаны и согласованы с заказчиком поэтапные графики производства и монтажа.

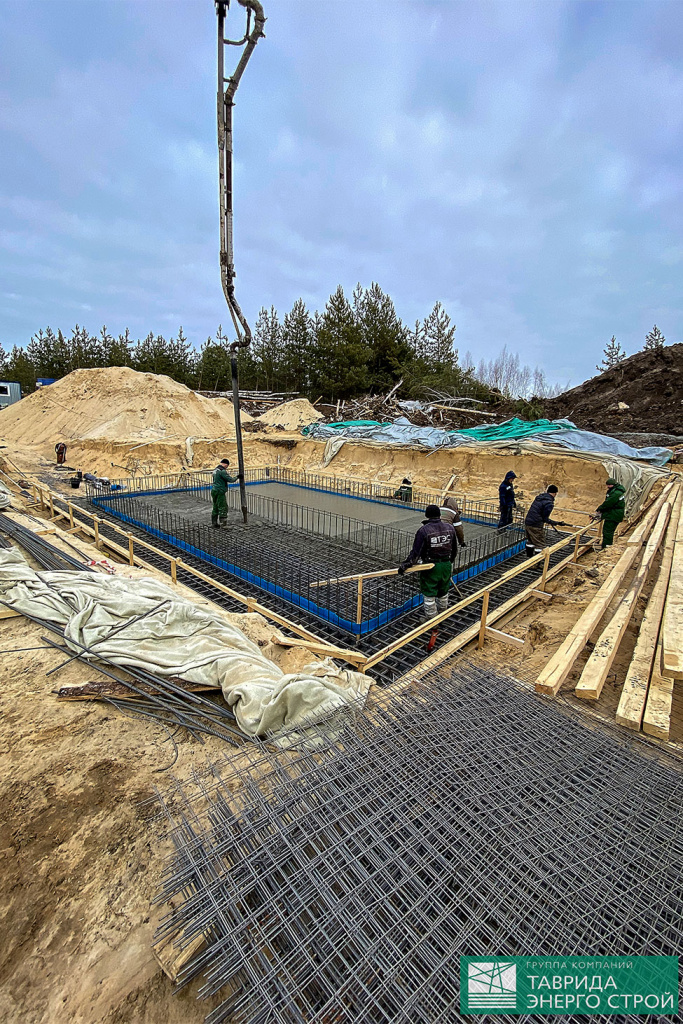

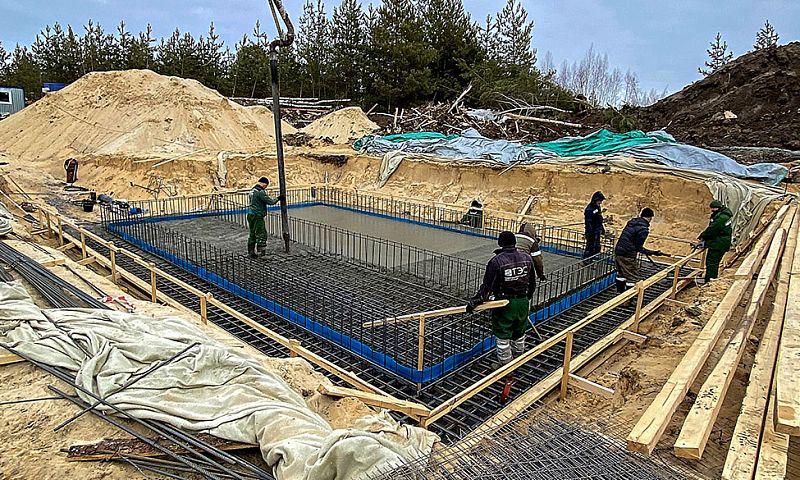

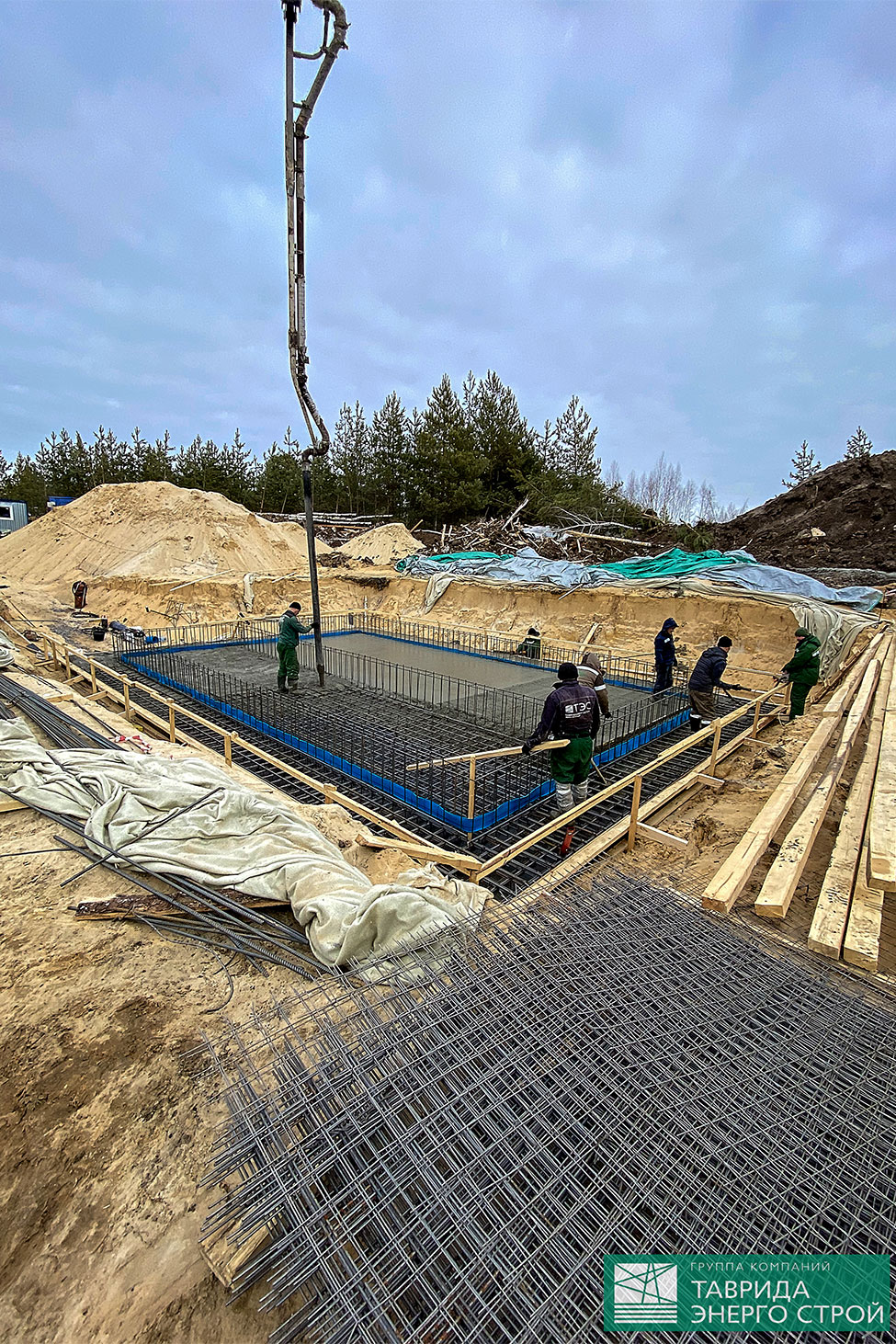

Пока строительное подразделение приступало к устройству монолитных фундаментов с кабельным полуэтажом под РТП, на производственной площадке шло изготовление блочно-модульных зданий будущих подстанций.

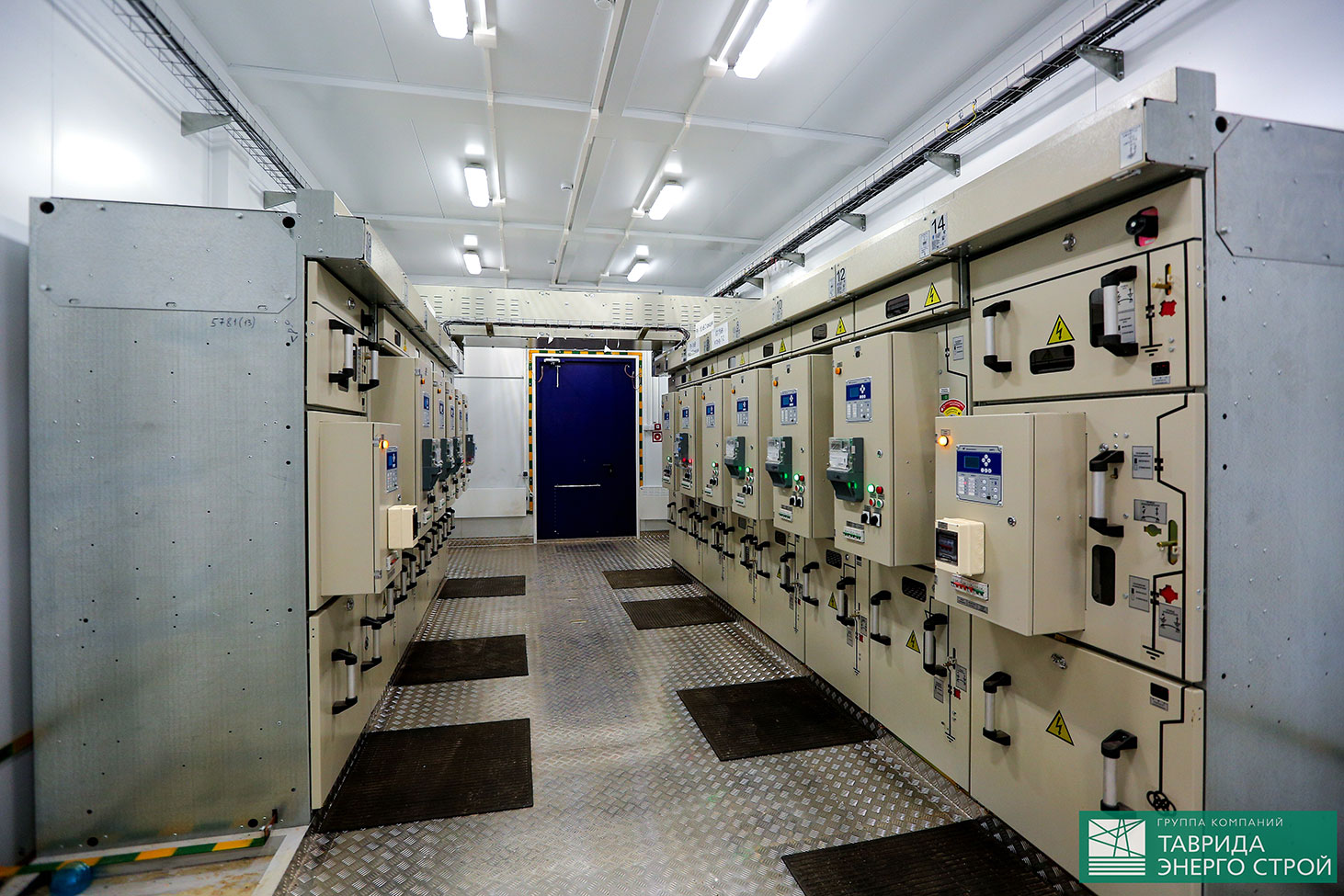

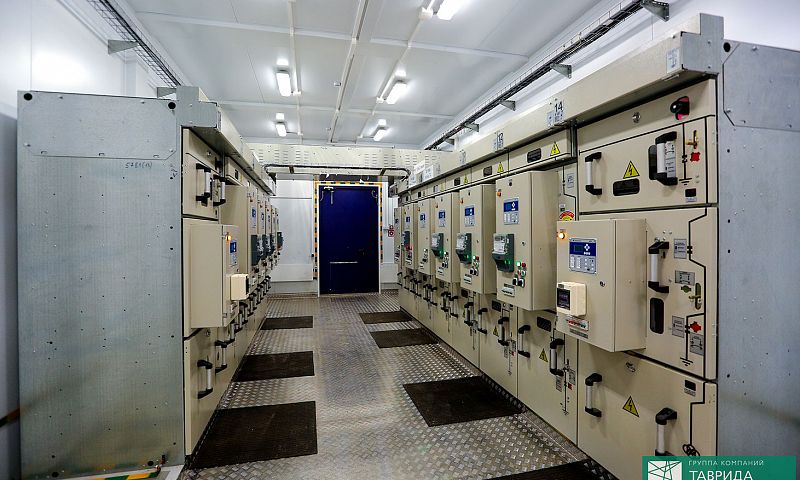

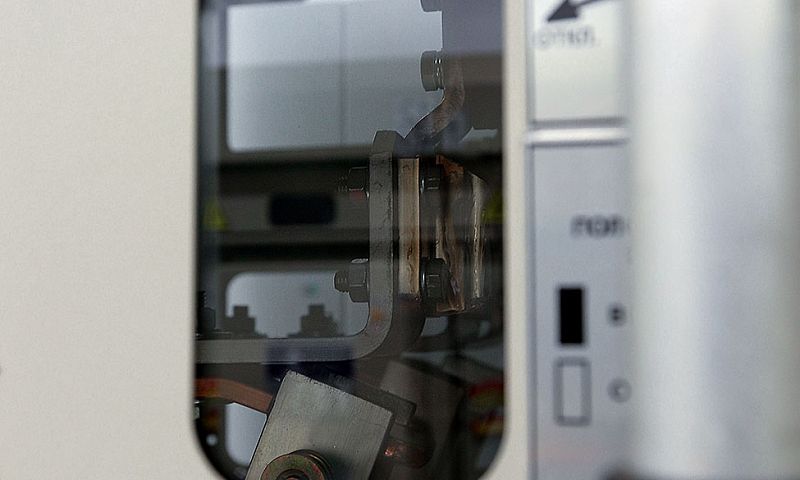

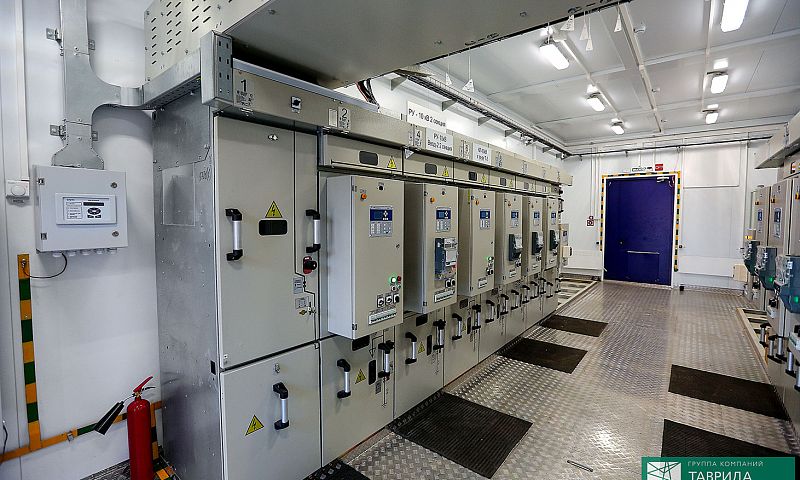

Параллельно на производственных мощностях НЭТЗ началось изготовление ячеек КСО «Новация», выбранных для проекта совместно с заказчиком. При выборе оборудования основными критериями стали безопасность, надёжность и компактность оборудования.

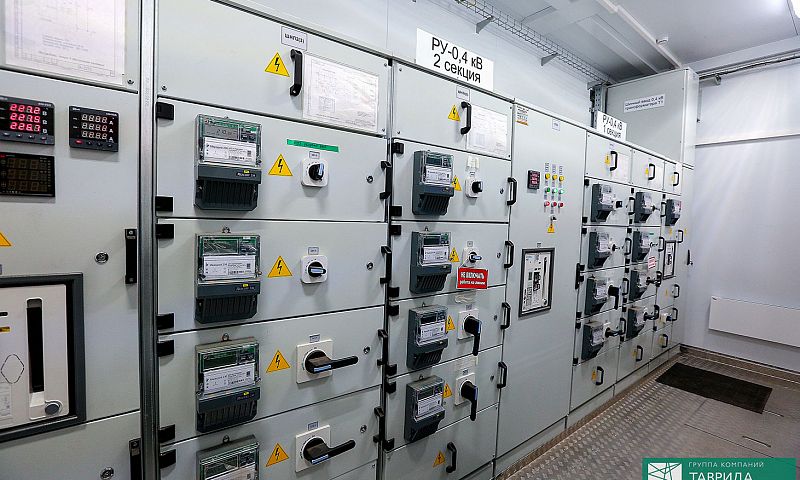

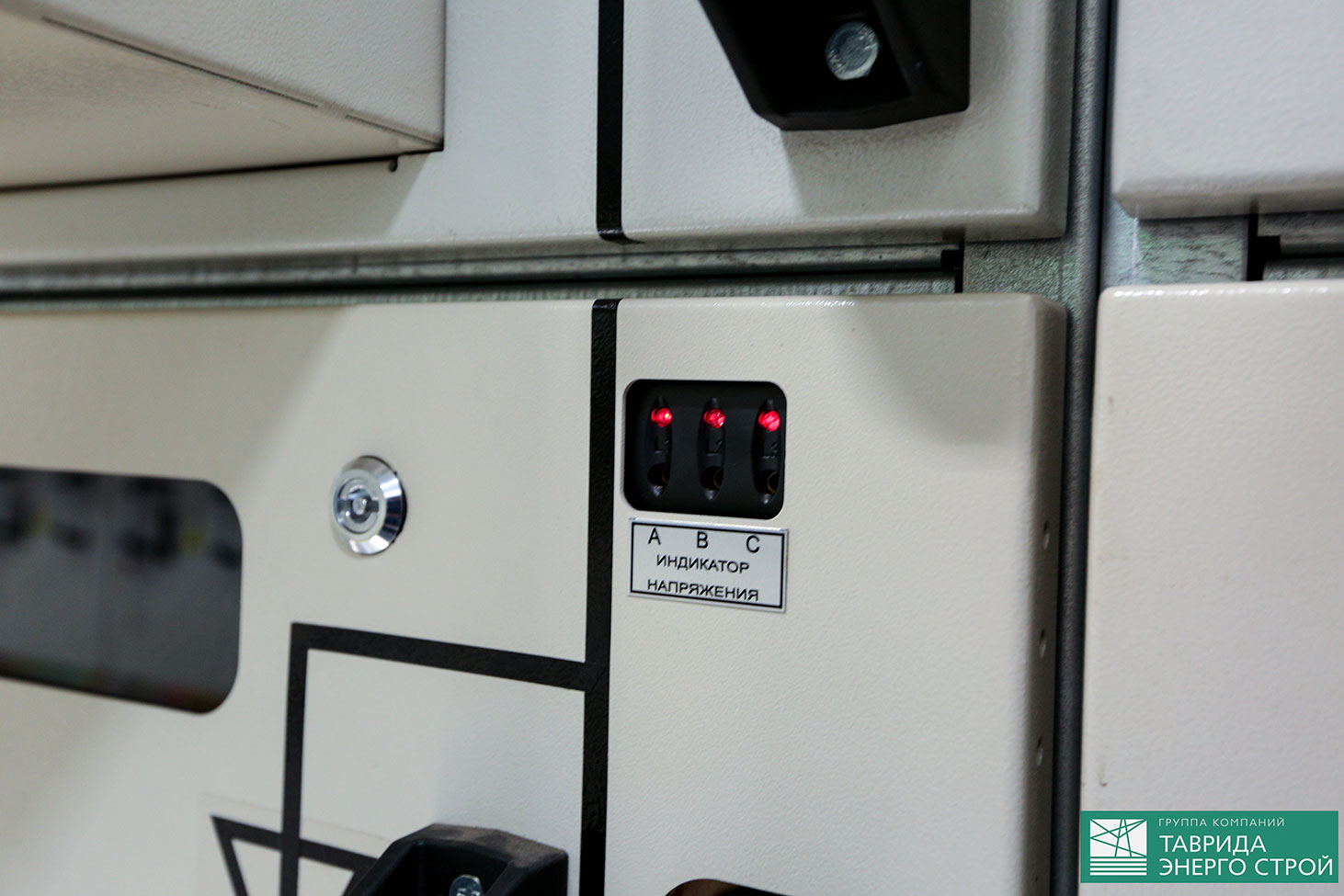

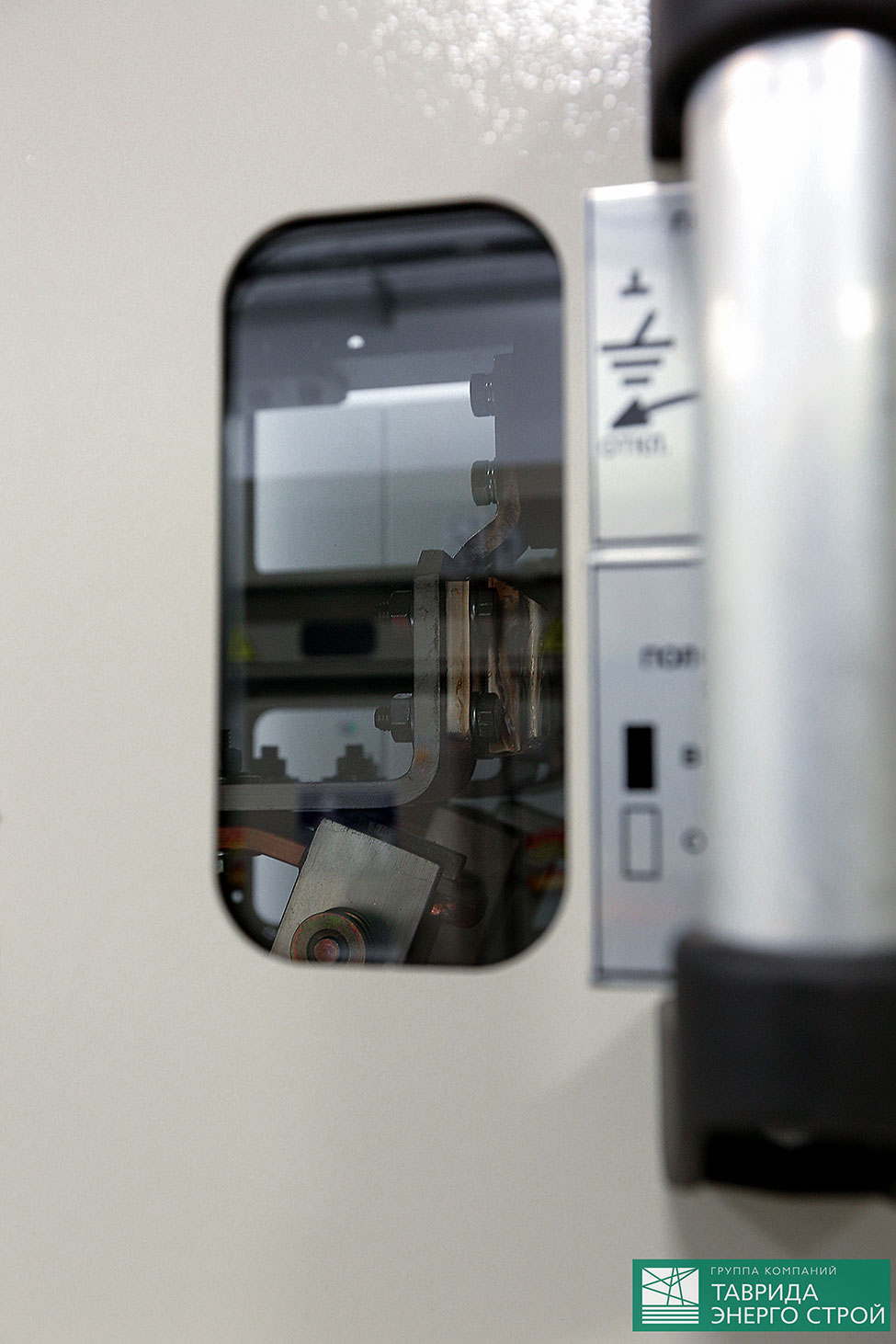

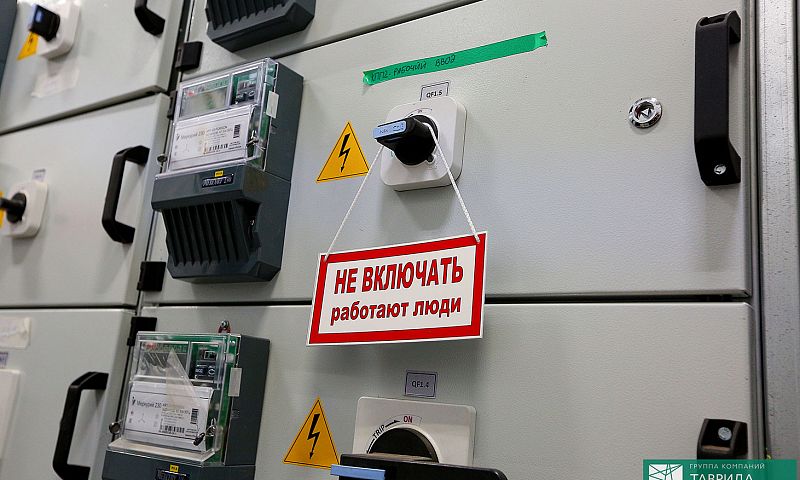

Одновременно специалисты ТЭС приступили к производству низковольтных комплектных устройств (НКУ). Оборудование имело секционирование 3b и при компактных габаритах позволяло подключить значительное количество отходящих линий.

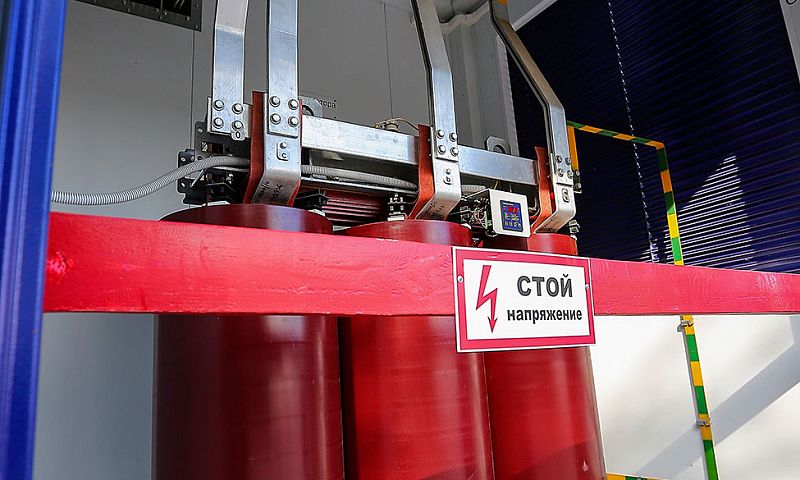

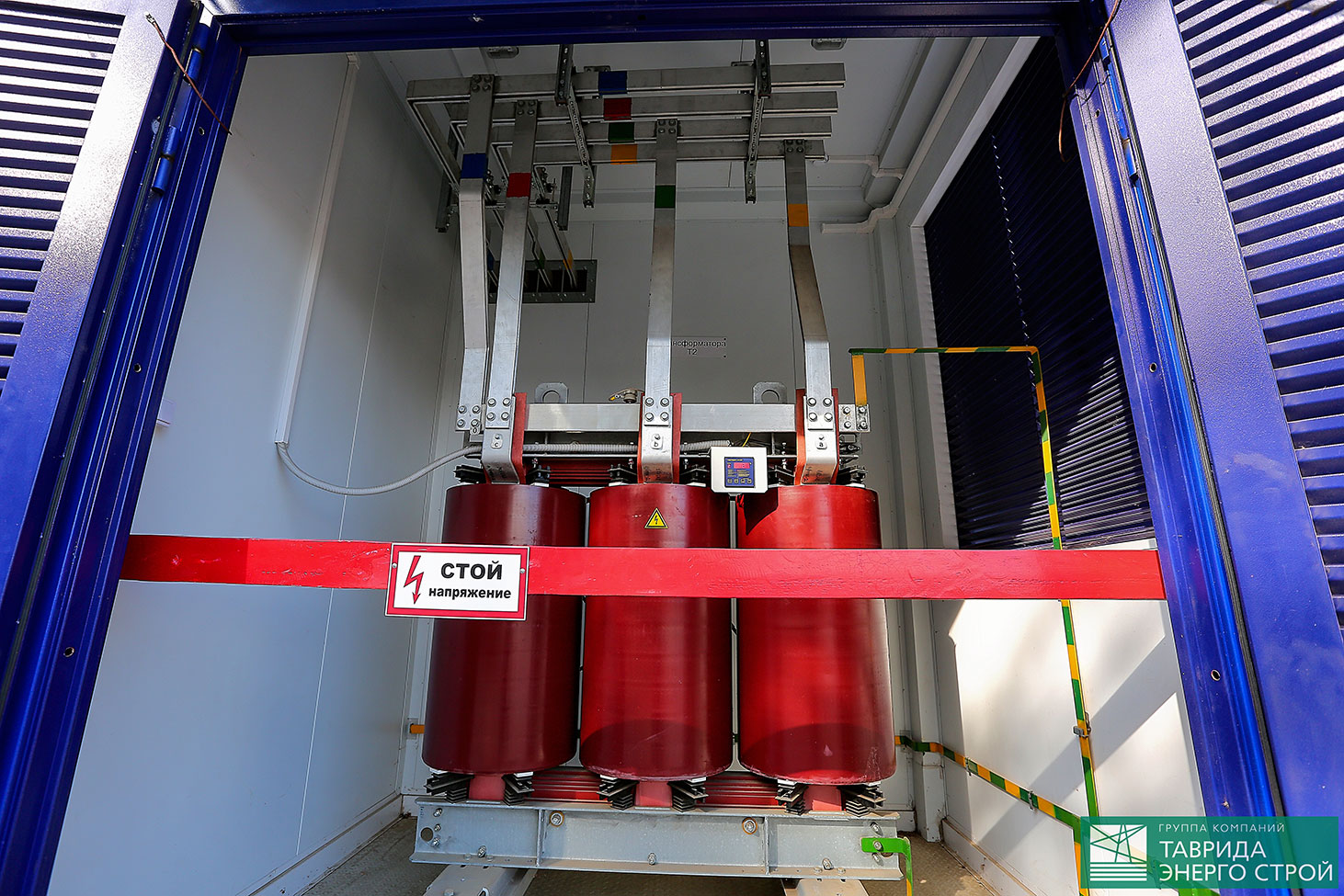

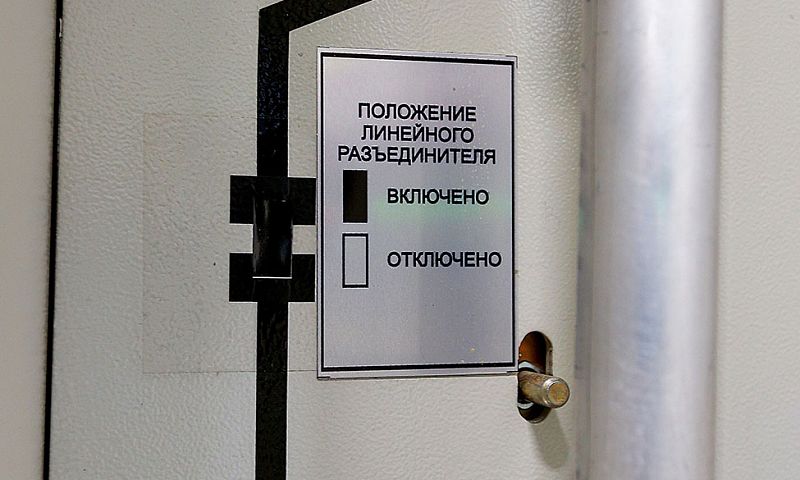

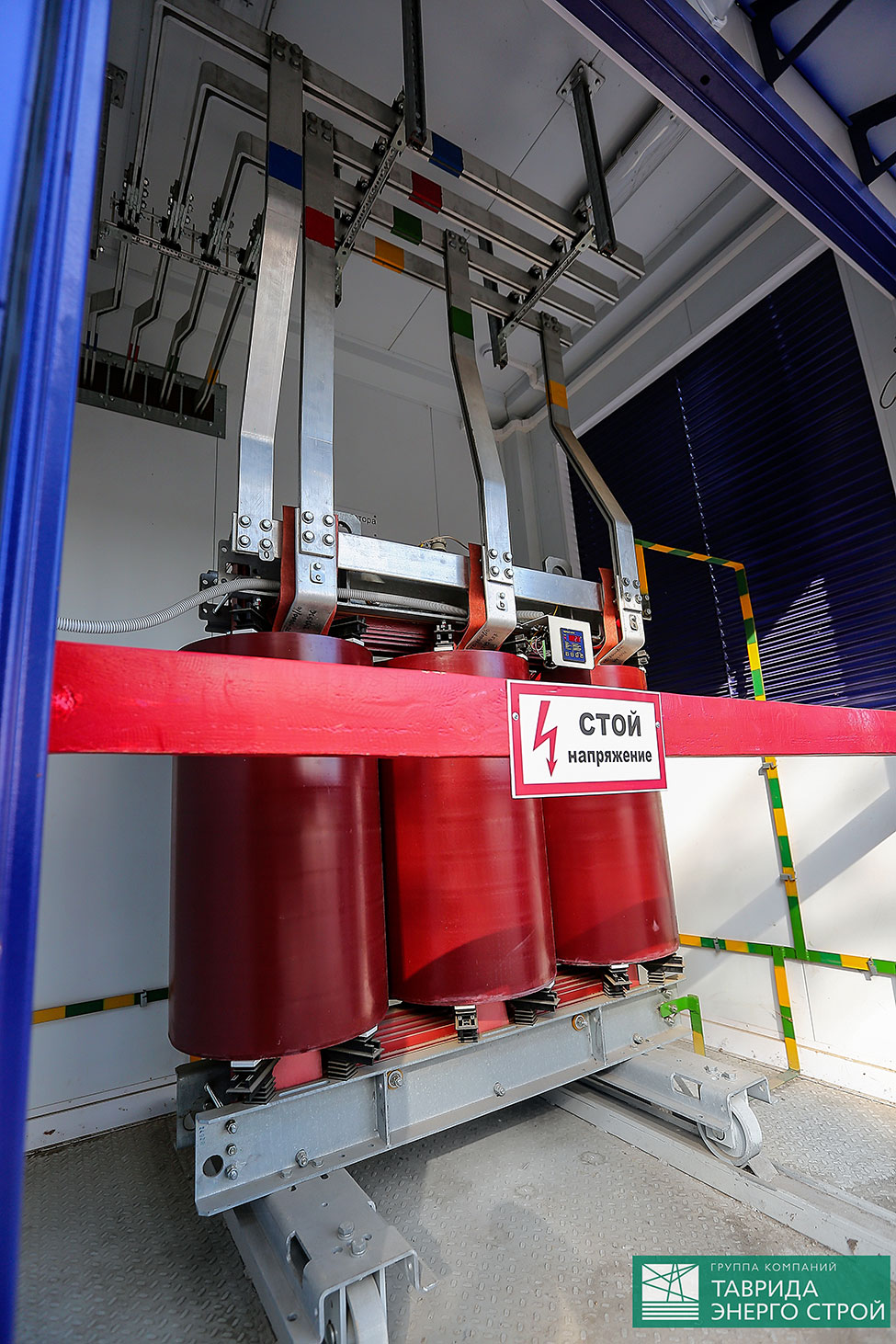

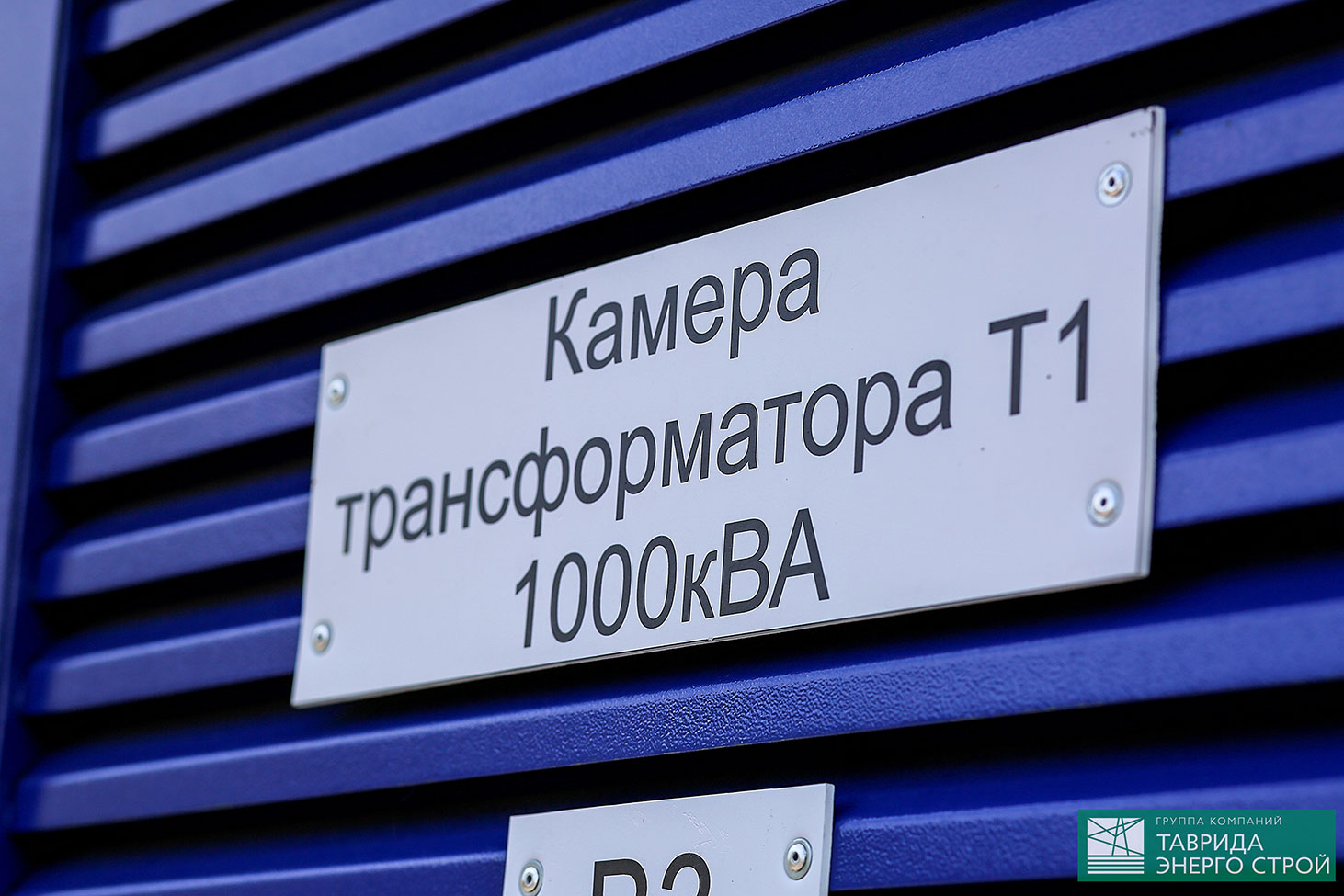

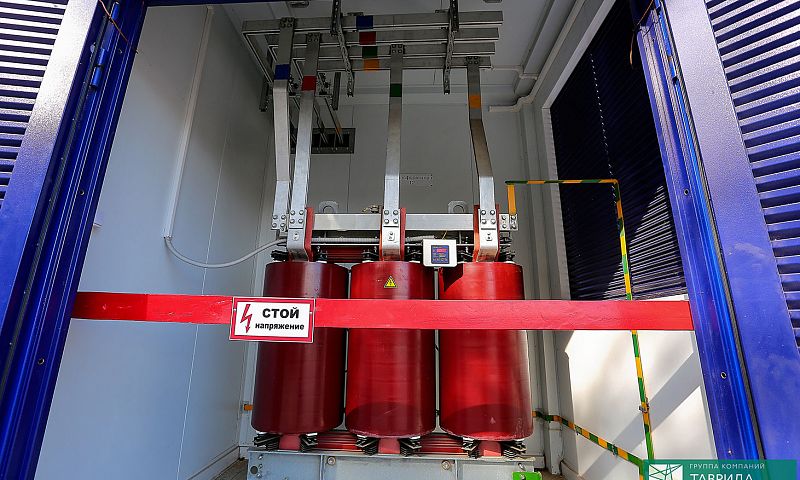

Для РТП были выбраны сухие энергоэффективные силовые трансформаторы.

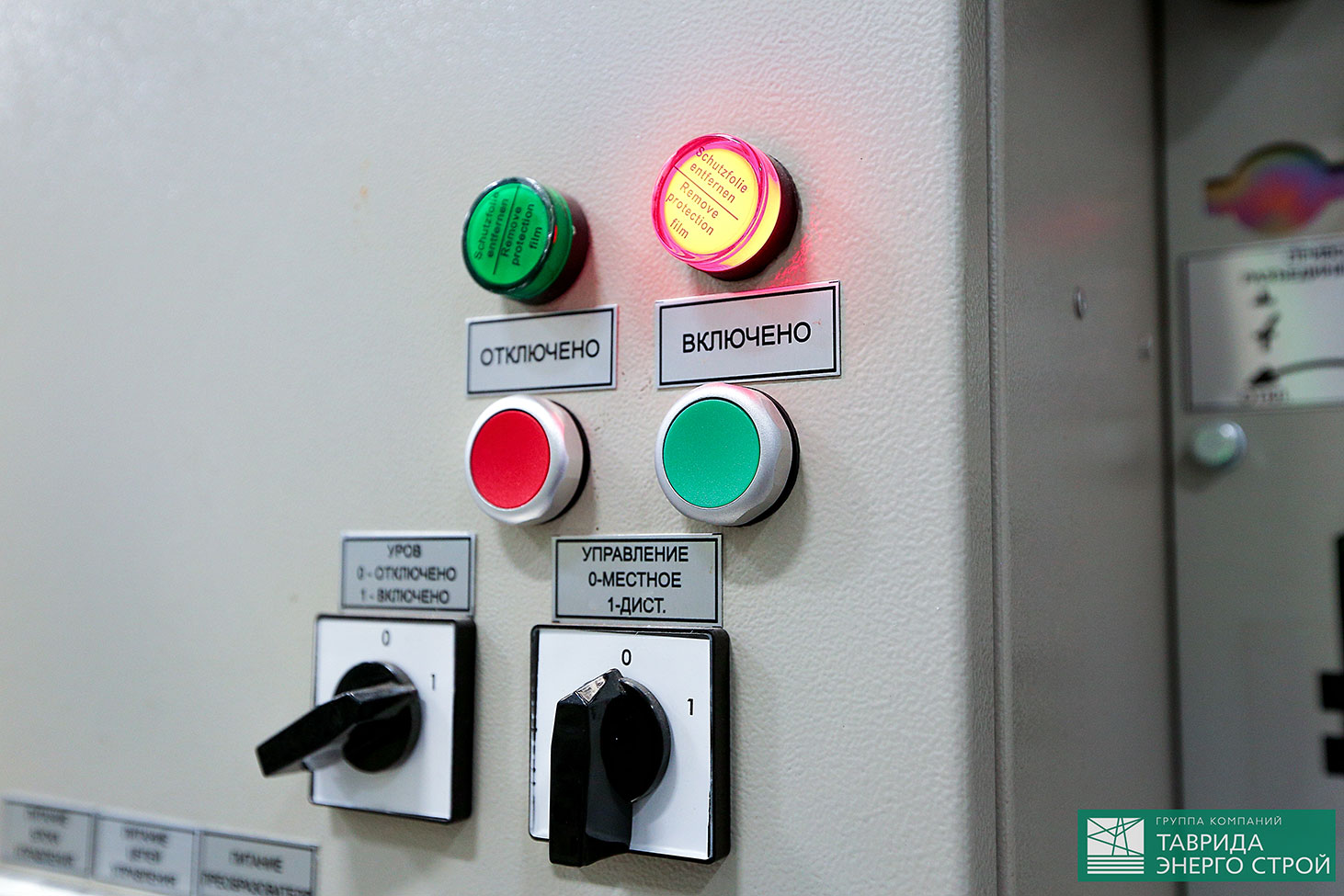

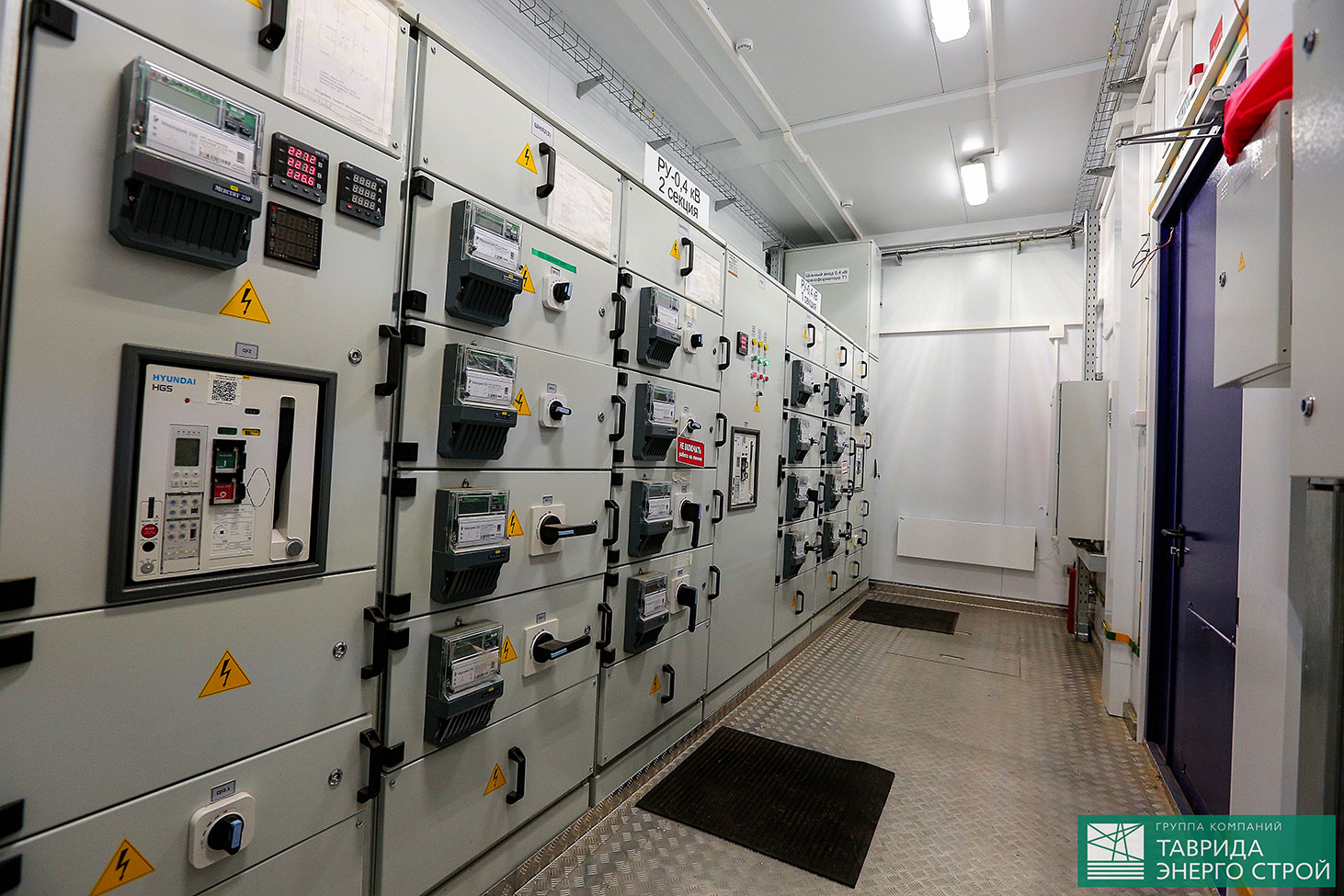

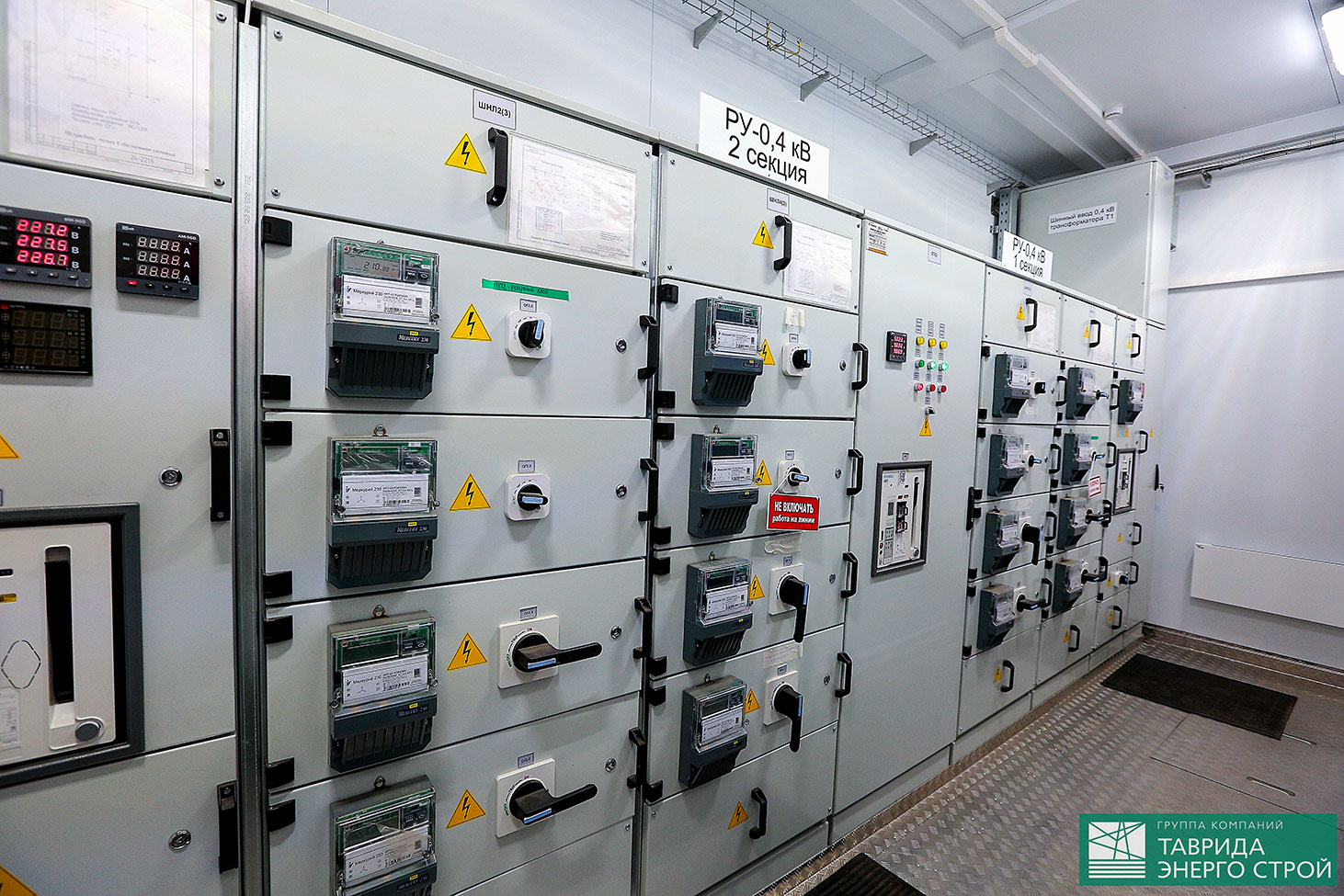

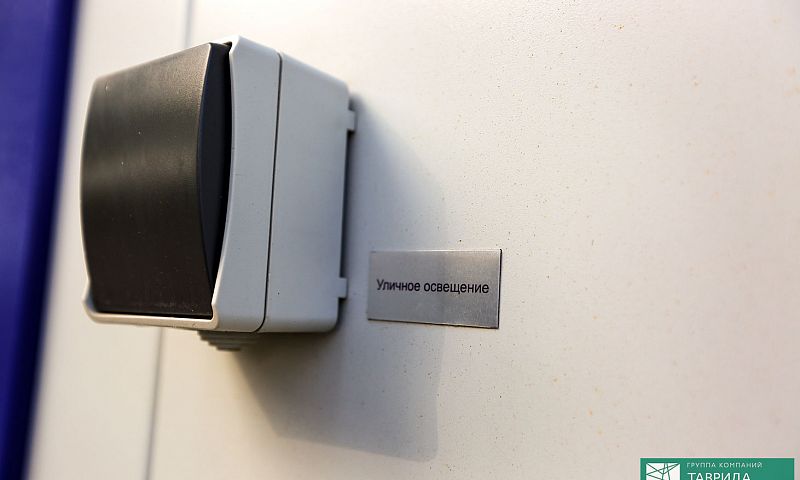

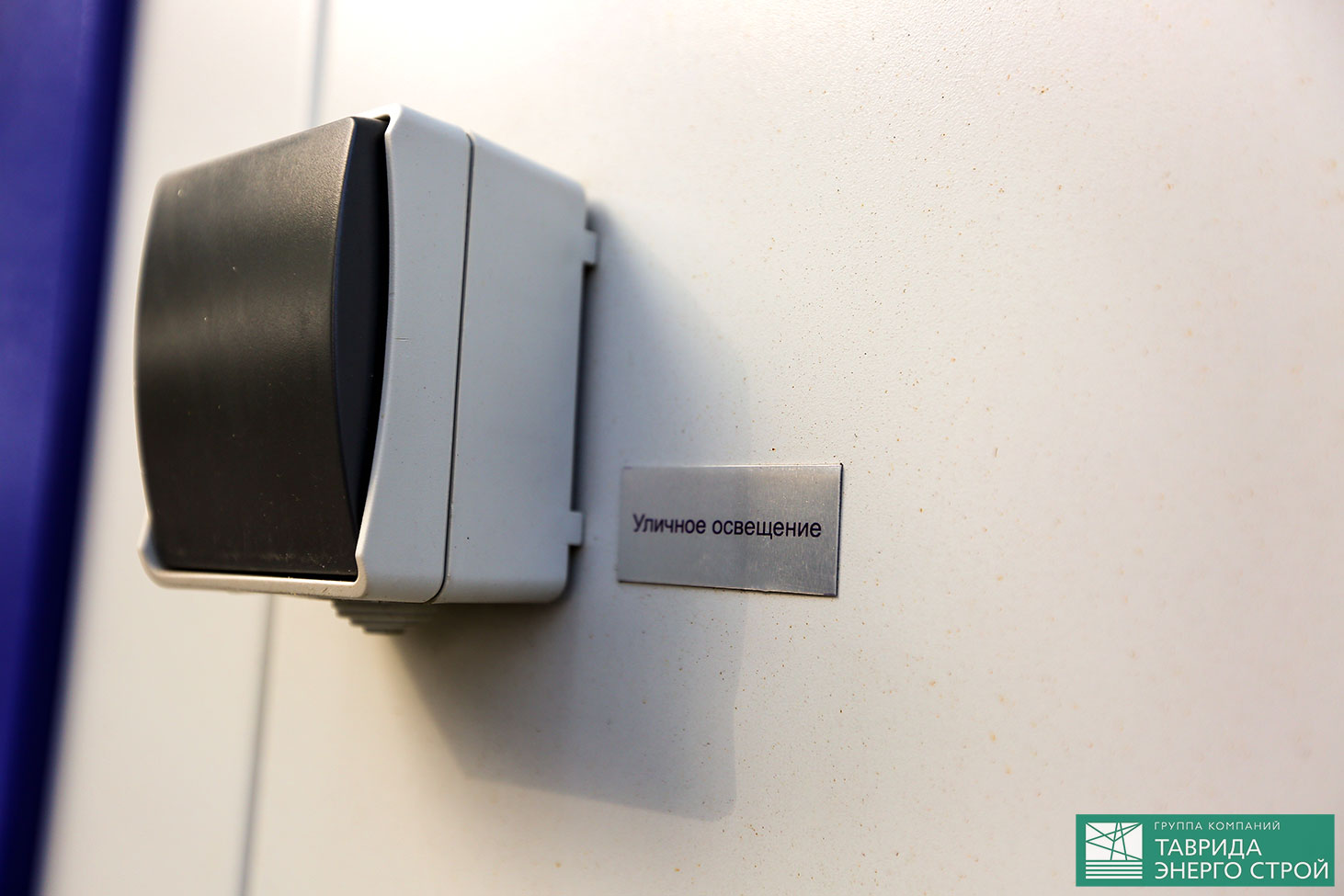

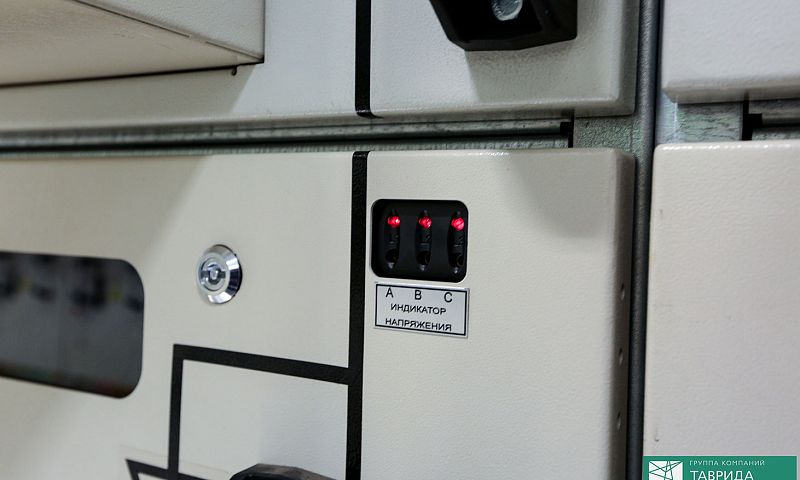

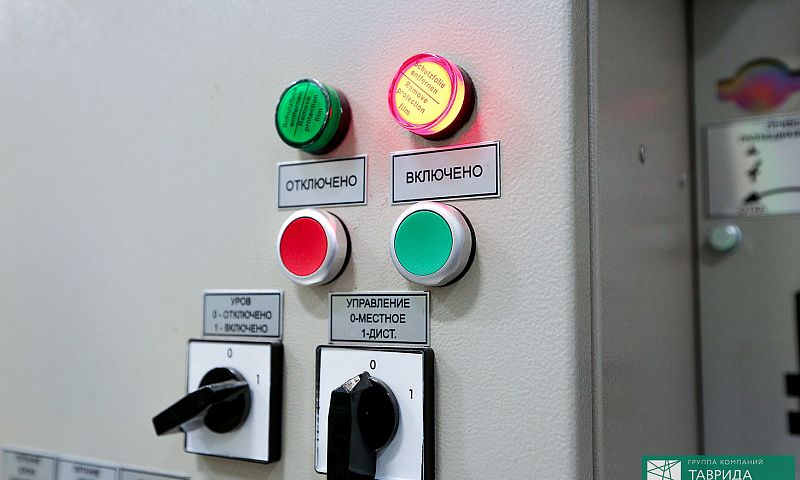

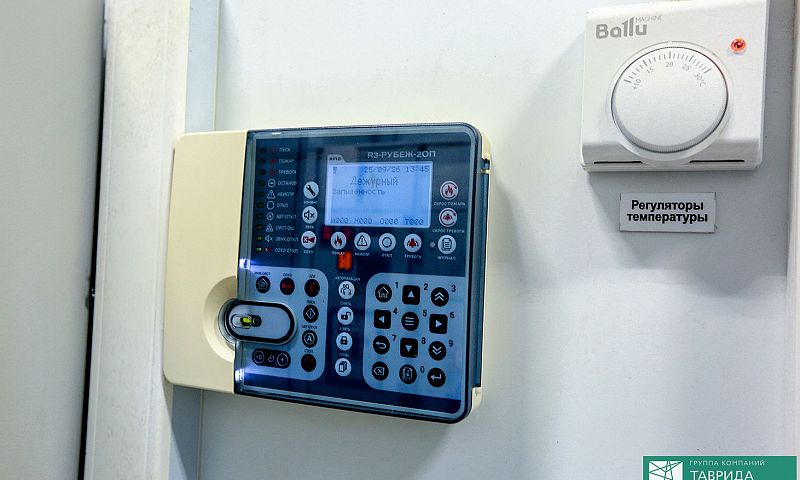

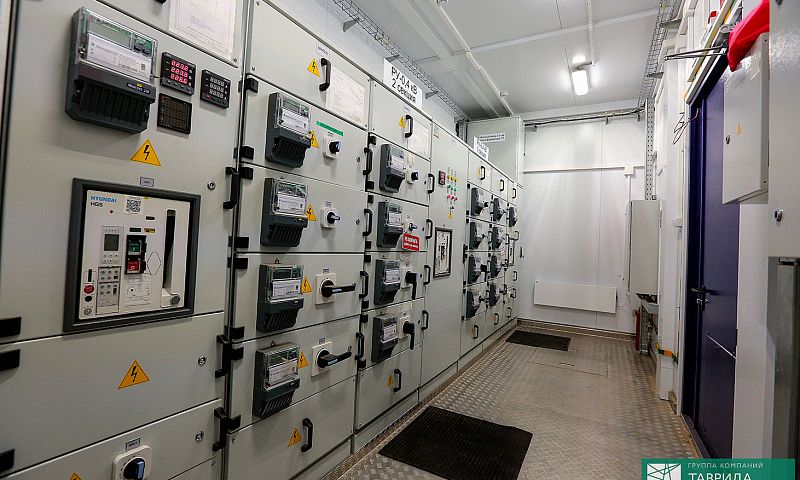

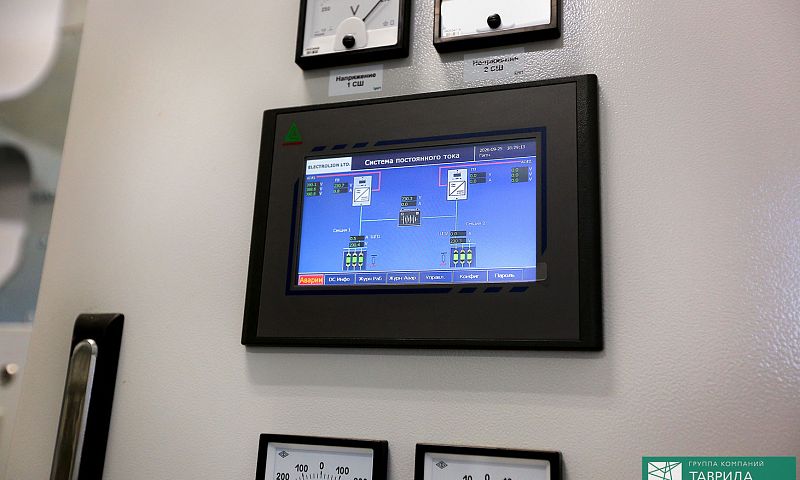

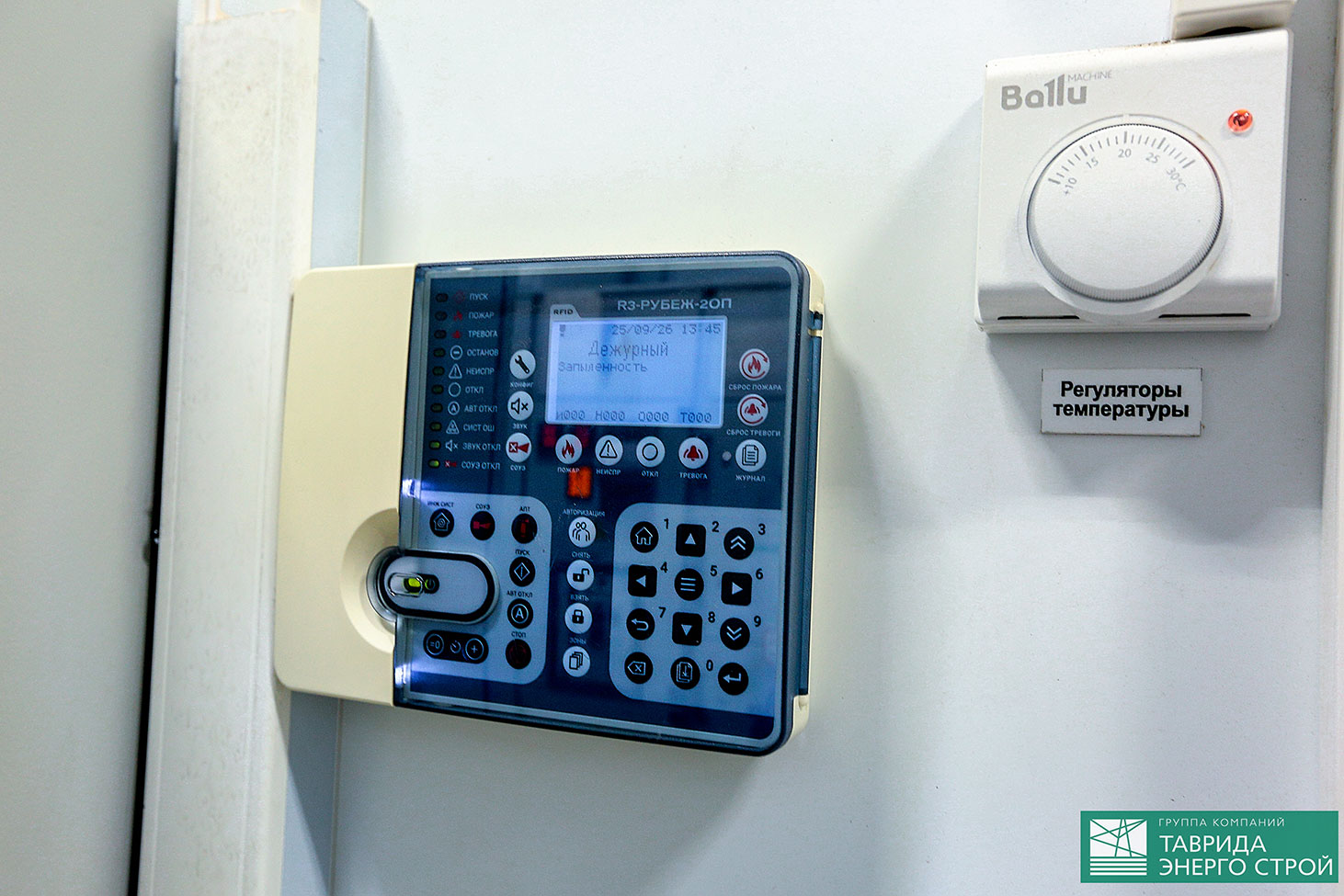

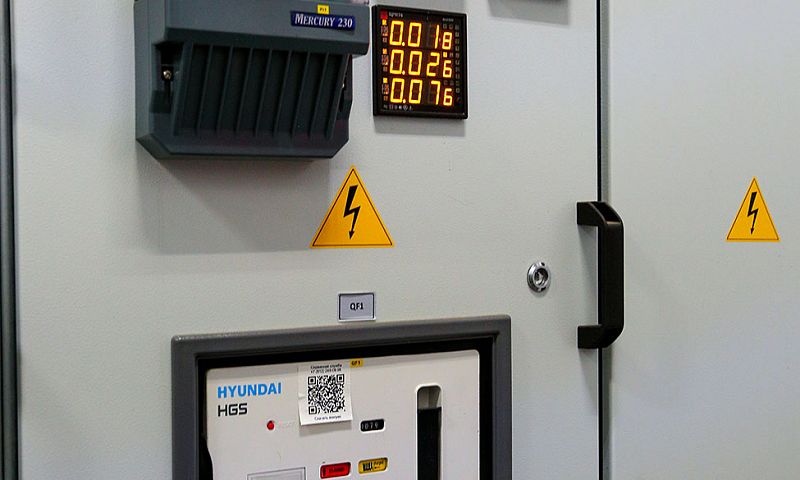

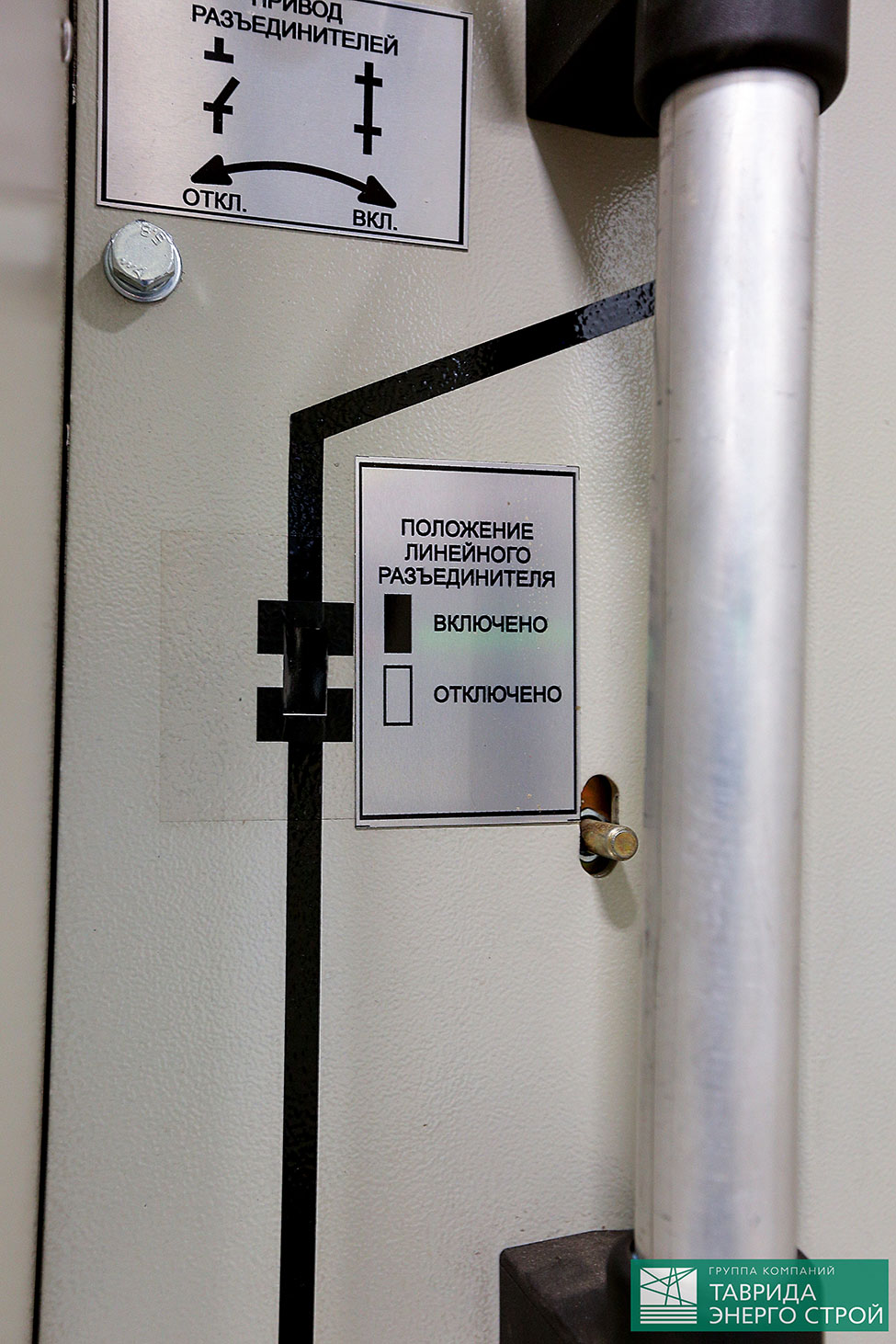

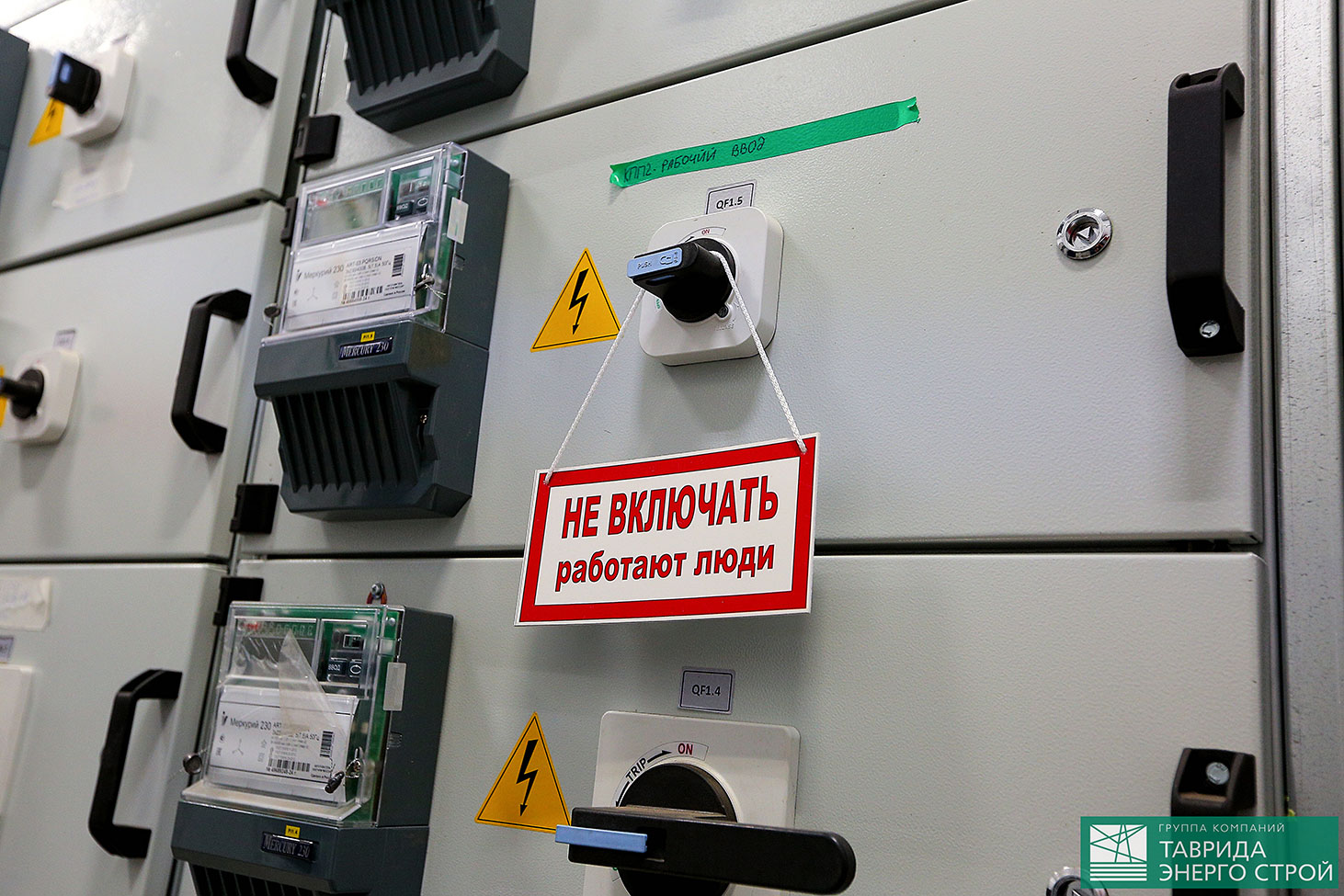

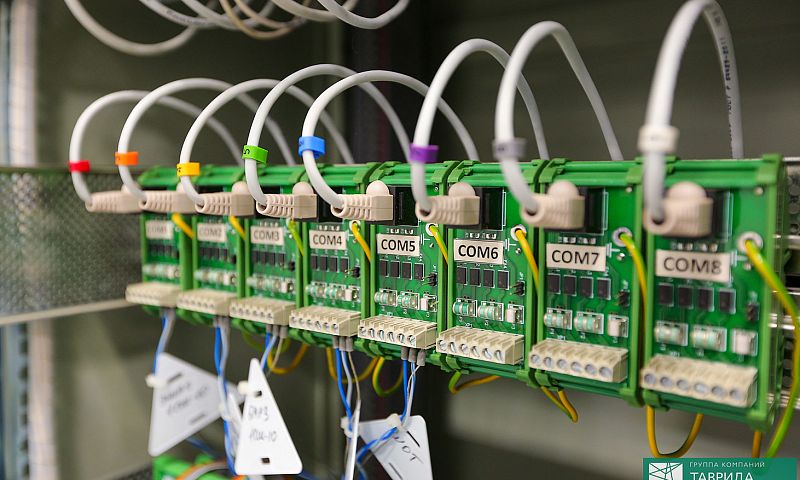

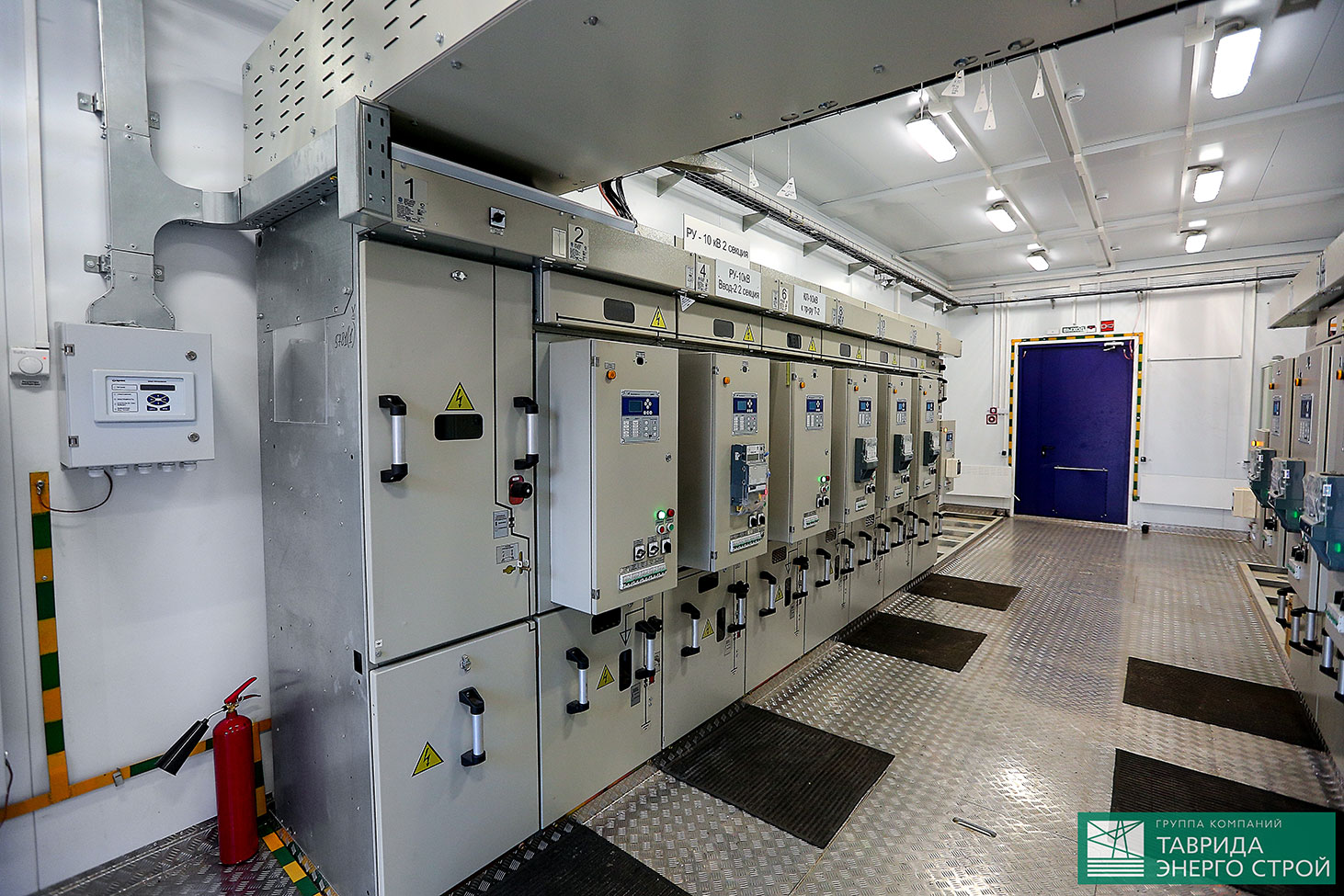

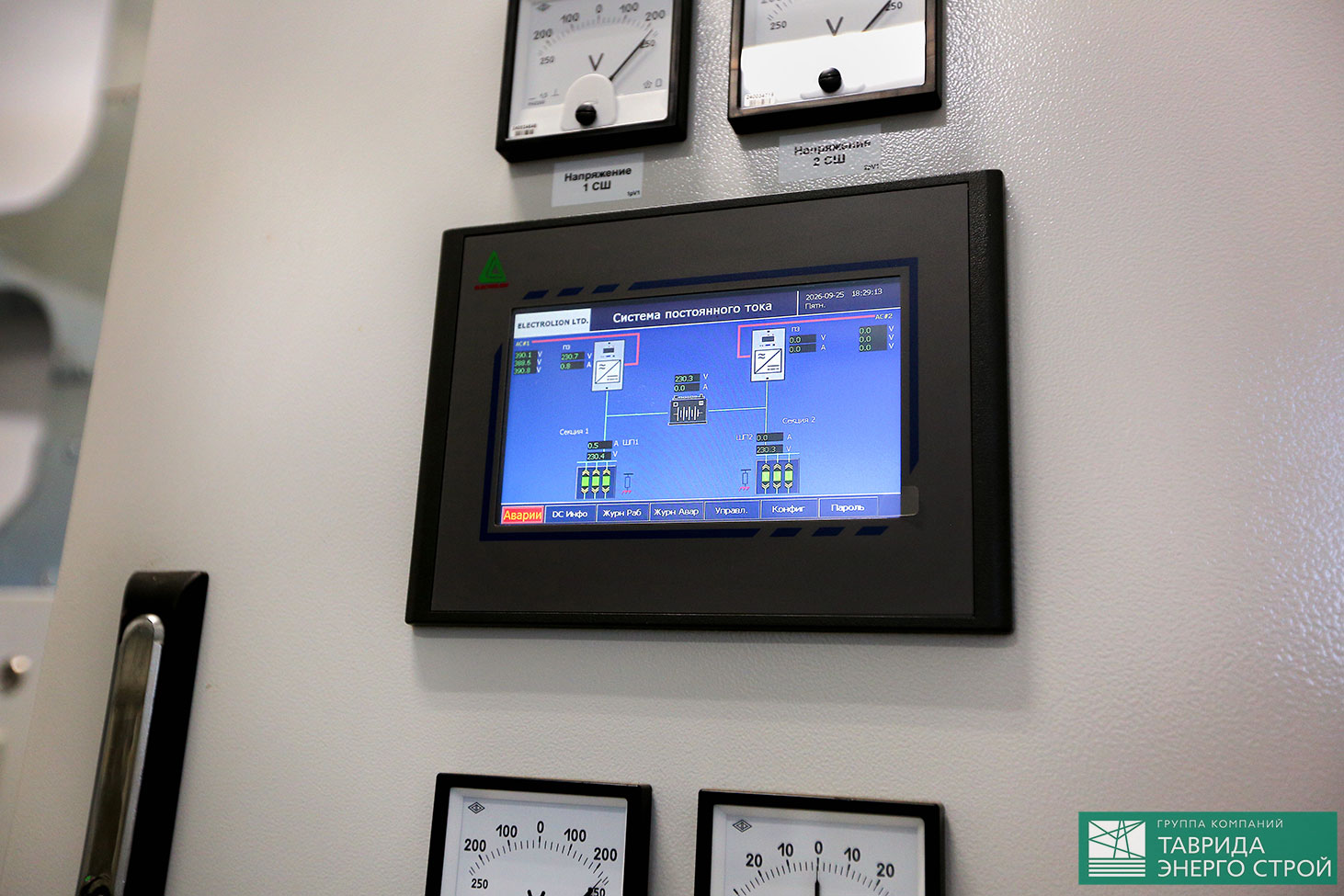

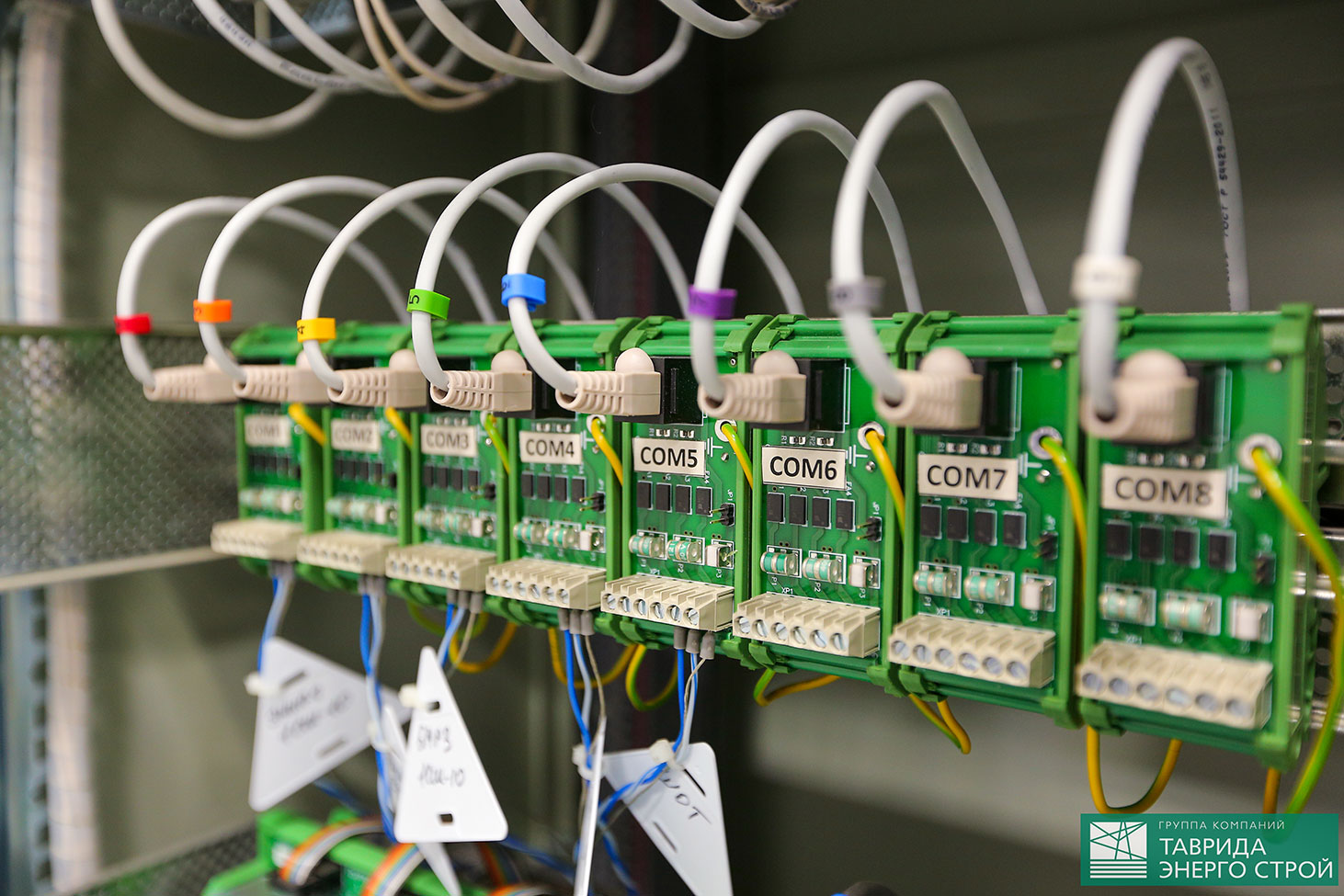

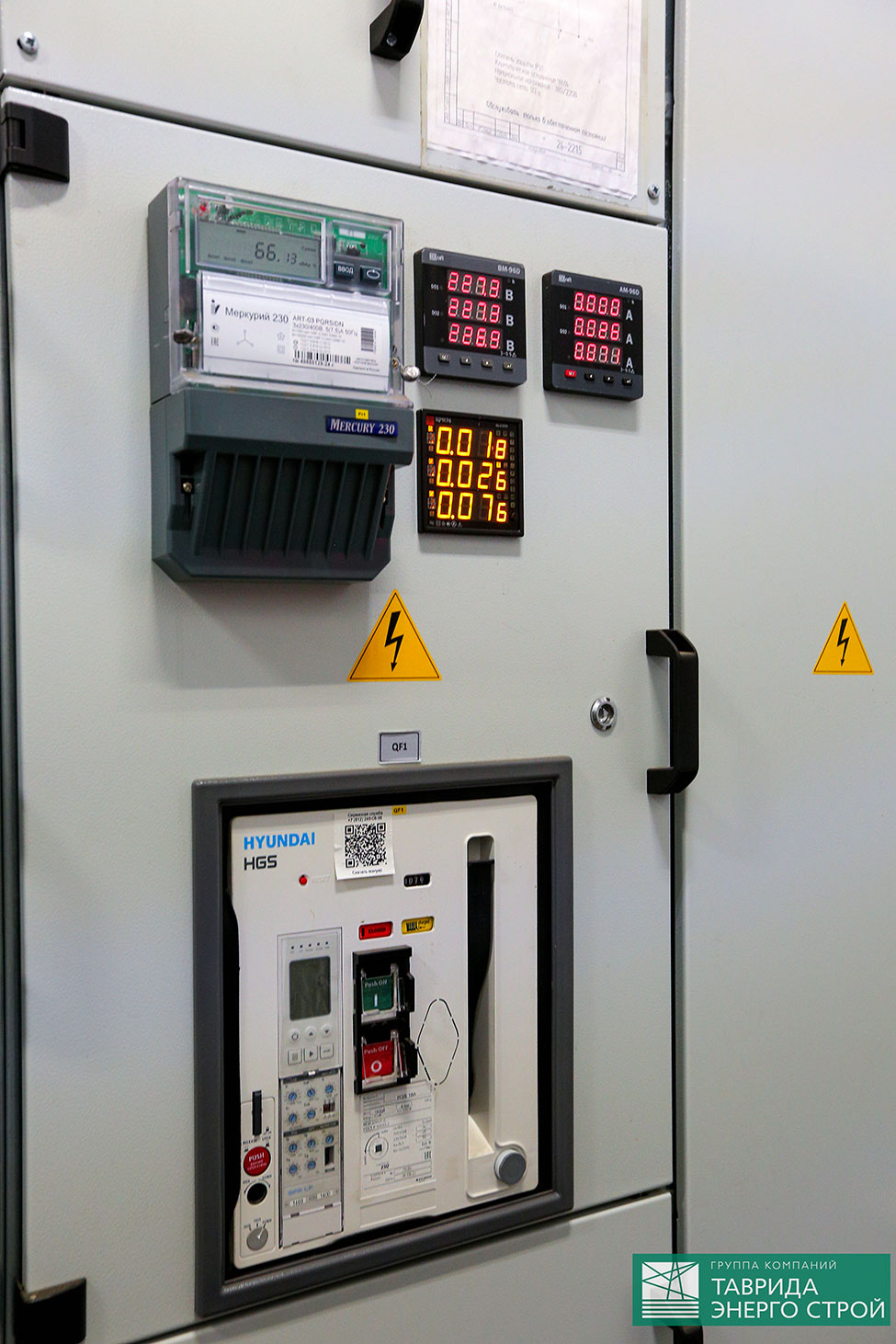

При этом РТП оснащались не только основным силовым и распределительным оборудованием, но и всеми необходимыми системами для полноценной эксплуатации. В состав подстанций вошли системы внутреннего освещения и отопления, пожарная сигнализация, устройство постоянного тока, а также системы телемеханики и диспетчеризации.


Это позволило передавать заказчику не отдельные элементы электроустановки, а полностью укомплектованные и готовые к эксплуатации объекты, обеспечивающие не только передачу и распределение электроэнергии, но и контроль, мониторинг и безопасную эксплуатацию оборудования.


Такой подход позволил объединить в рамках одного проекта производство оборудования, строительство, монтаж и пусконаладочные работы.

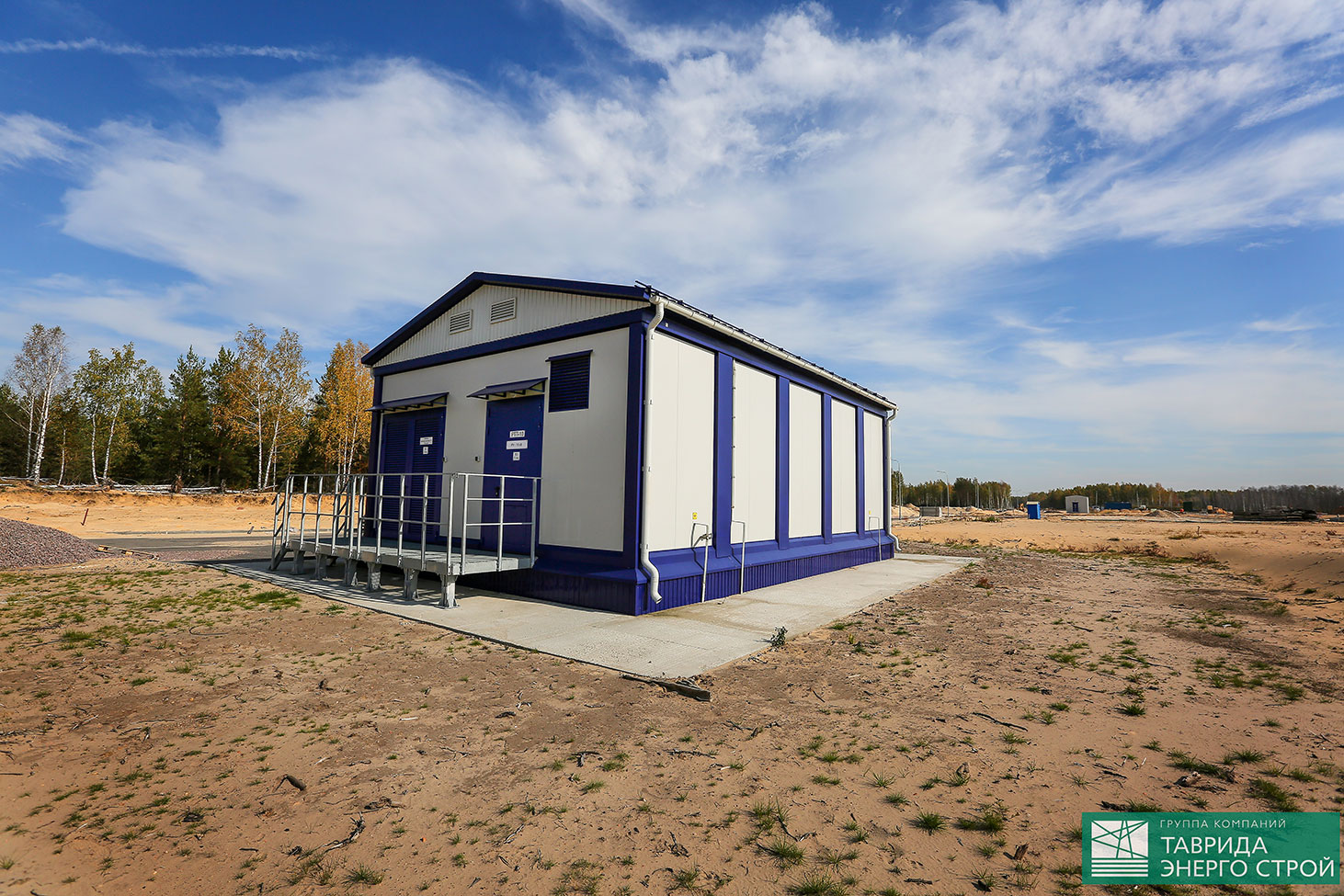

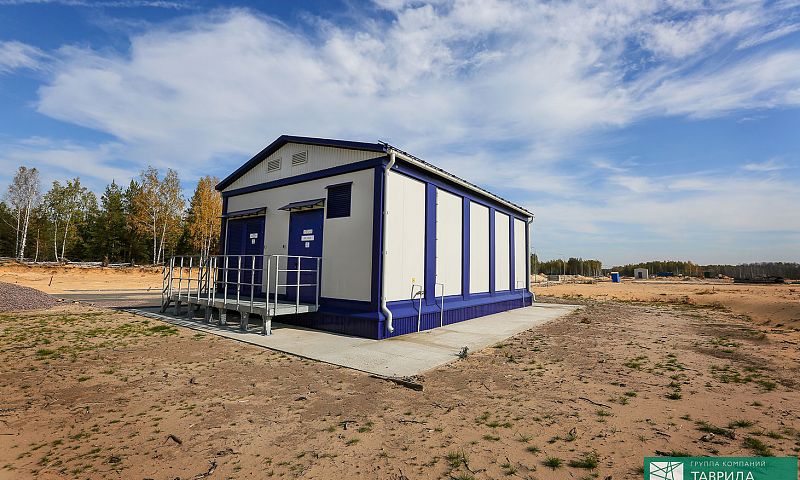

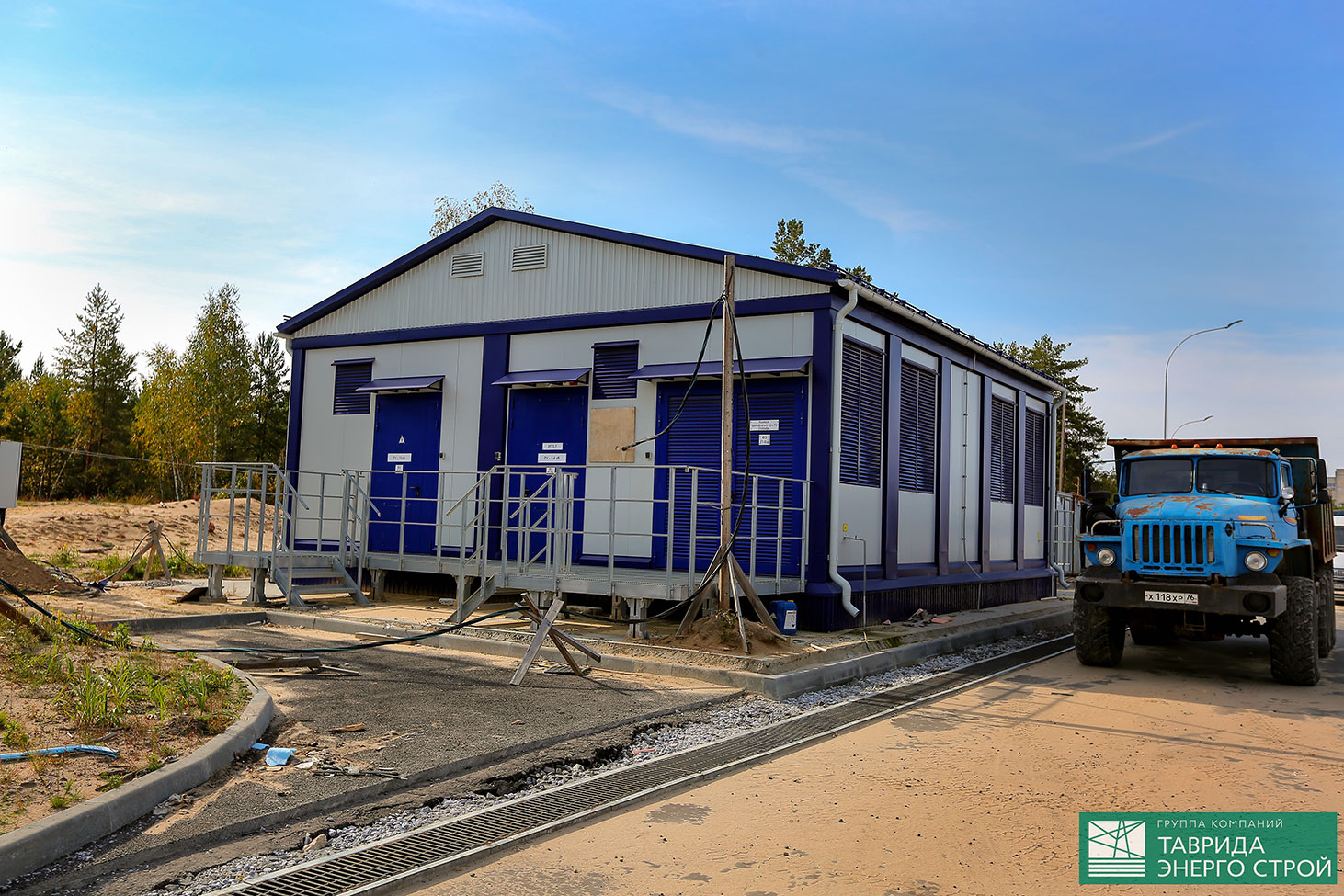

В первую очередь были определены РТП-10 — 2КТПМ-1000/10/0,4 УХЛ1

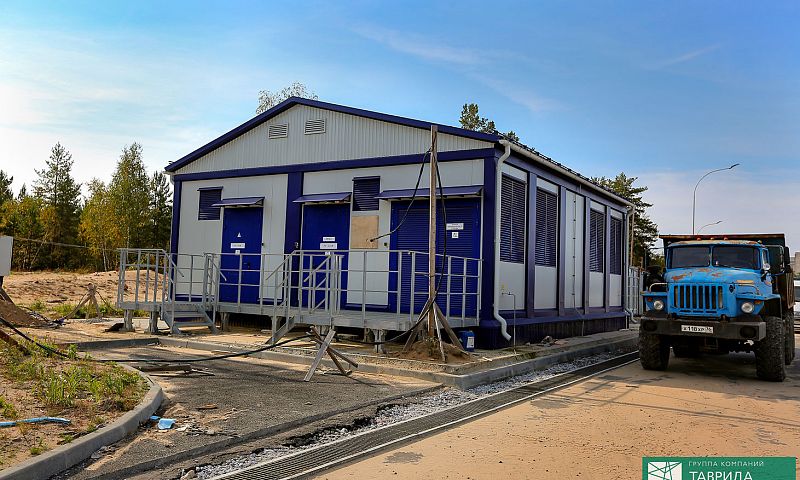

и РТП-7 — 2КТПМ-2500/10/0,4 УХЛ1.


Очередность строительства определялась в том числе наличием заявок на технологическое присоединение со стороны будущих резидентов промышленного парка.


Для питания строящихся подстанций линейное подразделение ТЭС приступило к строительству кабельных линий 10 кВ.

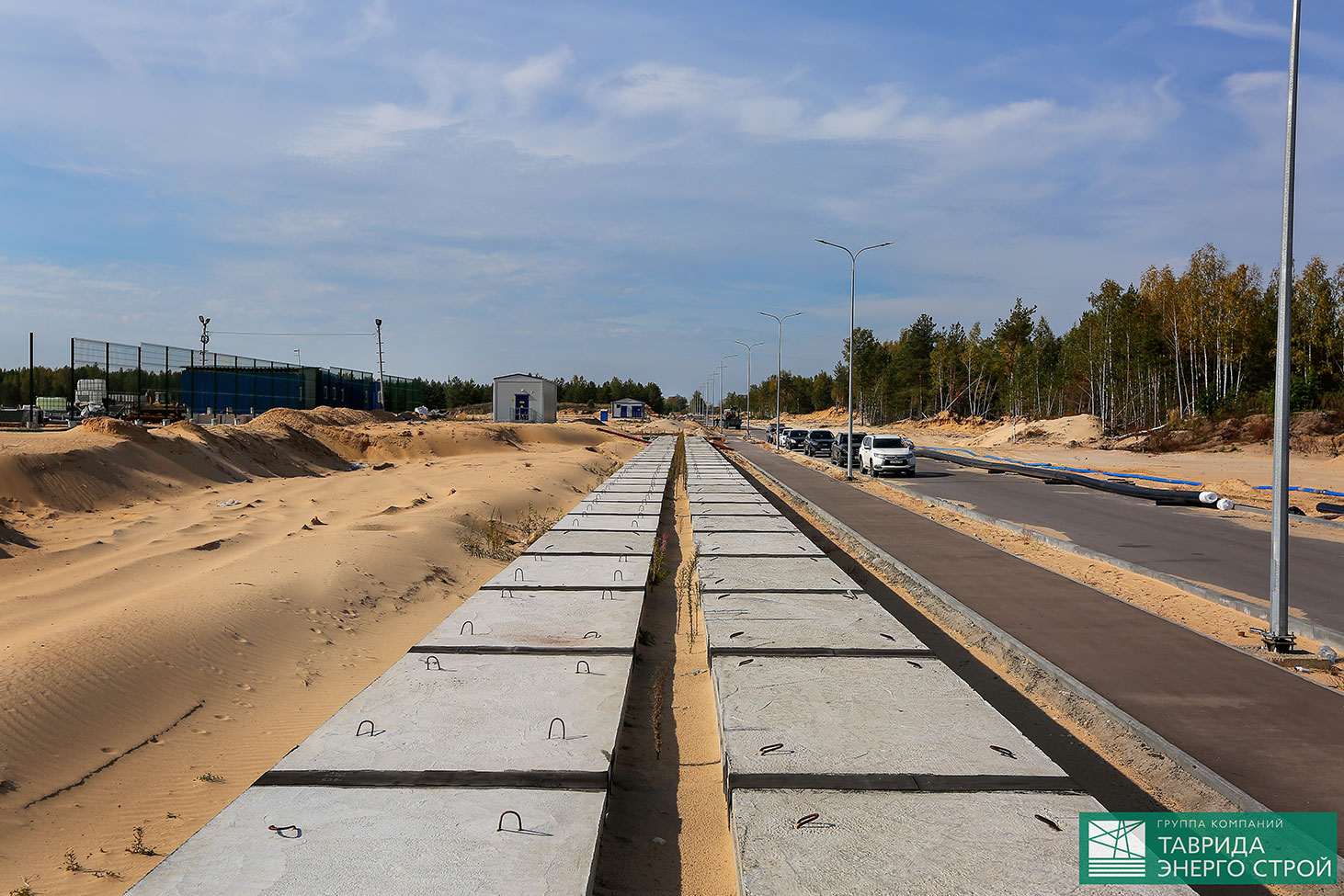

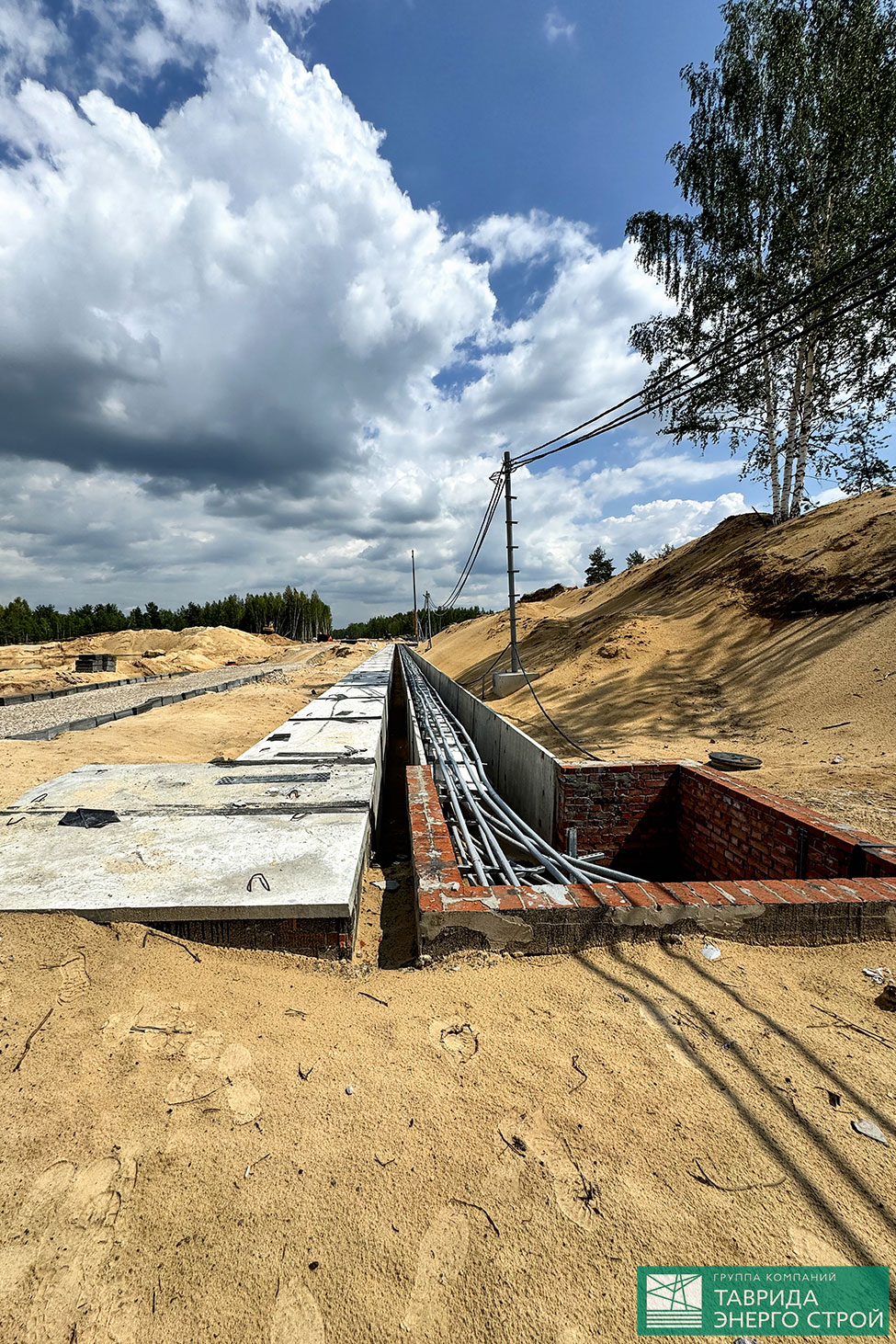

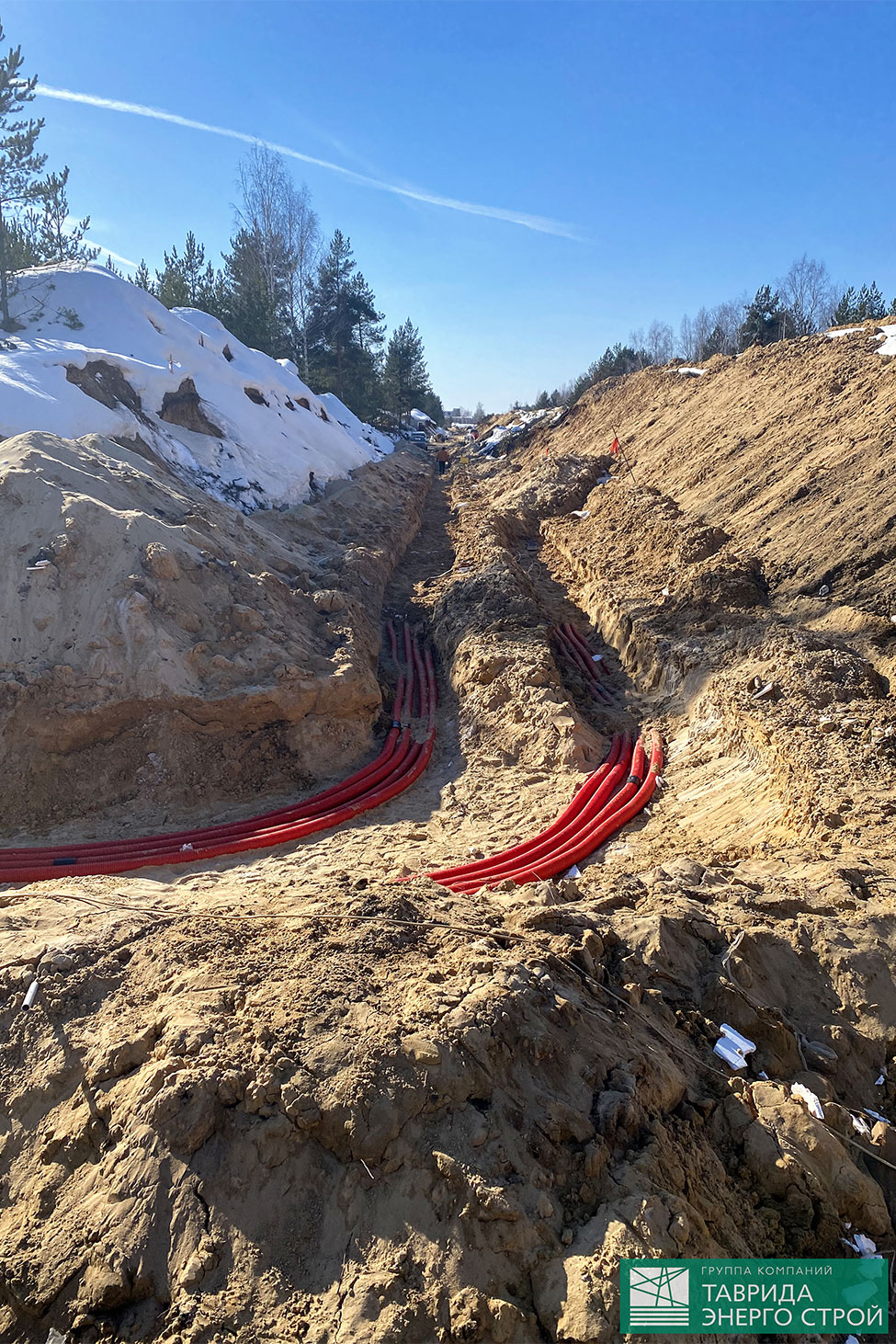

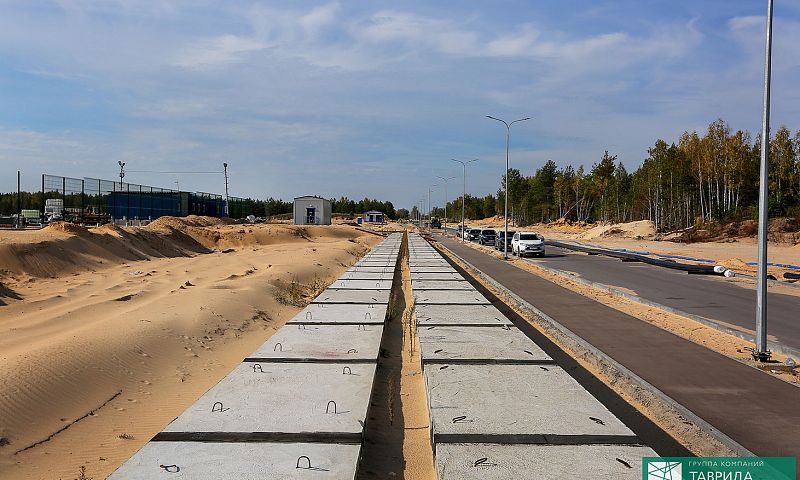

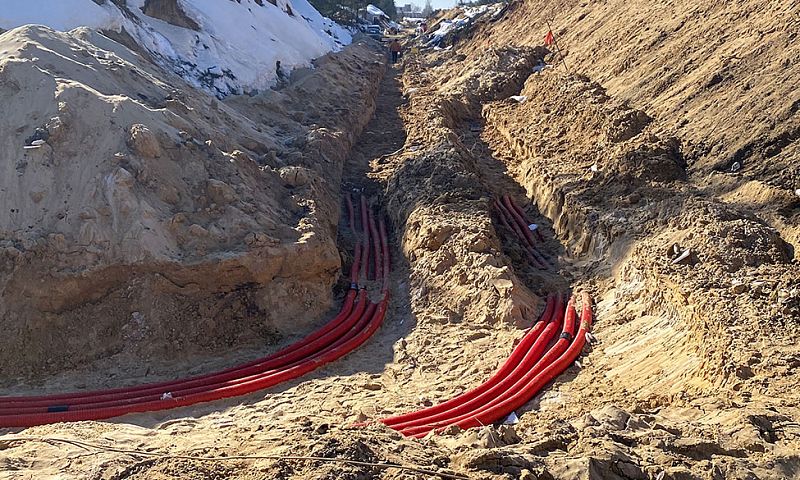

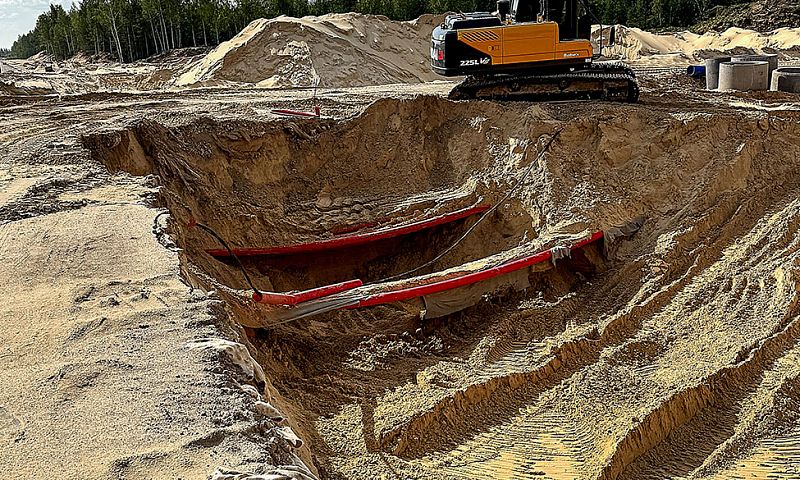

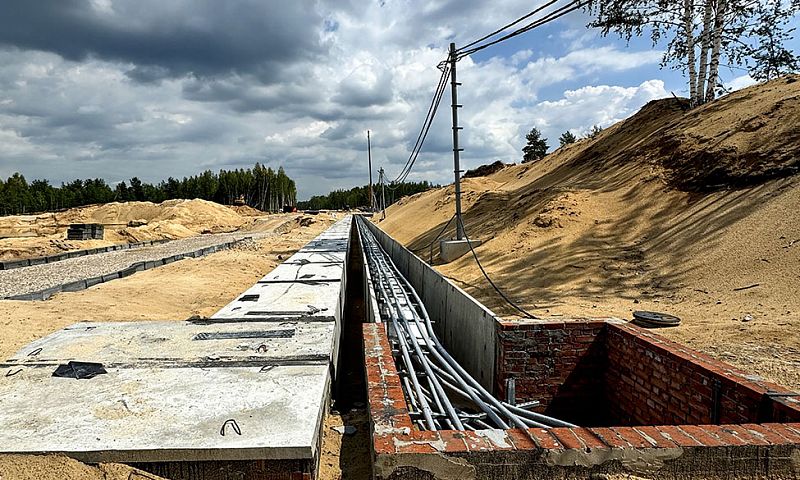

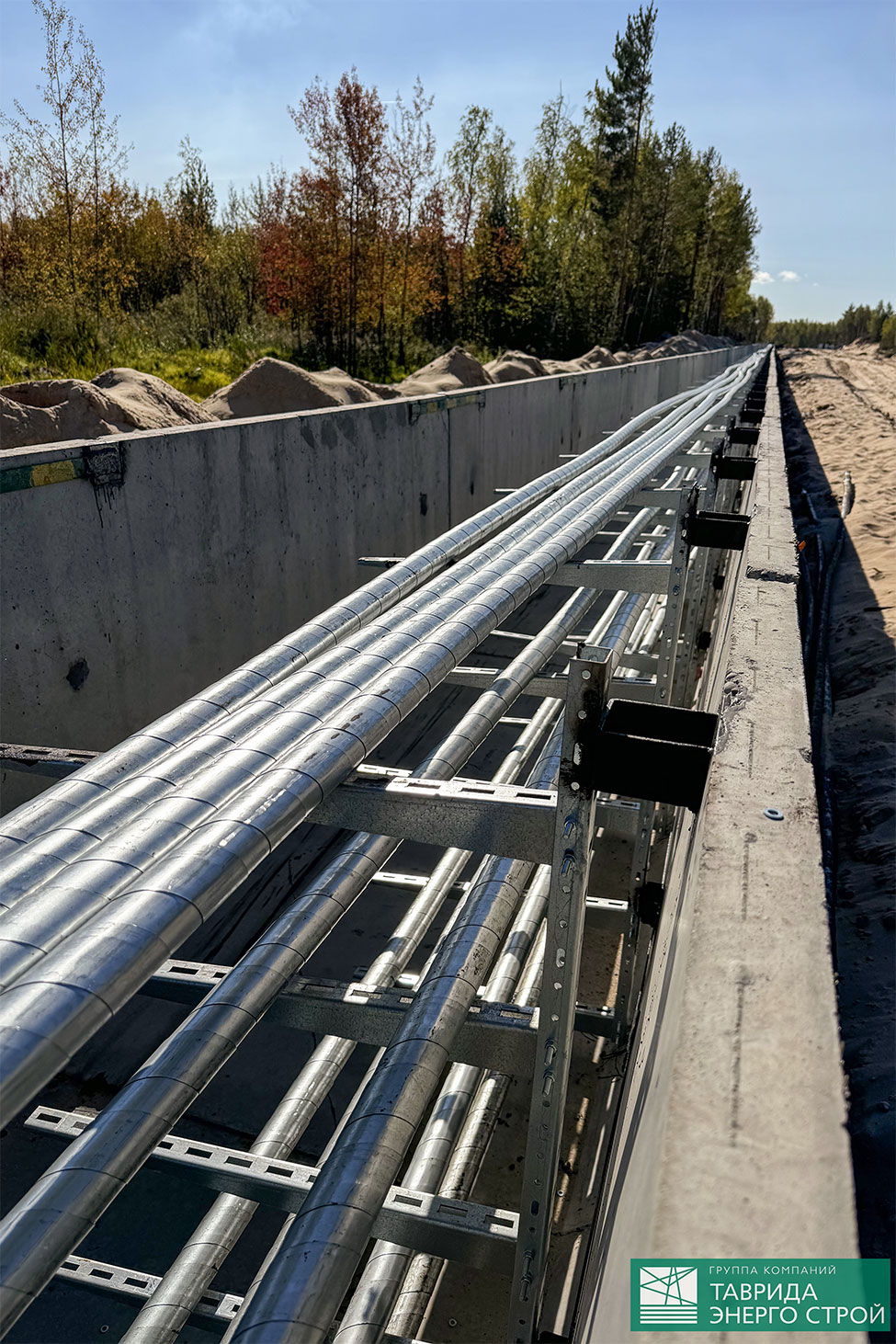

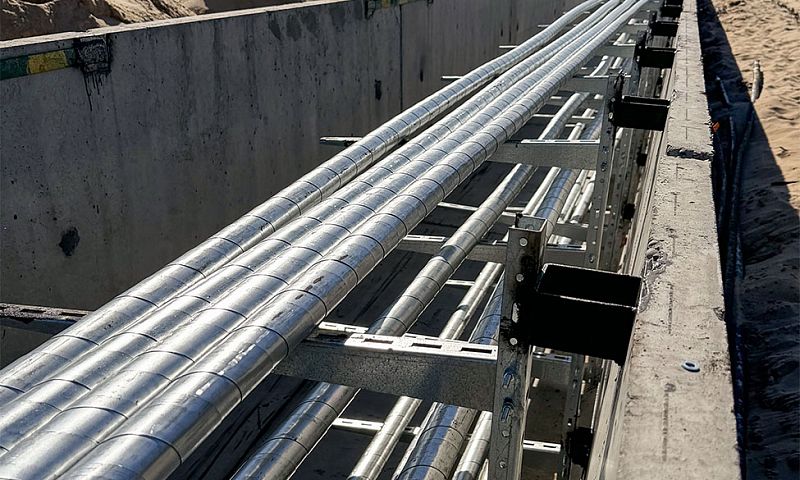

Кабельные линии прокладывались во вновь построенных железобетонных лотках.

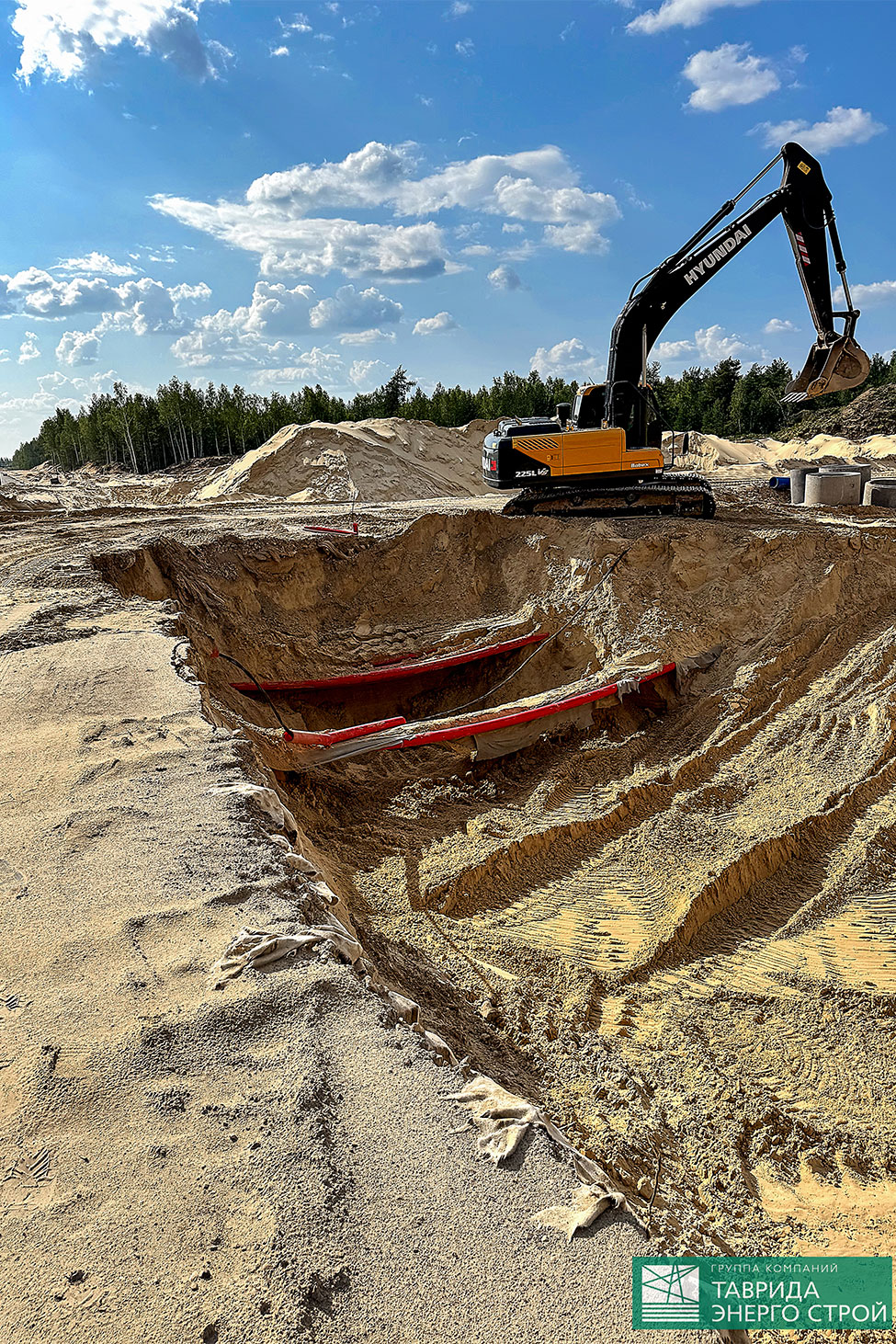

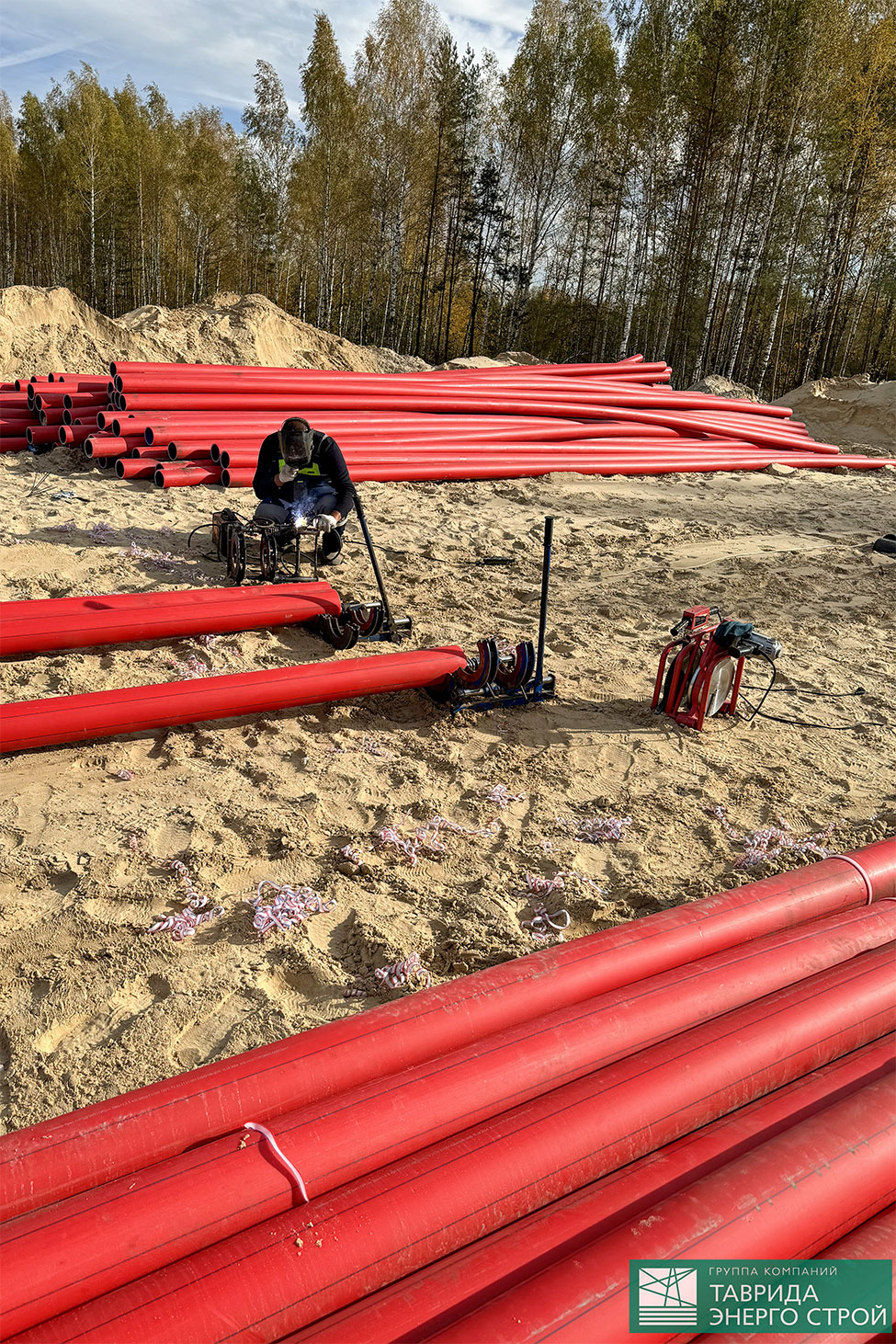

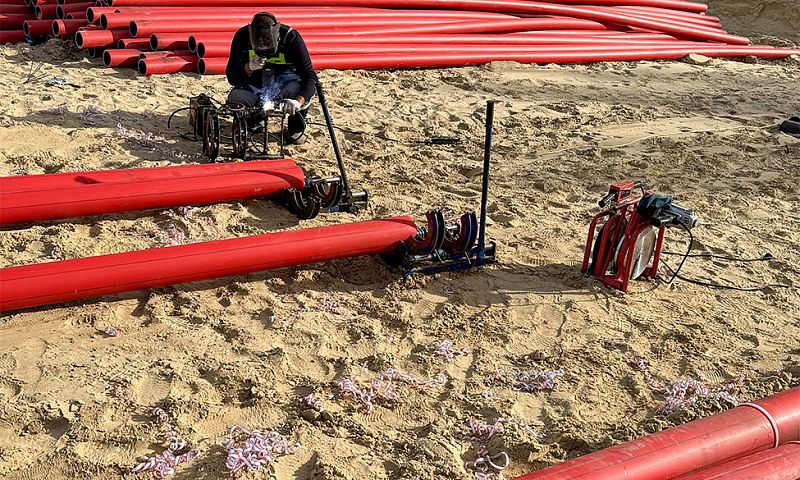

Непосредственный подвод кабеля к РТП выполнялся в жёсткой трубе — как открытым способом, так и методом горизонтально-направленного бурения (ГНБ).

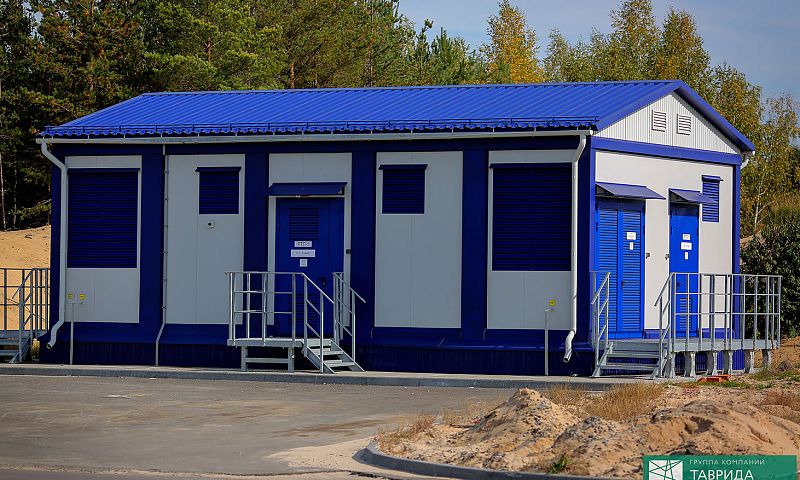

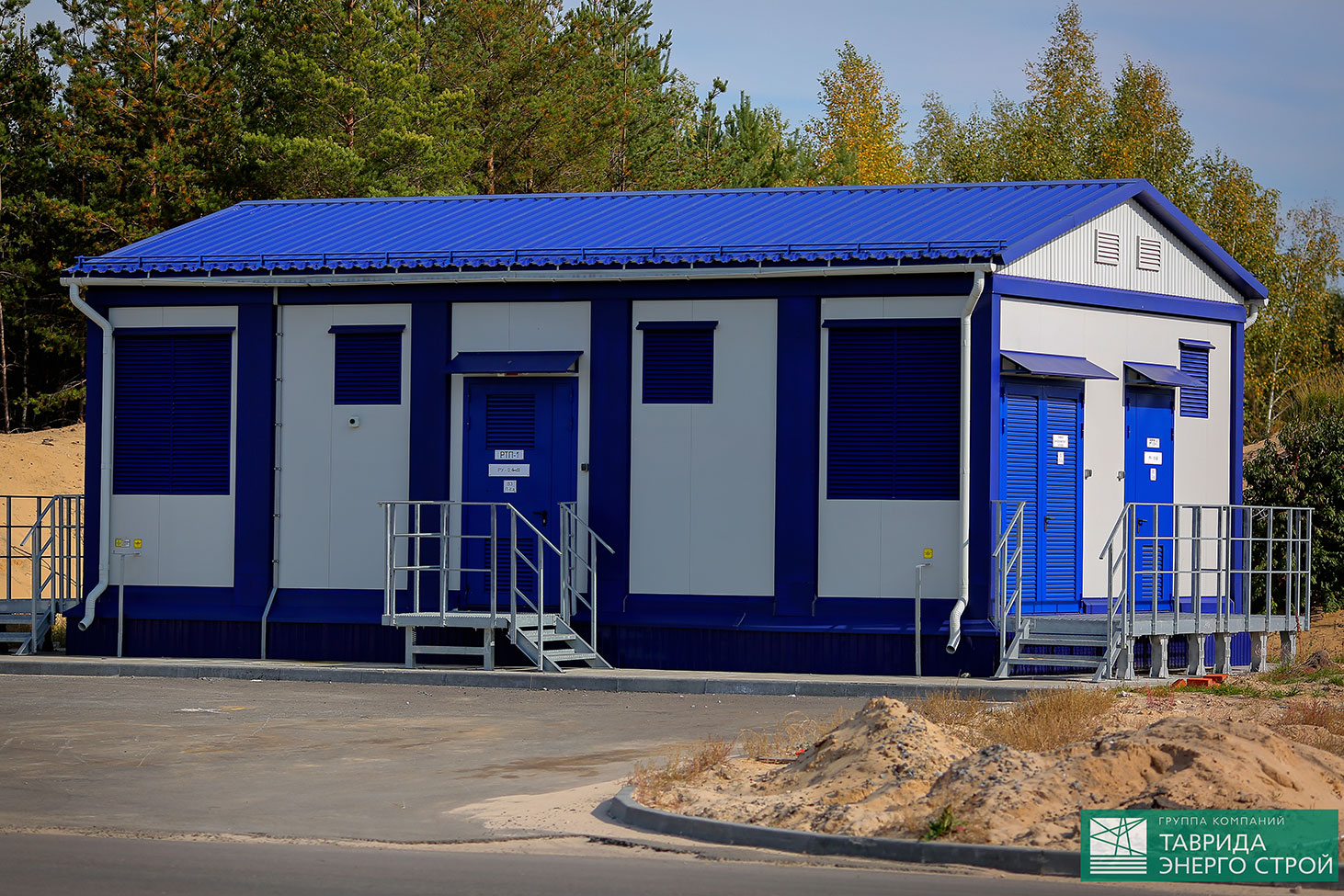

Далее специалисты перешли к строительству РТП-1 — 2КТПМ-1000/10/0,4 УХЛ1

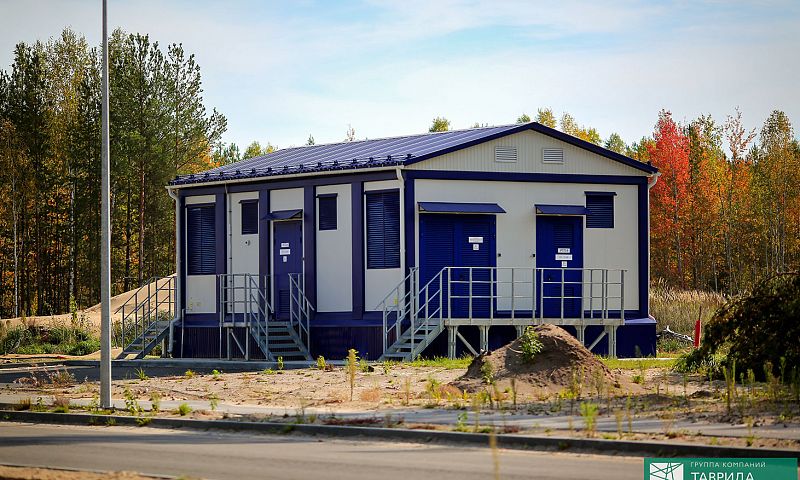

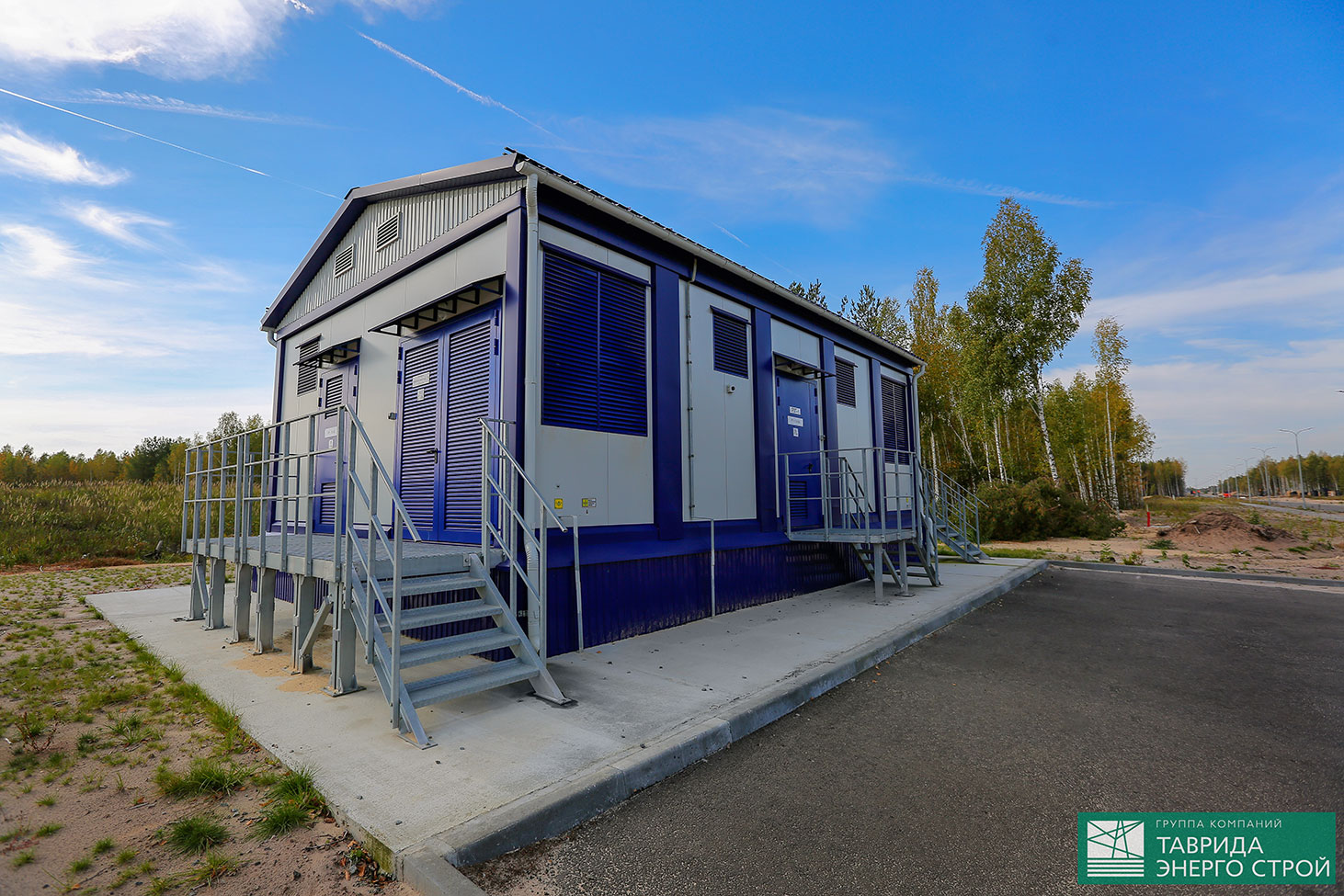

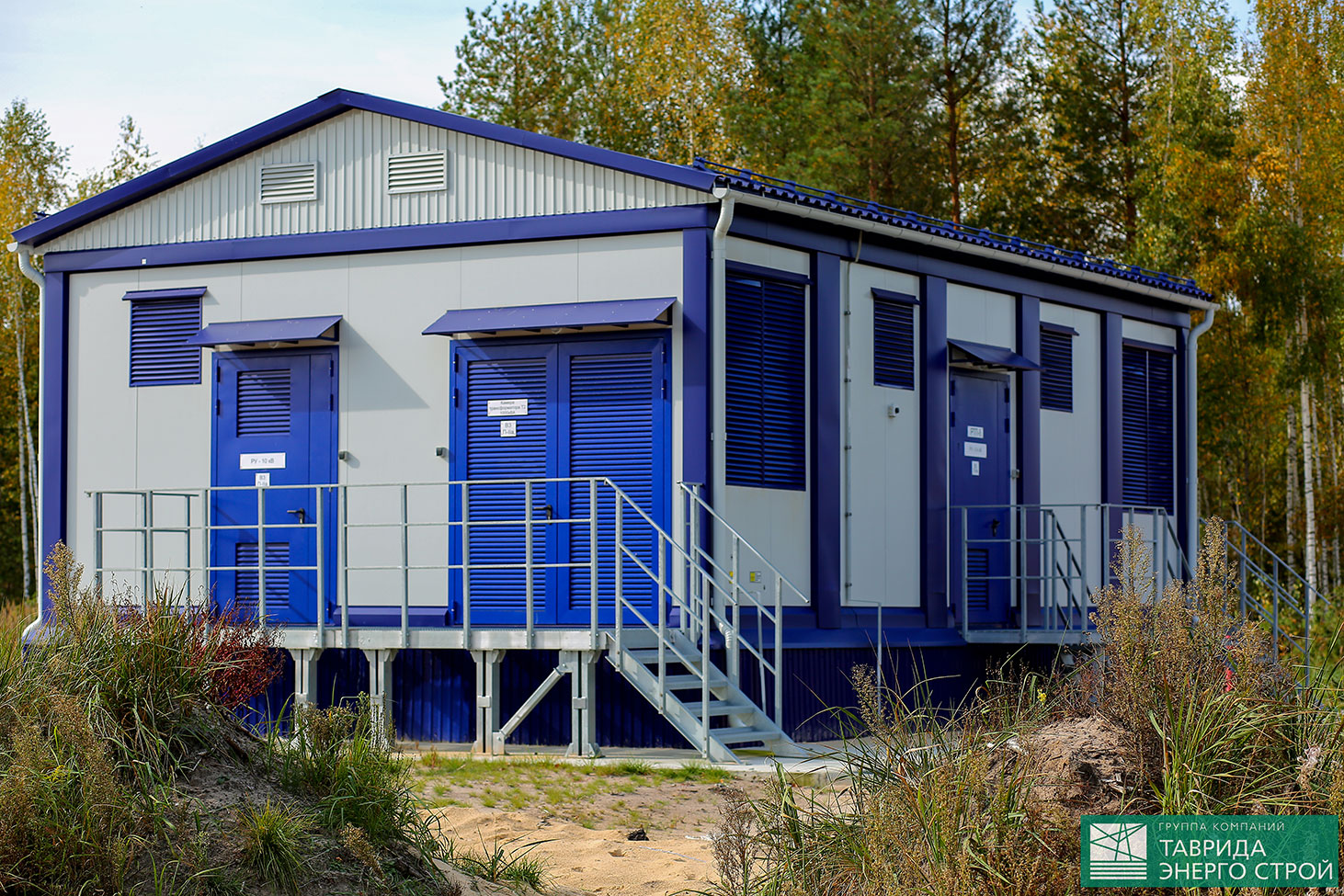

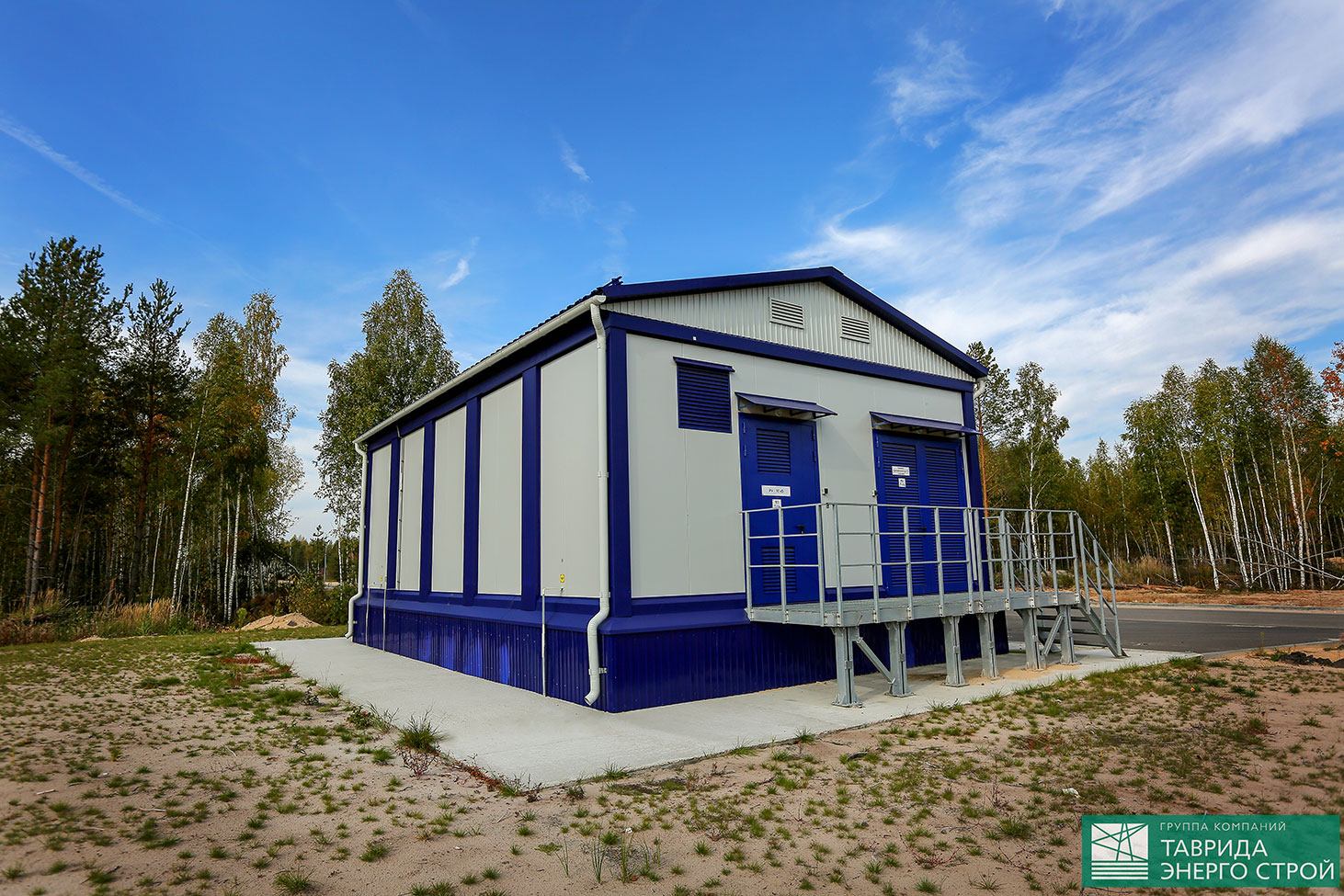

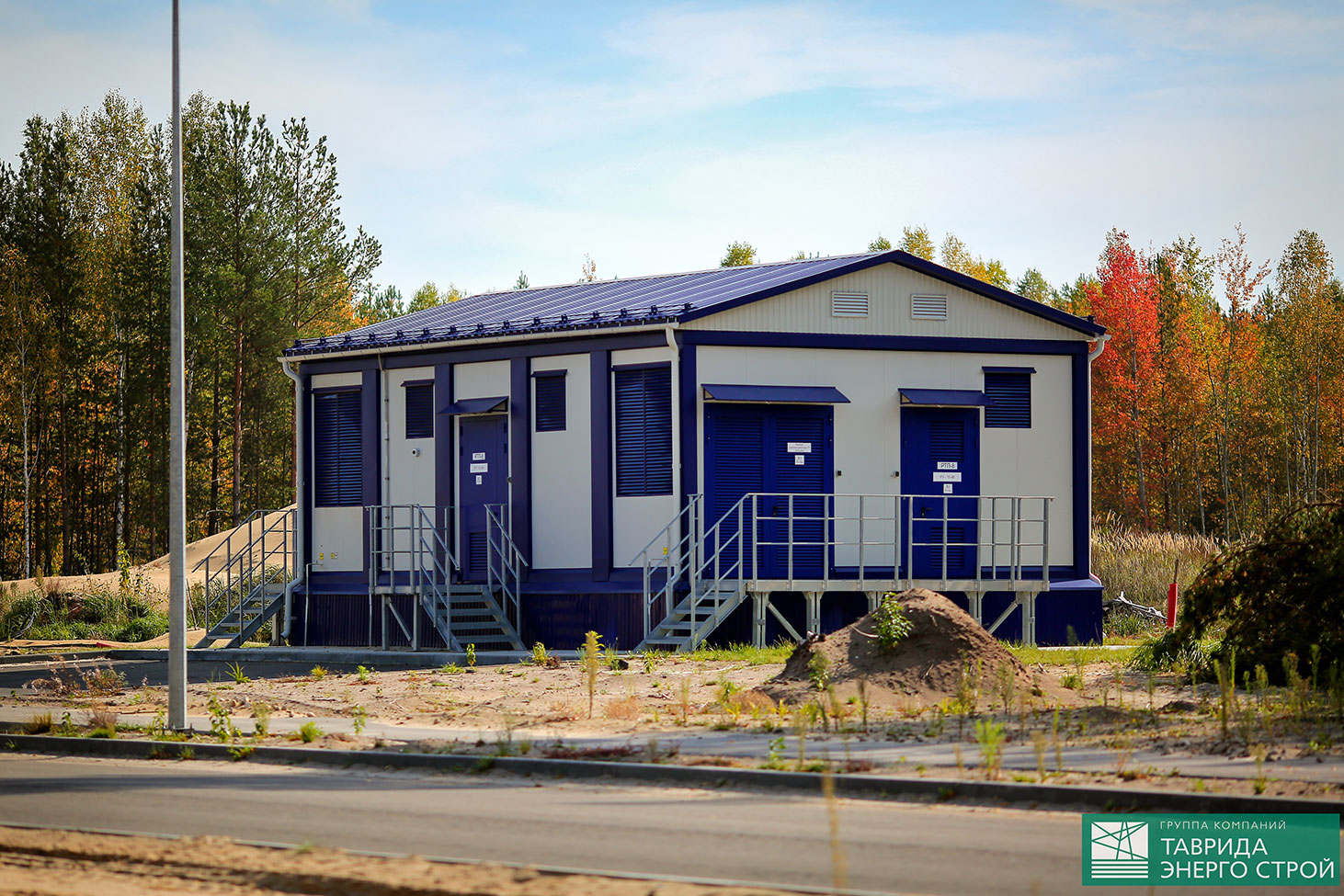

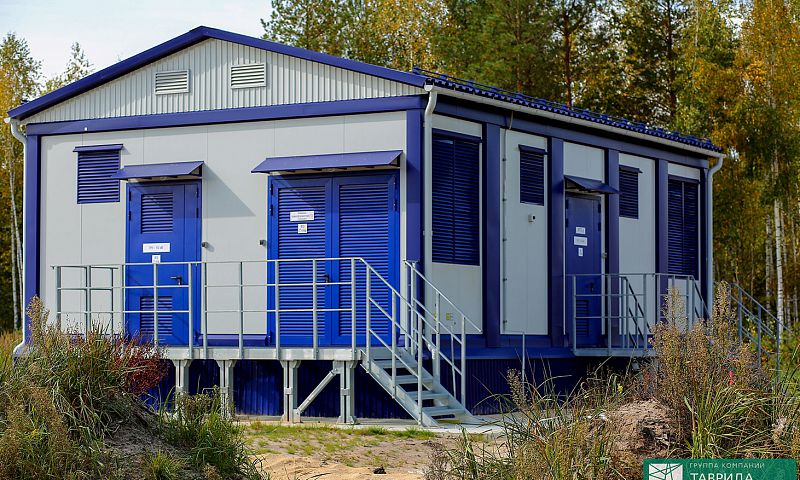

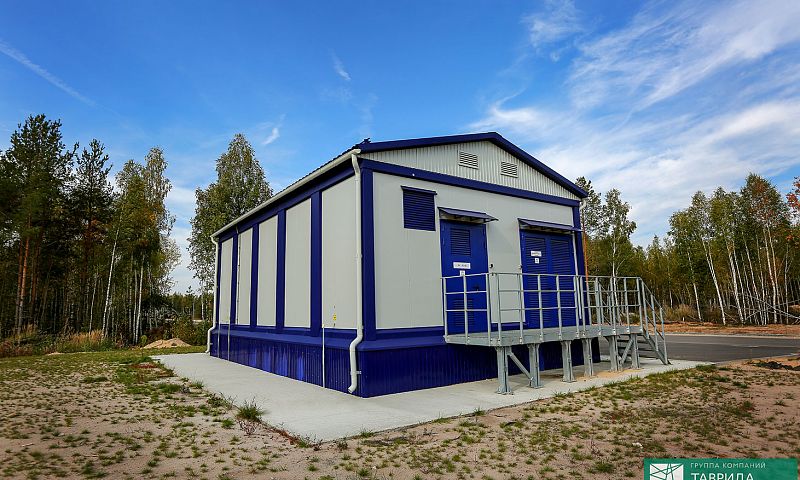

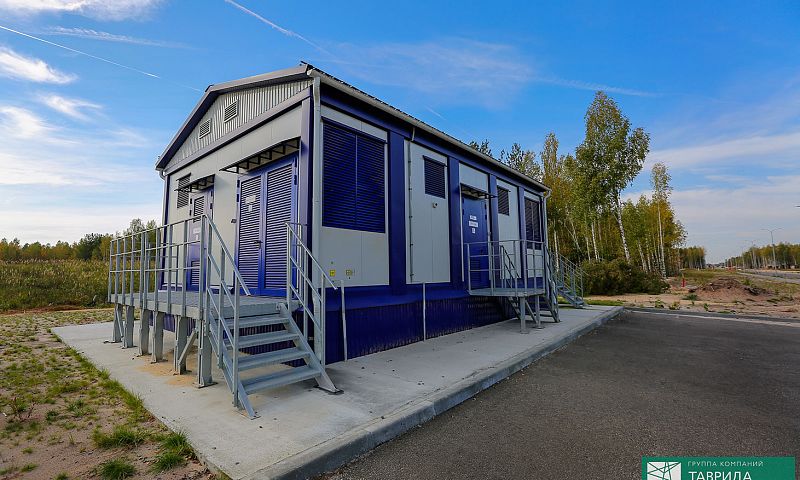

и РТП-8 — 2КТПМ-1000/10/0,4 УХЛ1.


Каждый этап работ сопровождался оформлением исполнительной документации и сдачей выполненных работ службе технического надзора.

После завершения строительства подстанций и кабельных линий 10 кВ специалисты провели необходимые пусконаладочные и приёмо-сдаточные испытания. Объекты последовательно передавались заказчику и соответствующим службам энергонадзора. После этого выполнялись окончательные испытания под нагрузкой.

Результатом первого этапа в 2024 году стал ввод в эксплуатацию четырёх КТПМ и создание возможности для подключения первых резидентов расширенной территории ОЭЗ.


Работы на территории ОЭЗ одновременно выполняли несколько организаций. Одни подрядчики занимались строительством инженерных коммуникаций, другие — подъездными дорогами и сопутствующей инфраструктурой.

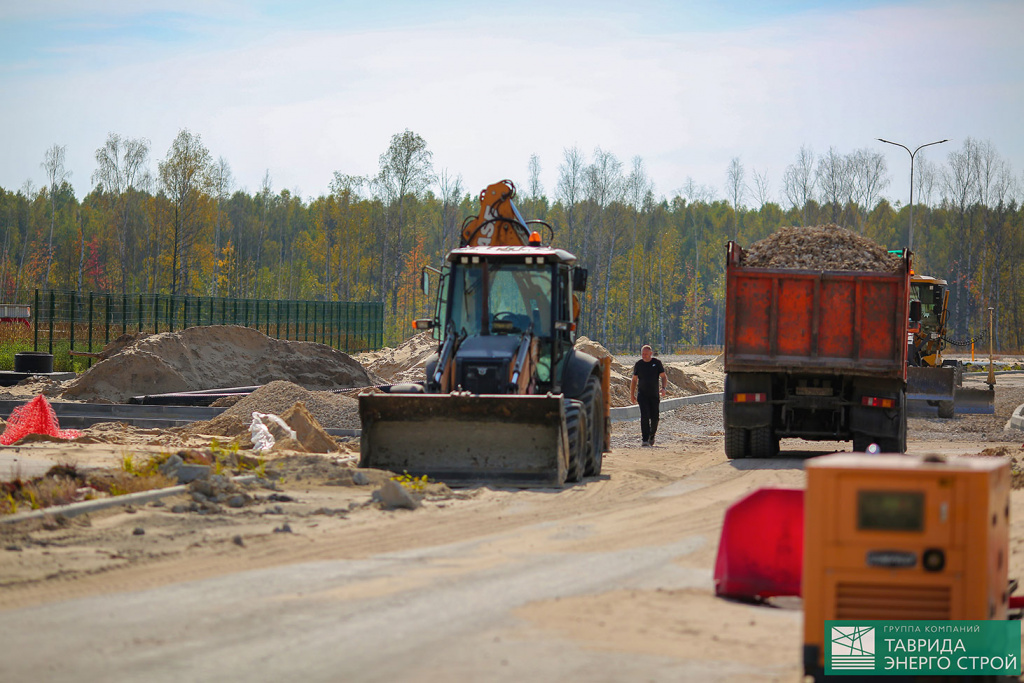

Для ТЭС это означало необходимость постоянно синхронизировать собственные работы с графиками смежных организаций. От готовности дорог, коммуникаций и отдельных участков территории напрямую зависела возможность приступить к строительству очередной подстанции.

Благодаря выстроенному взаимодействию с заказчиком и другими участниками проекта работы удалось организовать в едином графике.

К началу 2025 года ТЭС подошла с подготовленными фундаментами для трёх оставшихся РТП, а также с уже изготовленными блочно-модульными зданиями и комплектом оборудования для их оснащения.

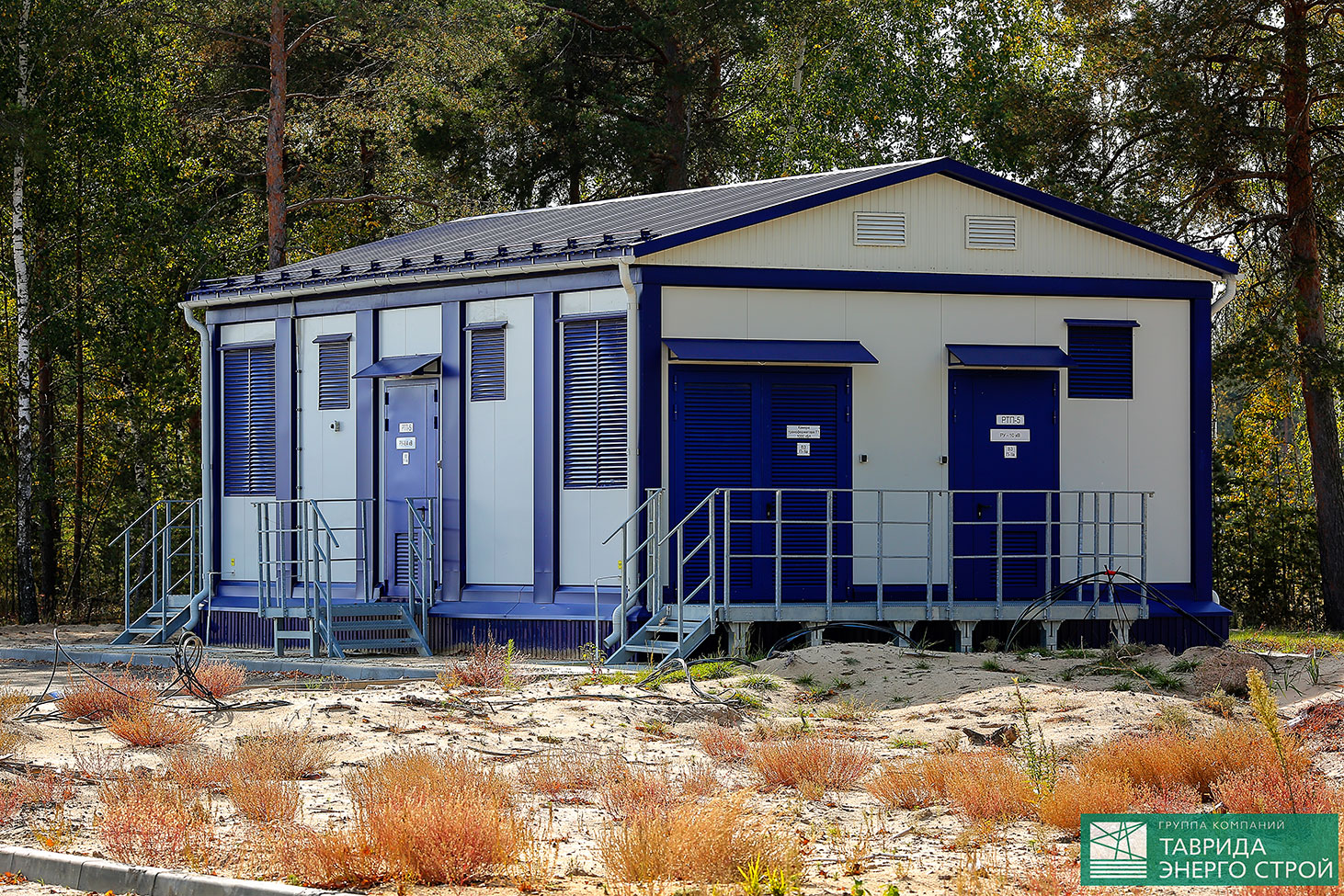

Как только смежные подрядчики завершили необходимые работы и строительные площадки были готовы, ТЭС оперативно мобилизовала ресурсы и приступила к строительству ещё трёх подстанций.

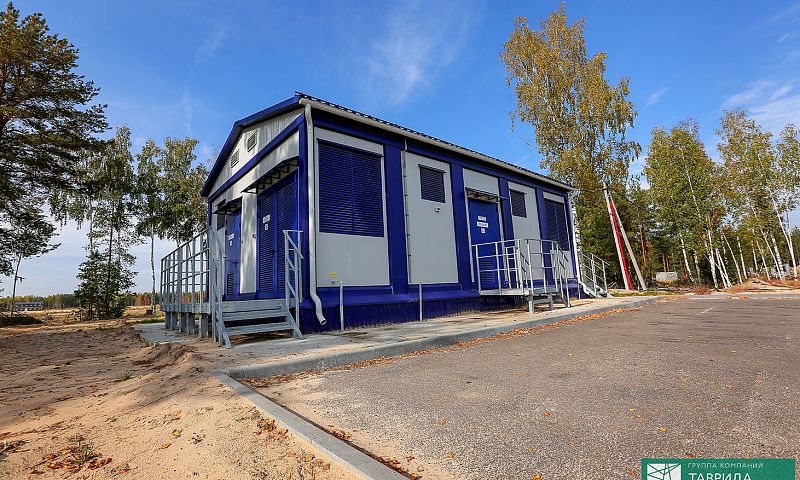

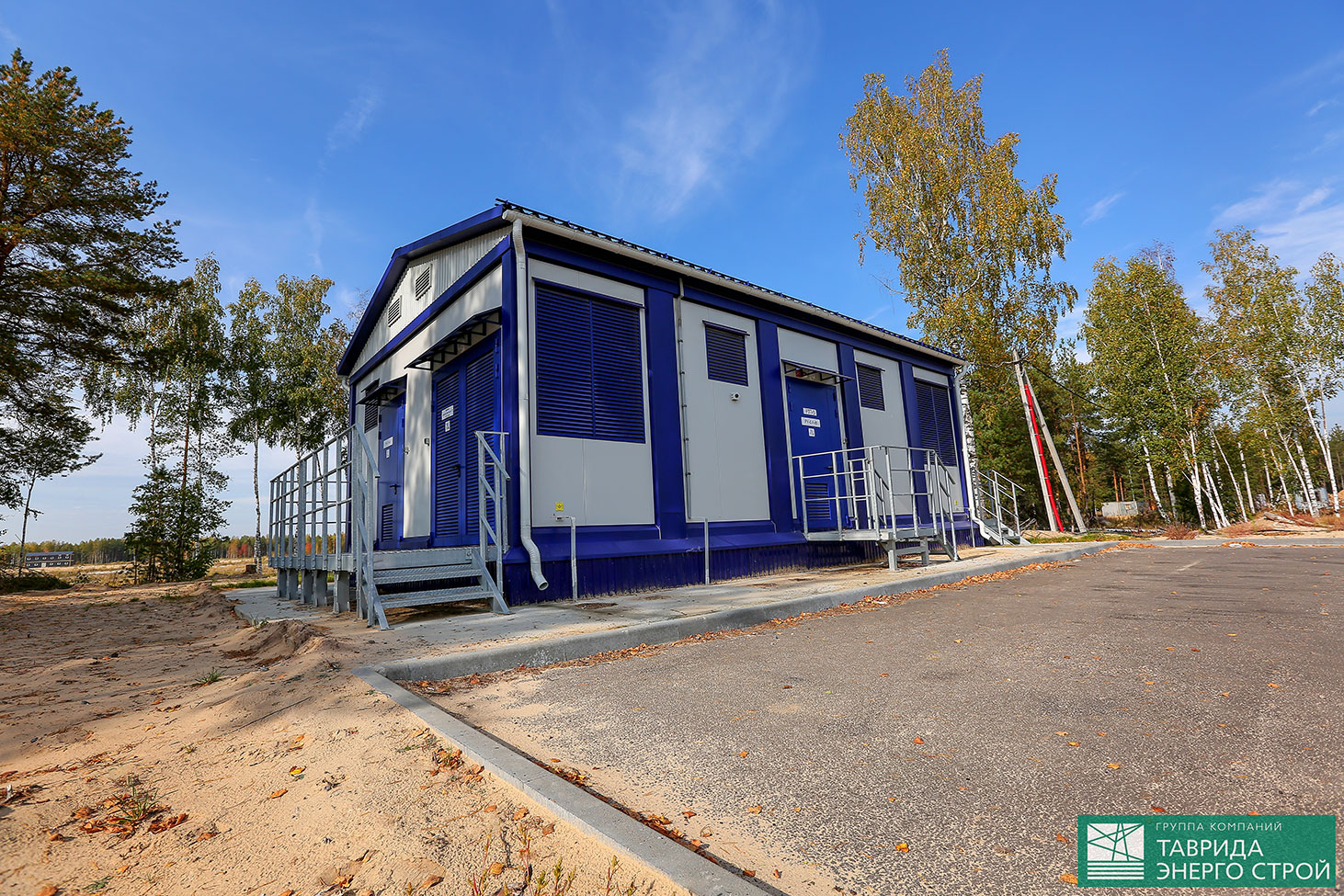

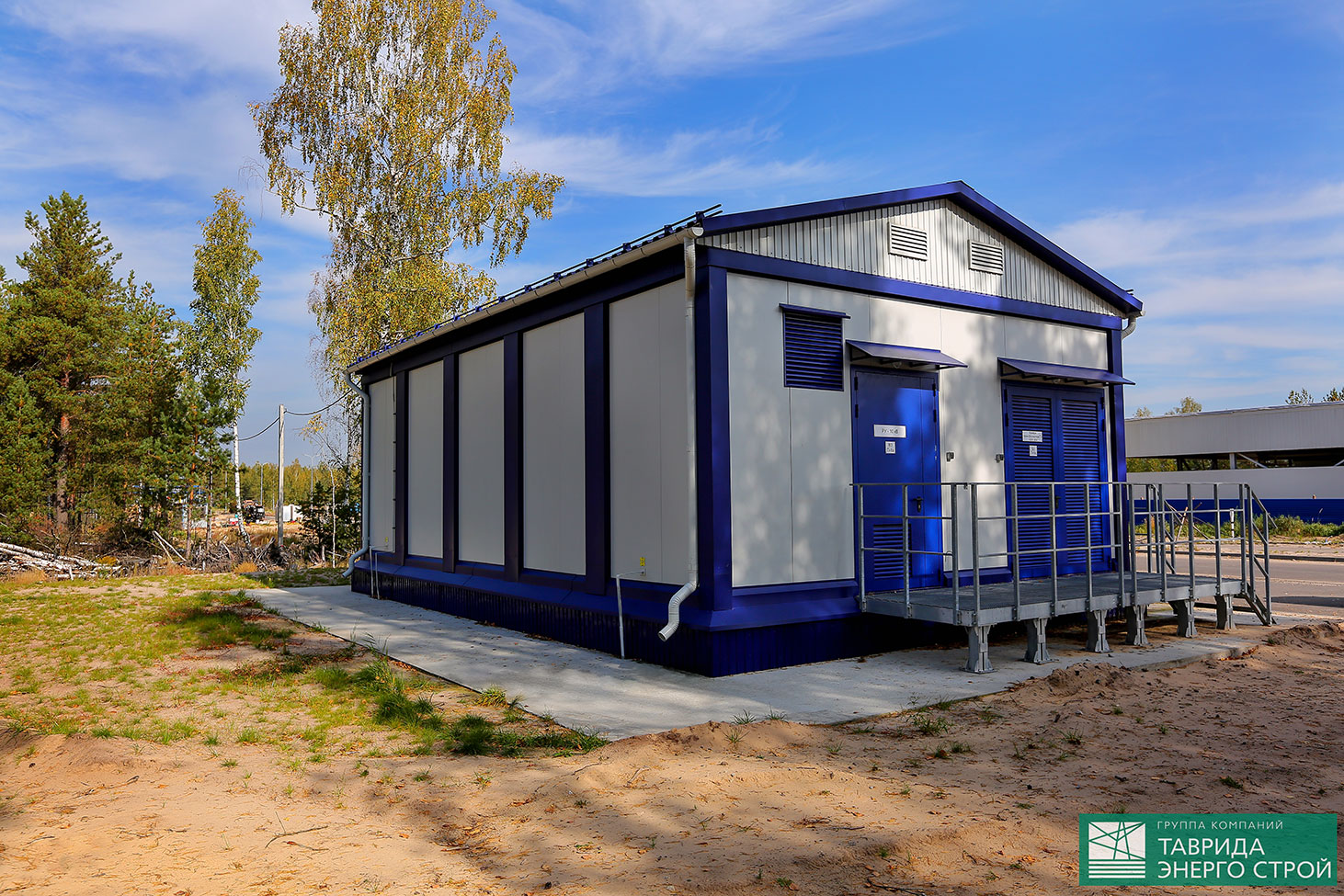

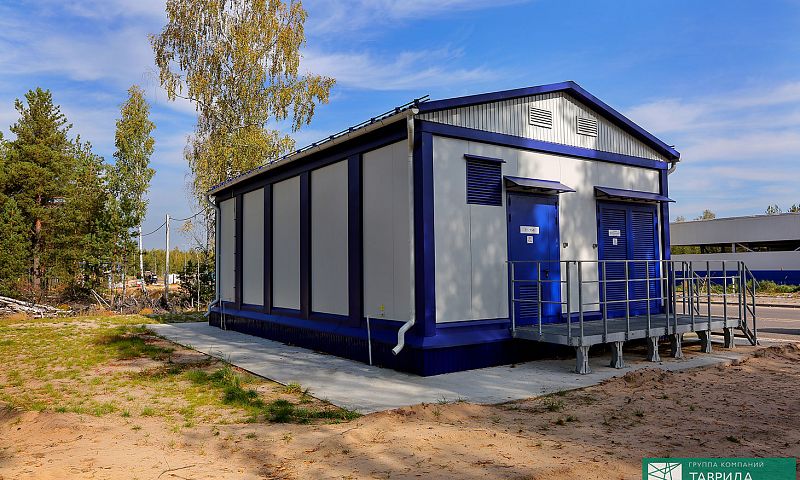

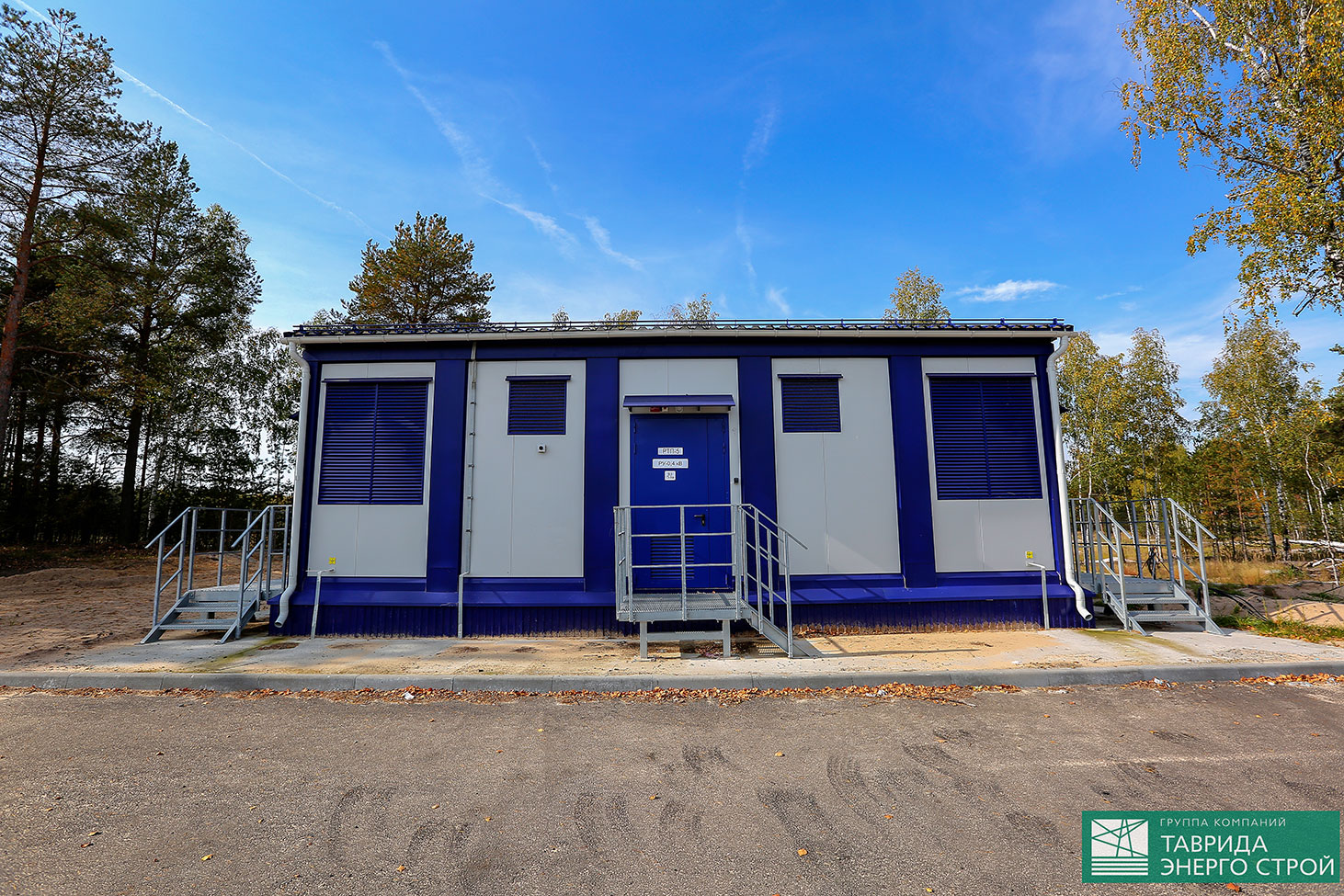

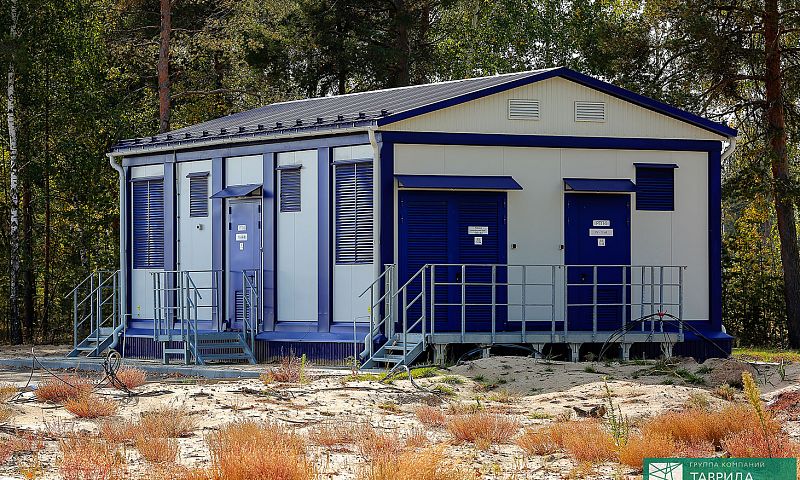

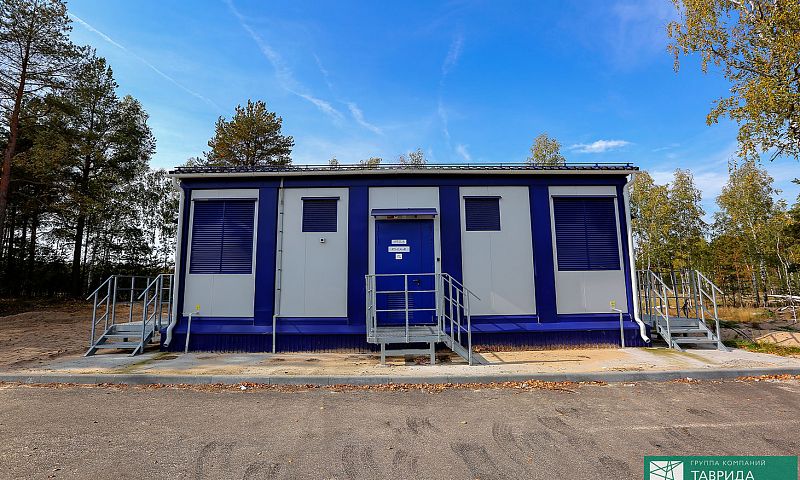

РТП-5

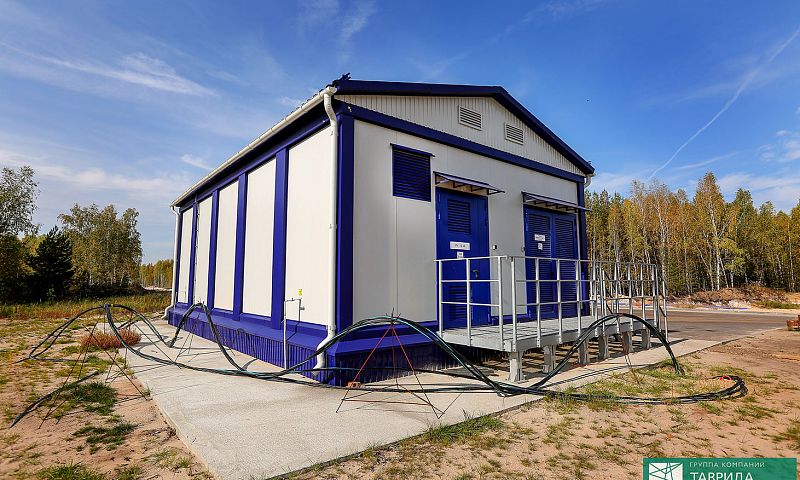

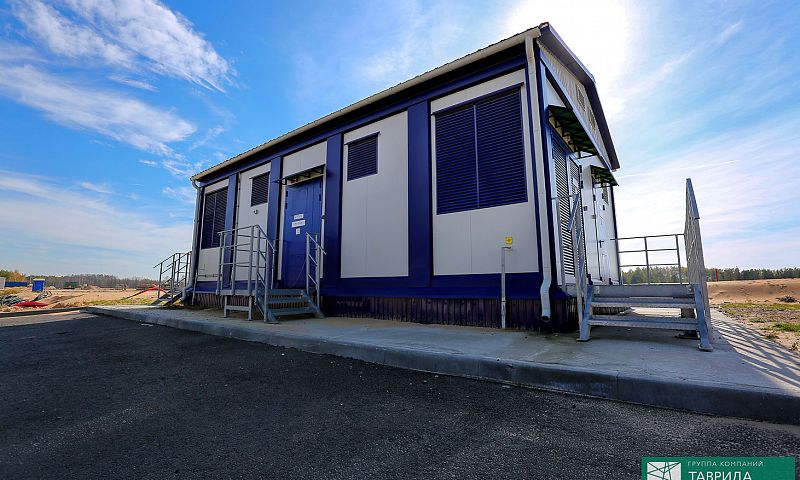

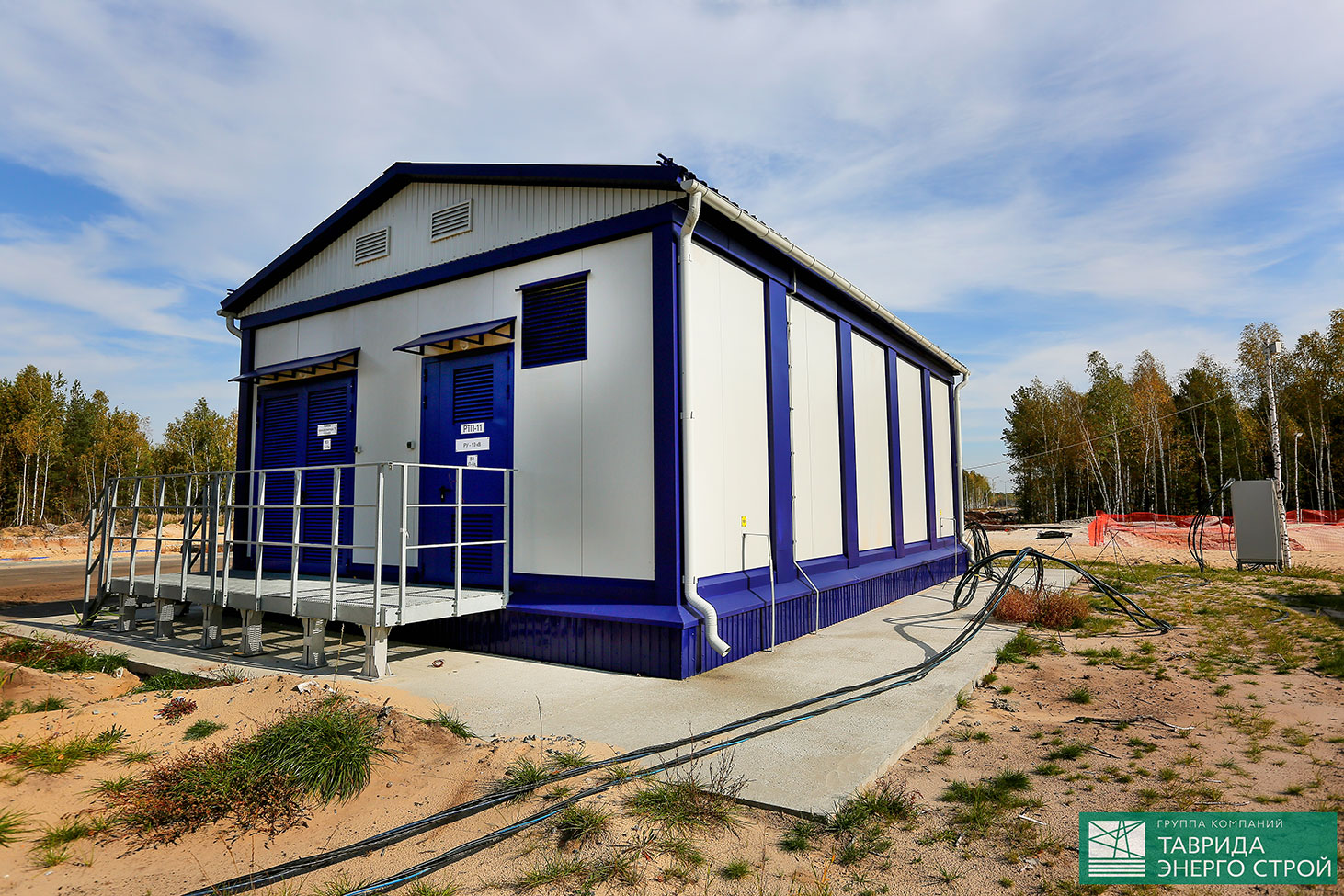

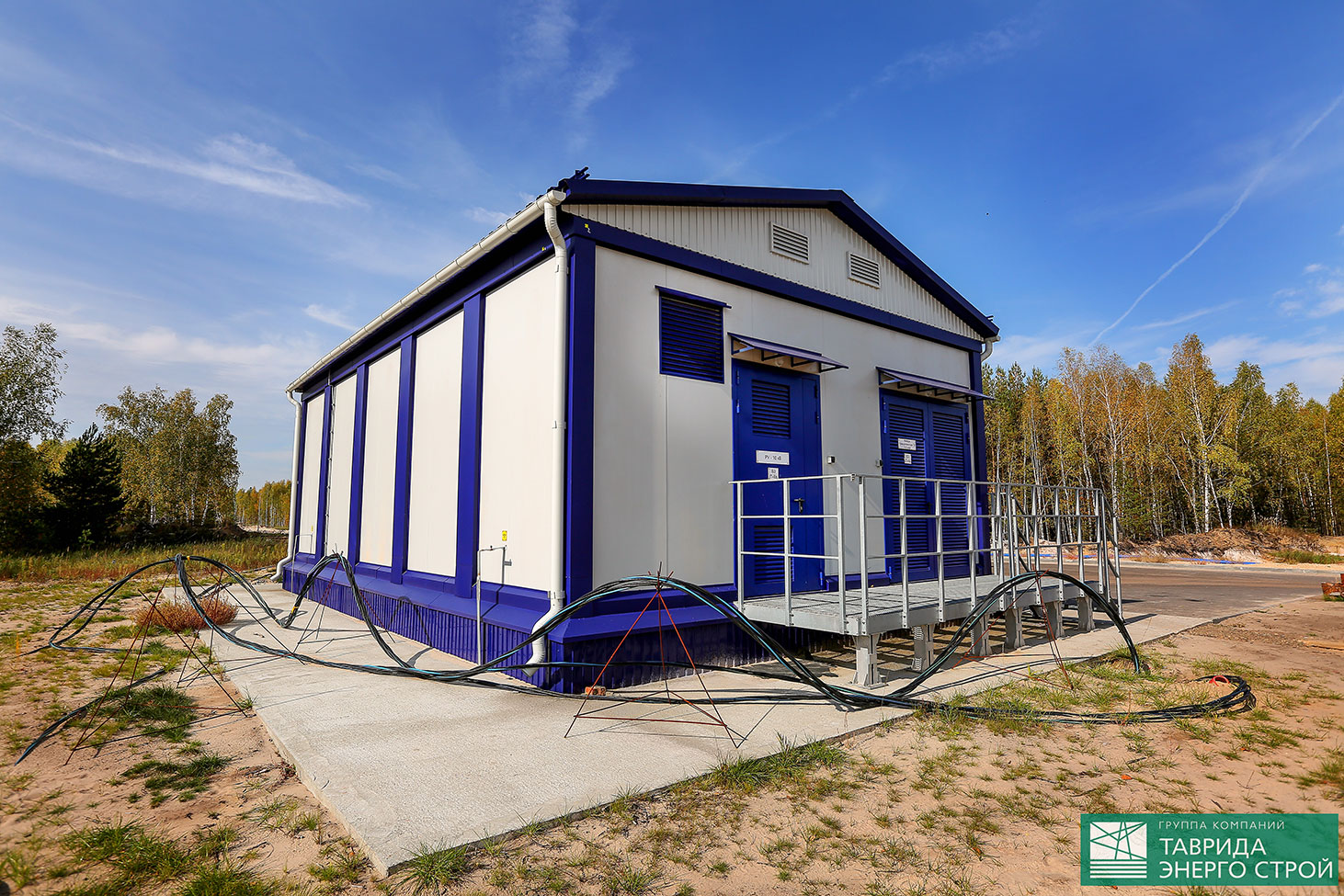

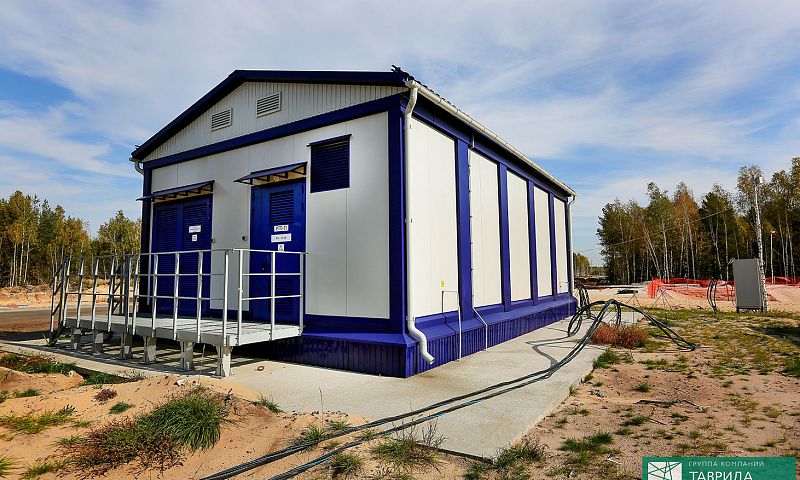

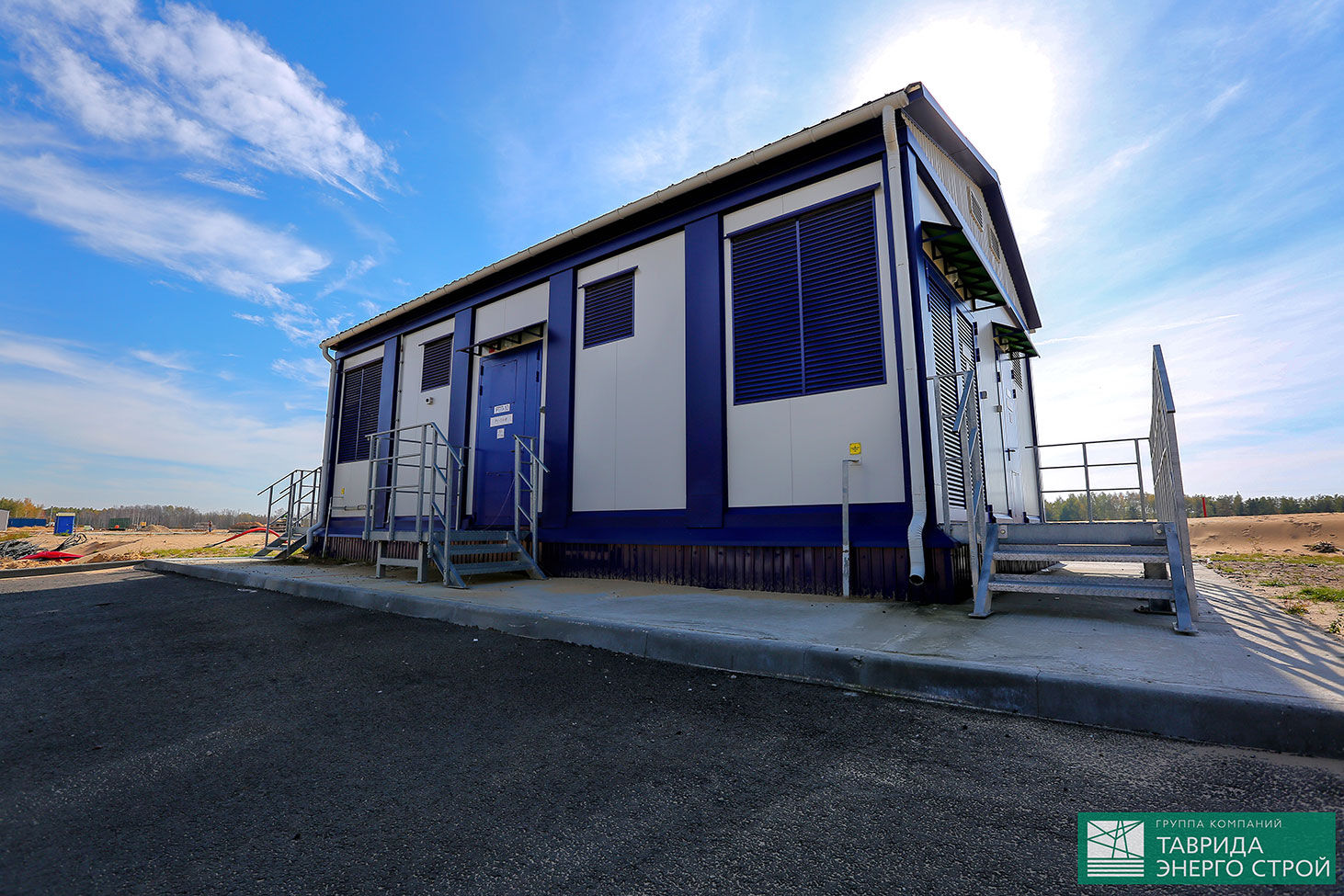

РТП-11

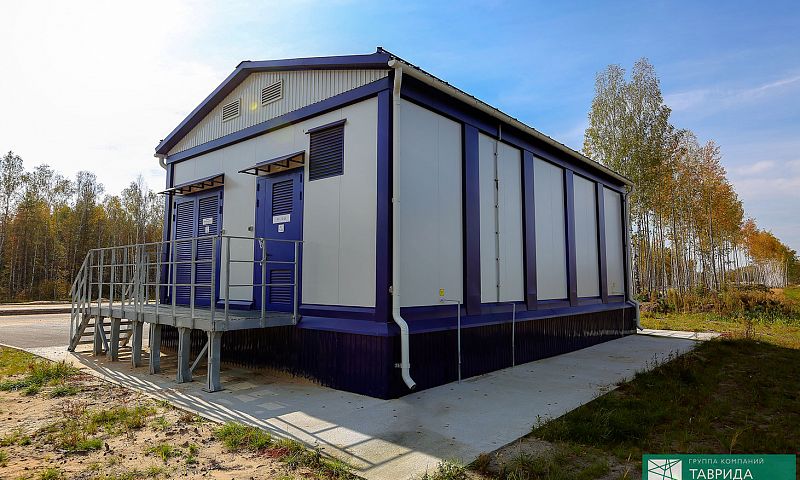

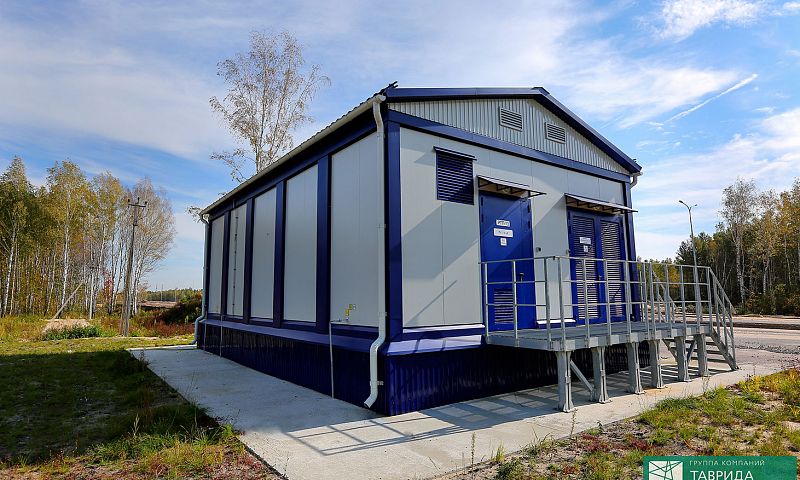

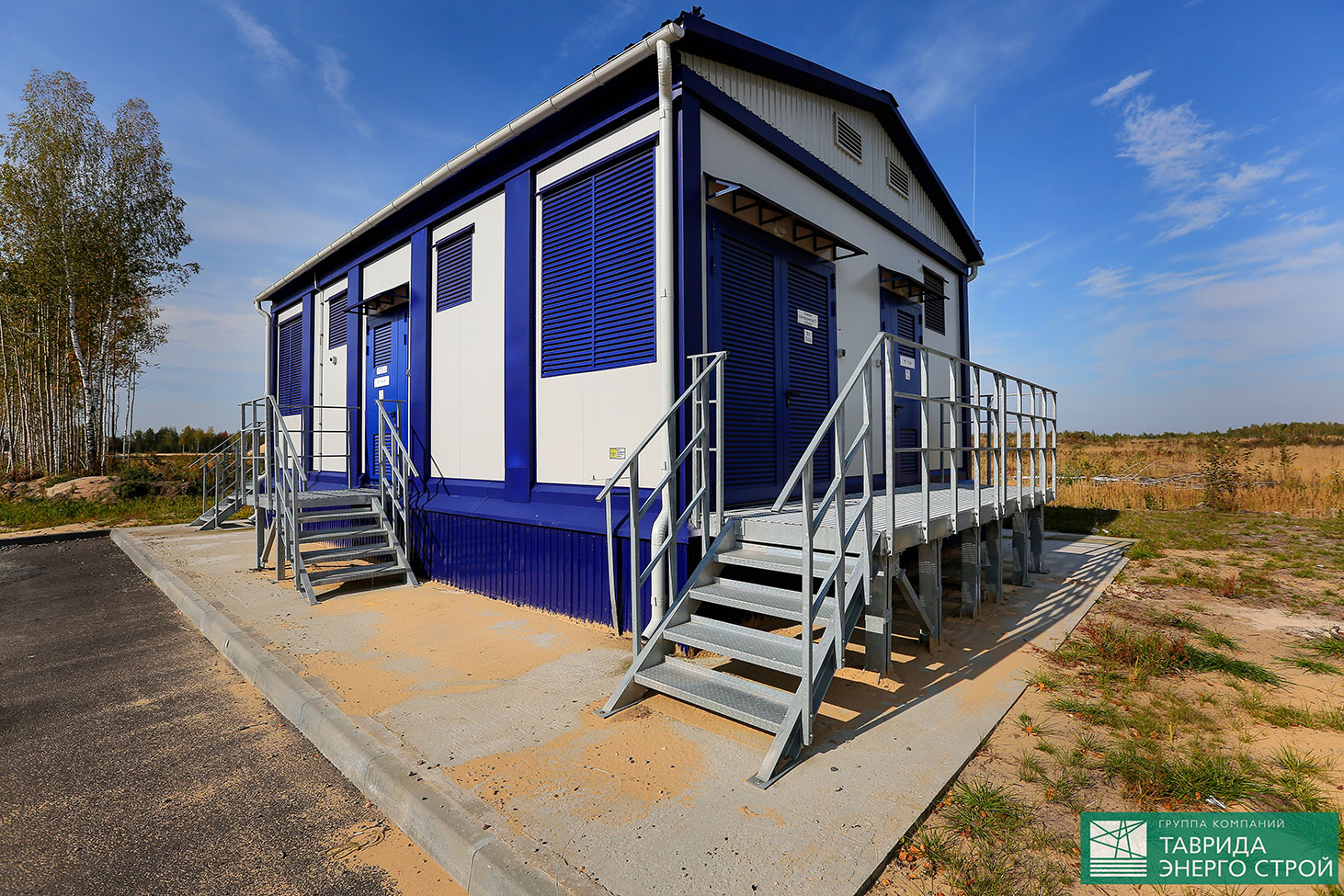

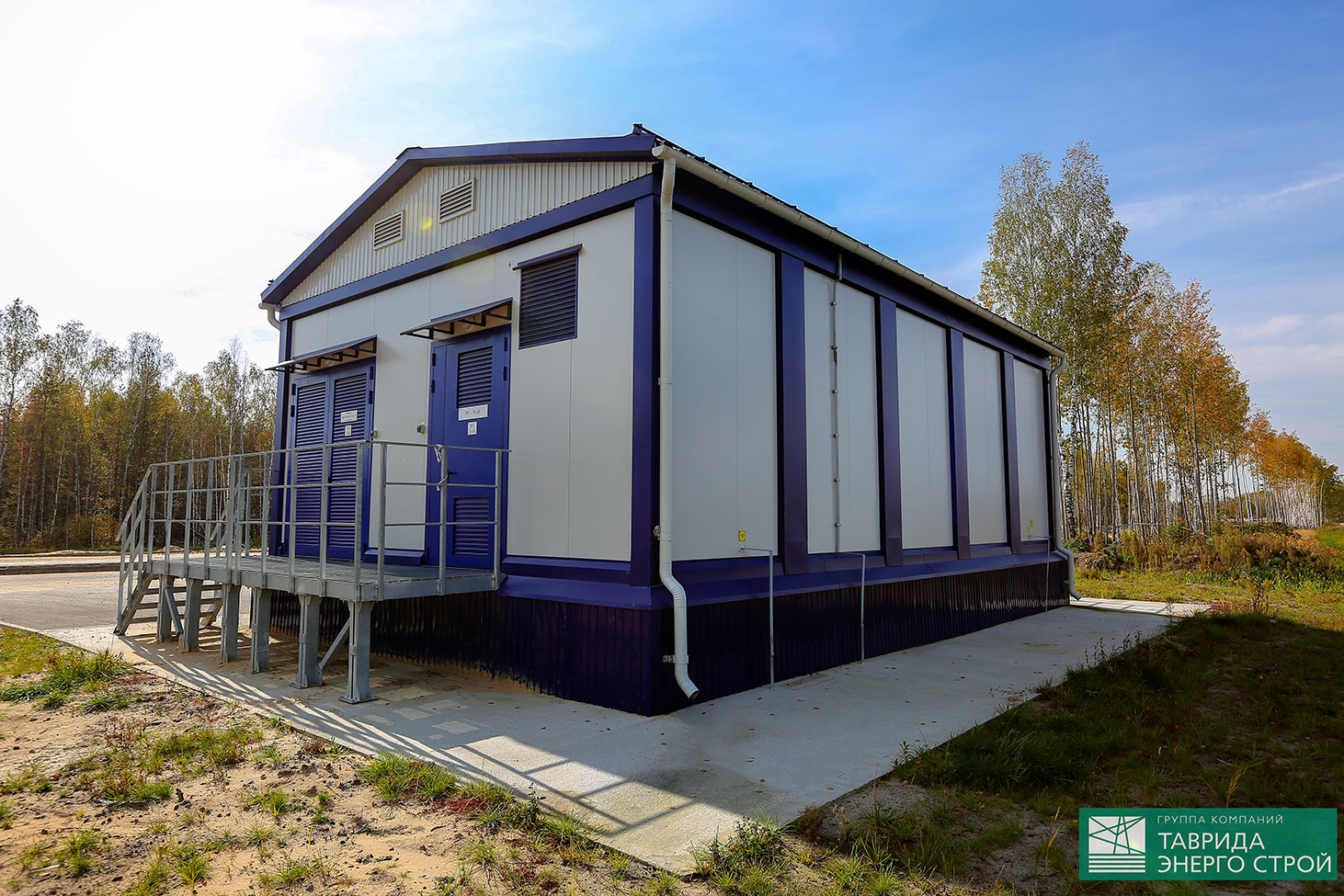

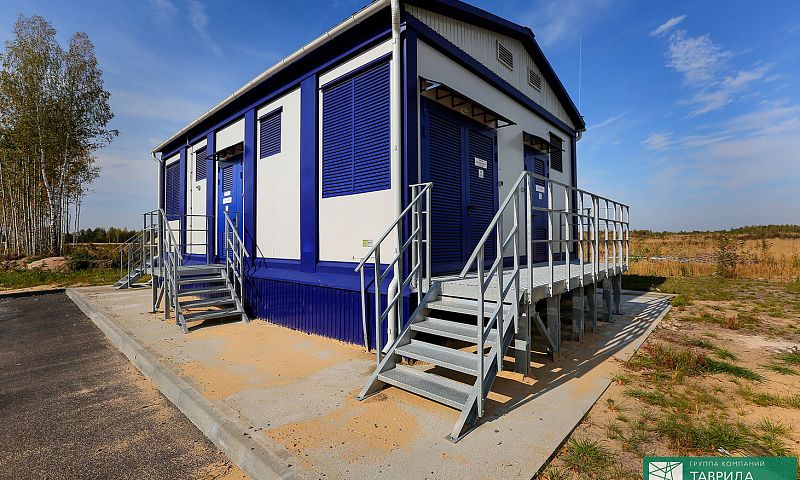

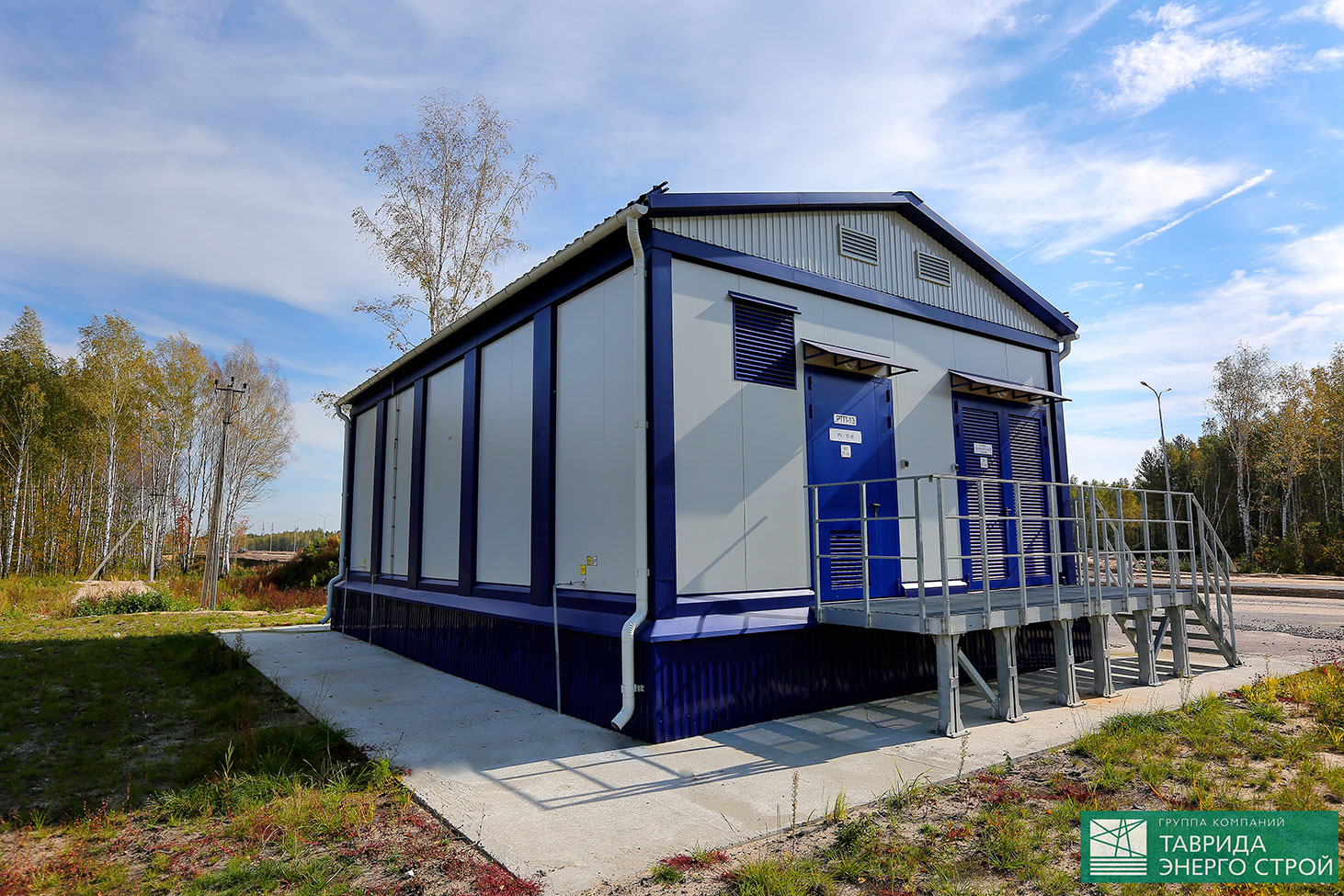

РТП-13


Высокая степень заводской готовности модульных зданий позволила значительно сократить сроки их монтажа непосредственно на объекте.


На втором этапе кабельные линии также прокладывались в жёстких защитных трубах с учётом резервных линий.

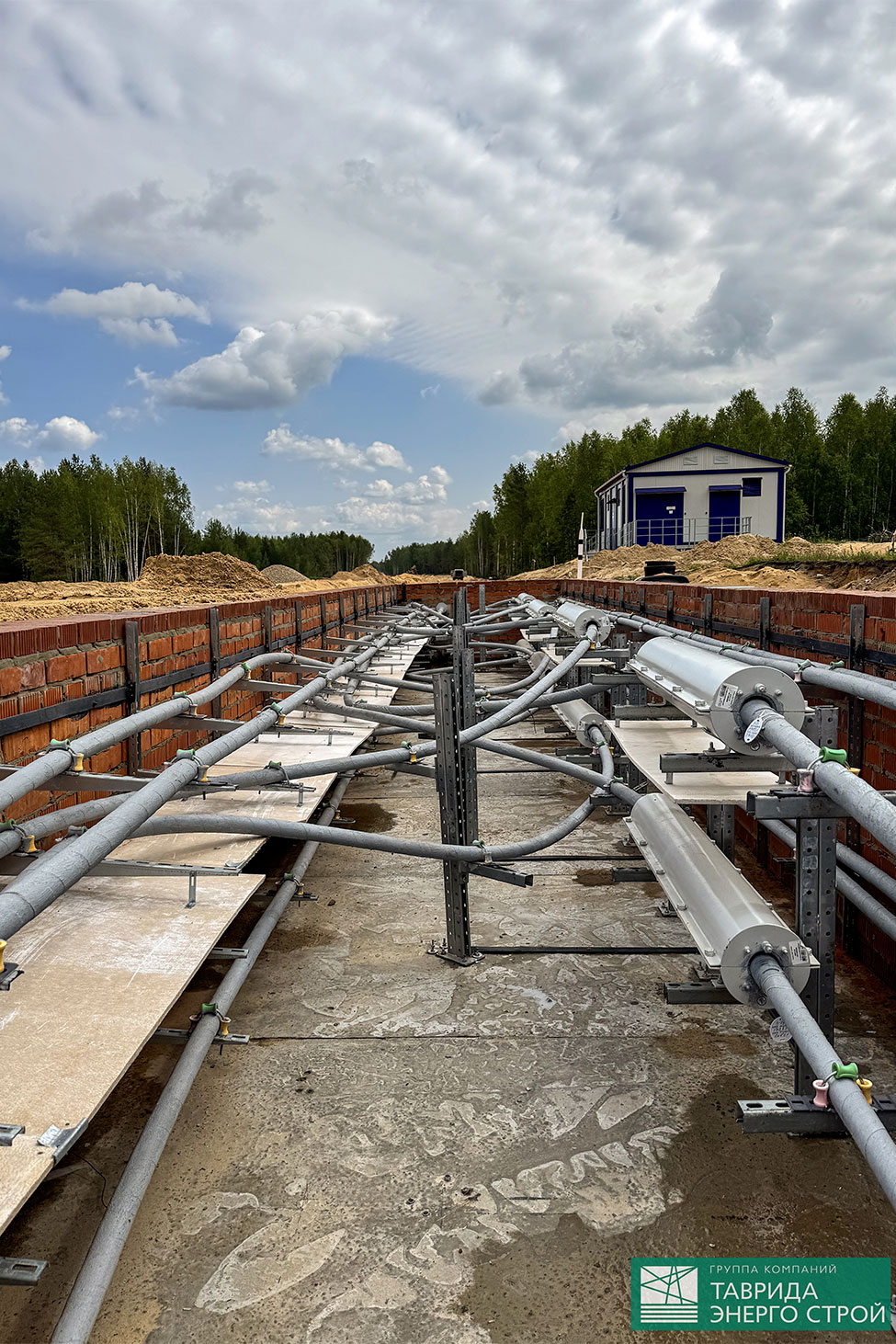

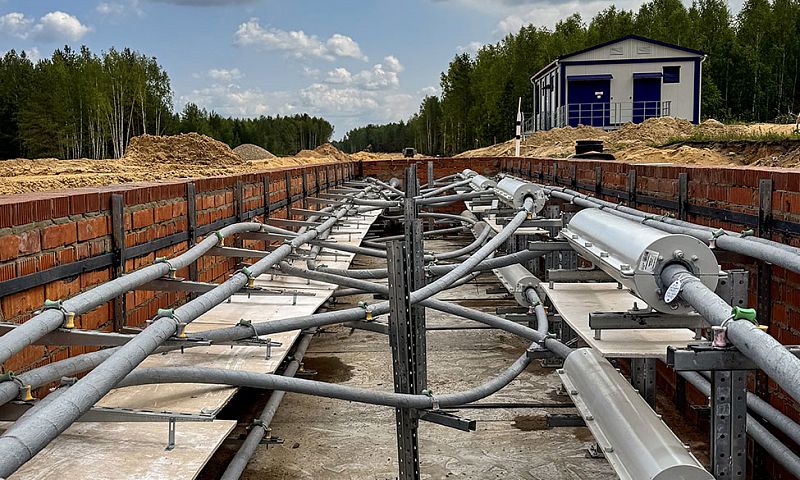

Для соединения кабельных трасс, обеспечения доступа к ним и последующего технического обслуживания были построены кабельные колодцы.


При этом работы ТЭС не ограничивались непосредственно строительством подстанций и кабельных сетей.

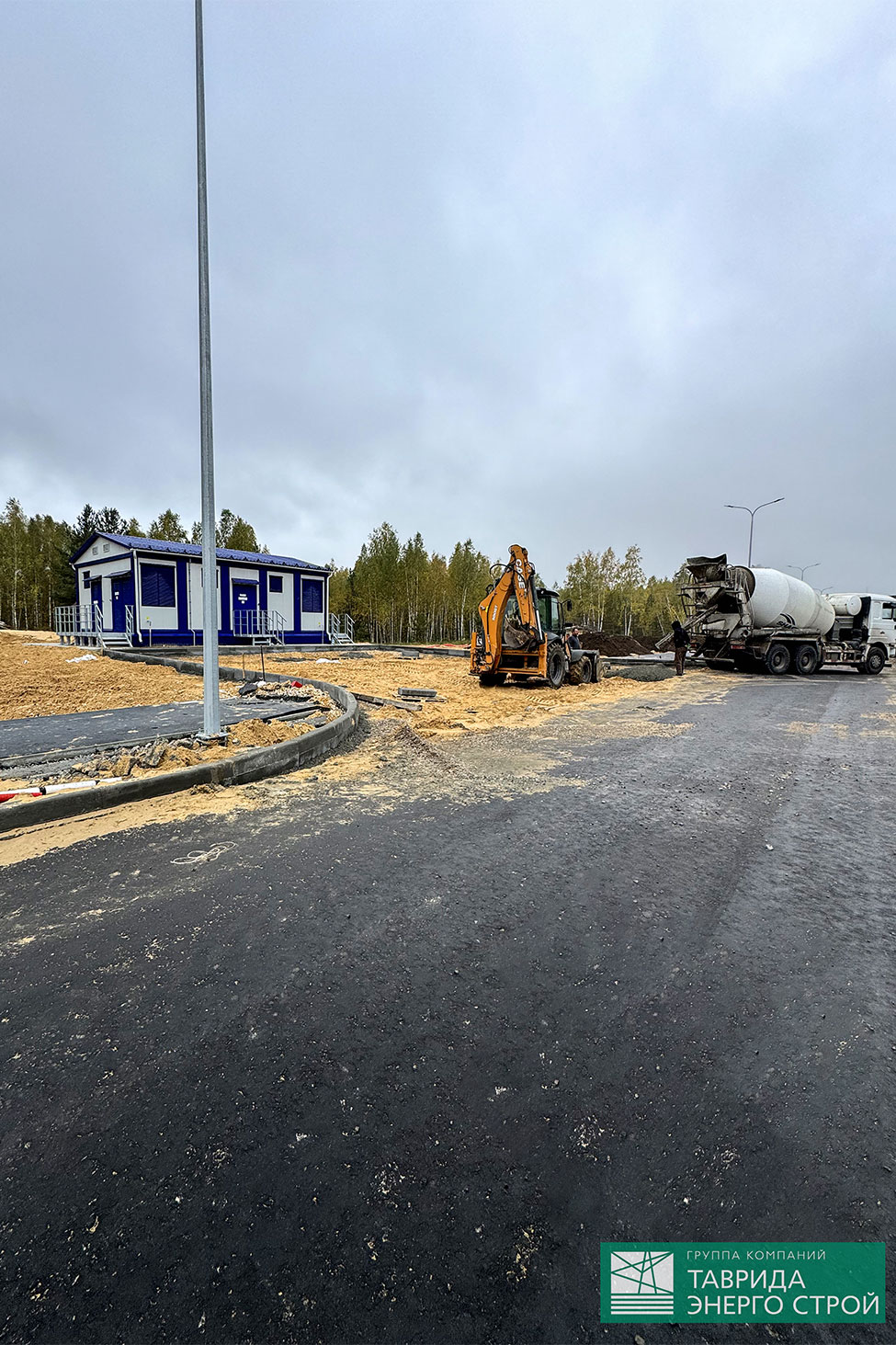

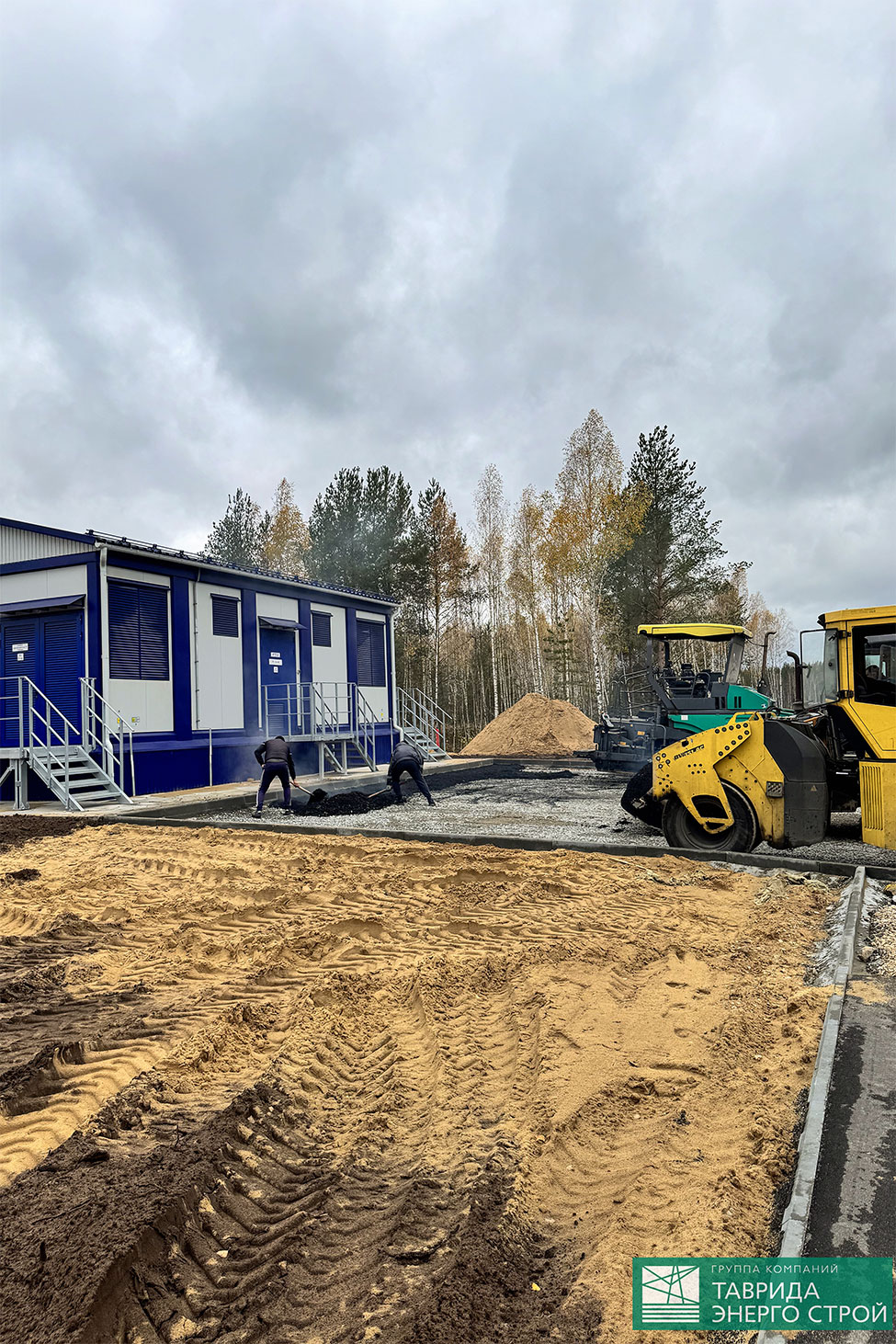

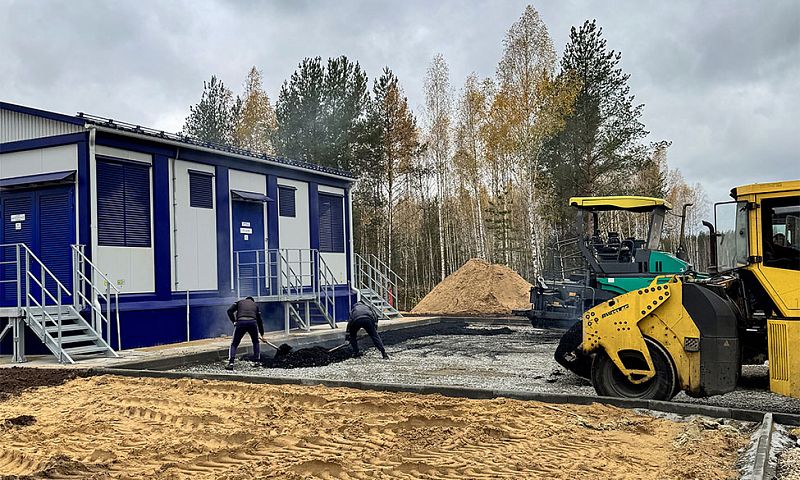

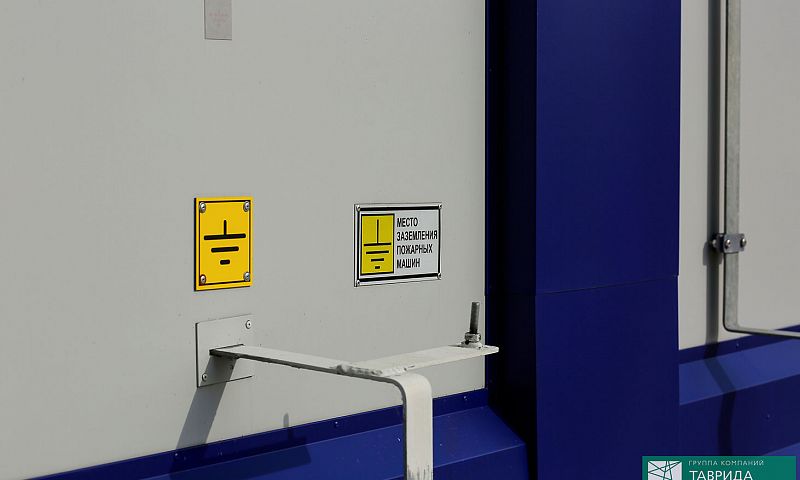

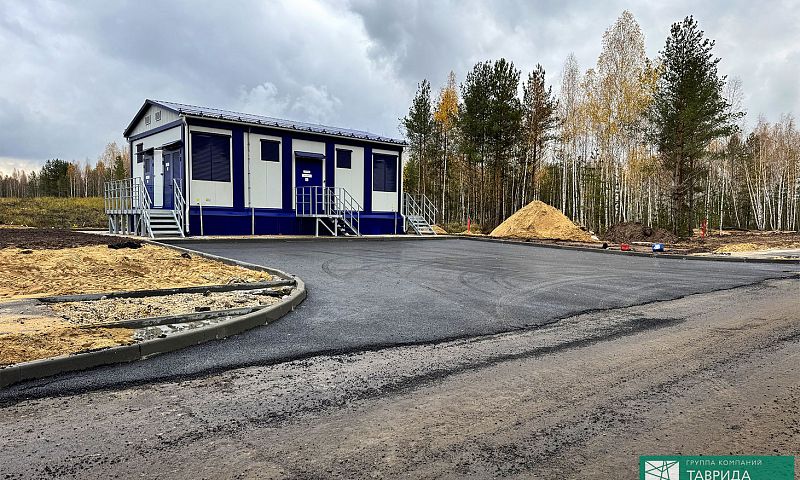

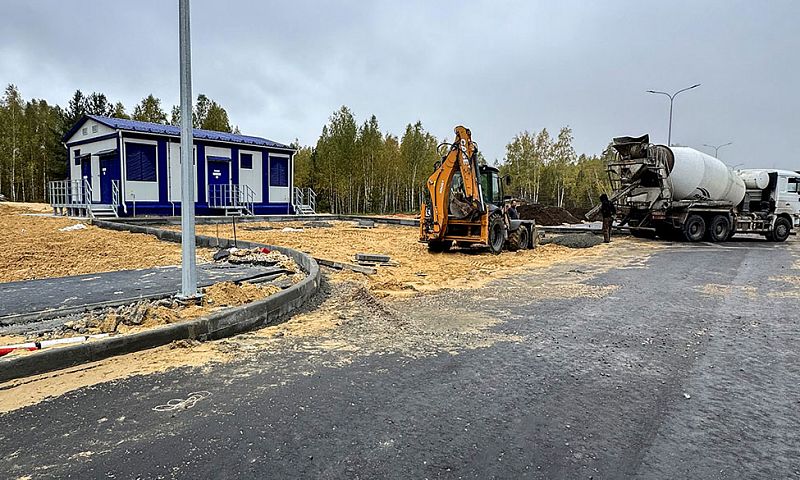

Для каждой РТП компания выполнила строительство асфальтированных подъездных путей с примыканием к существующей дорожной сети. Вокруг подстанций были проведены работы по благоустройству и озеленению территории.

Таким образом, каждая подстанция передавалась заказчику как полностью подготовленный к эксплуатации объект — с инженерной инфраструктурой, подъездом и благоустроенной прилегающей территорией.


Одной из особенностей проекта стало неоднократное внесение изменений в рабочую документацию со стороны заказчика. Для масштабного инфраструктурного объекта такие изменения требуют оперативной работы сразу нескольких подразделений: проектировщиков, производственных служб, строителей, монтажников и специалистов, отвечающих за согласования и экспертизы. В данном проекте весь комплекс работ — от проектирования до производства оборудования и строительства — находился в зоне ответственности одной организации. Это позволило оперативно отрабатывать изменения: корректировки быстро проходили необходимые внутренние процедуры, направлялись на повторное согласование и экспертизу, а после получения обязательных разрешений своевременно передавались на строительную площадку. Фактически заказчик получил единую точку ответственности за реализацию проекта — от первой инженерной изыскательной скважины до подачи напряжения на готовые объекты.

В результате реализации проекта электроснабжения ОЭЗ «Кулибин» было построено и введено в эксплуатацию:


  • 7 КТПМ;
  • 74 шкафа НКУ-ТЭС;
  • 128 ячеек КСО «Новация»;
  • 32 400 метров кабельных линий.


В октябре 2025 года Корпорация развития Нижегородской области обеспечила надёжной инфраструктурой электроснабжения один из крупнейших развивающихся промышленных объектов региона.

Для ООО «Таврида Энерго Строй Нижний Новгород» проект ОЭЗ «Кулибин» стал примером реализации комплексного инфраструктурного строительства в формате «под ключ». От инженерных изысканий и проектирования до производства оборудования, строительства, пусконаладки, прохождения необходимых согласований и ввода объектов в эксплуатацию — все этапы были объединены в единую производственную цепочку. Именно такой подход позволяет эффективно работать с масштабными объектами, где одновременно необходимо учитывать интересы заказчика, требования надзорных органов, графики смежных подрядчиков и сроки подключения будущих резидентов.

ОЭЗ «Кулибин» — это не просто семь построенных подстанций и десятки километров кабельных линий. Это созданная инженерная основа для дальнейшего развития территории, прихода новых резидентов и запуска новых промышленных производств.
